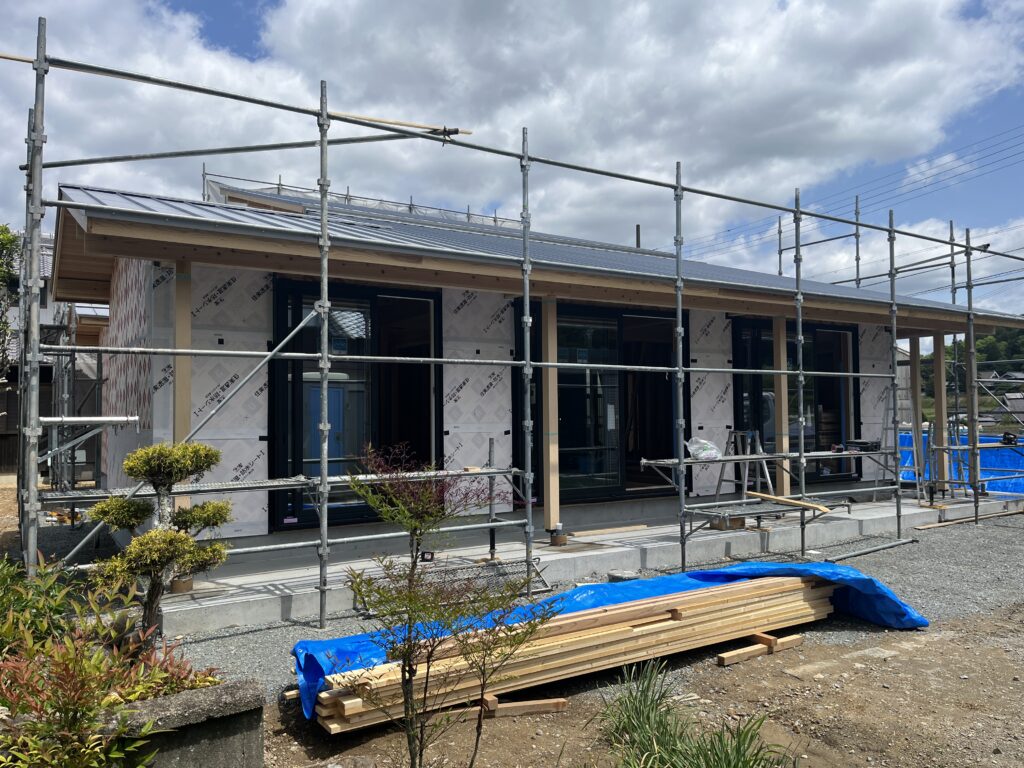

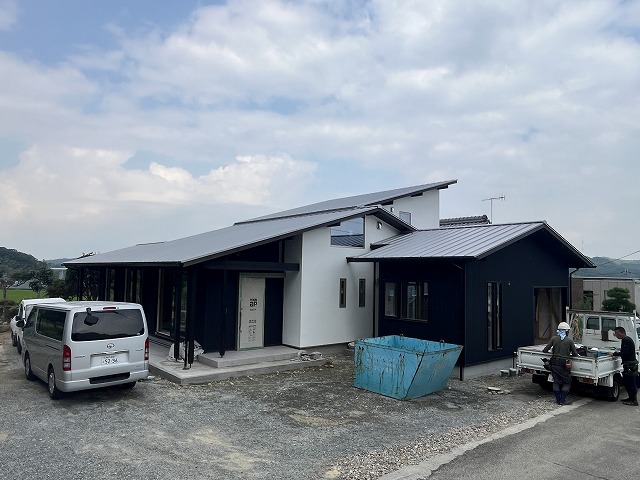

住宅のご相談 リフォーム・リノベなどお気軽にお問合せください
【織家】[Olie] / おしゃれなお家で森林浴・ひろびろリビングの心地いい家 2025/2/1~

- 織 家 -
[Olie]
―織家― は

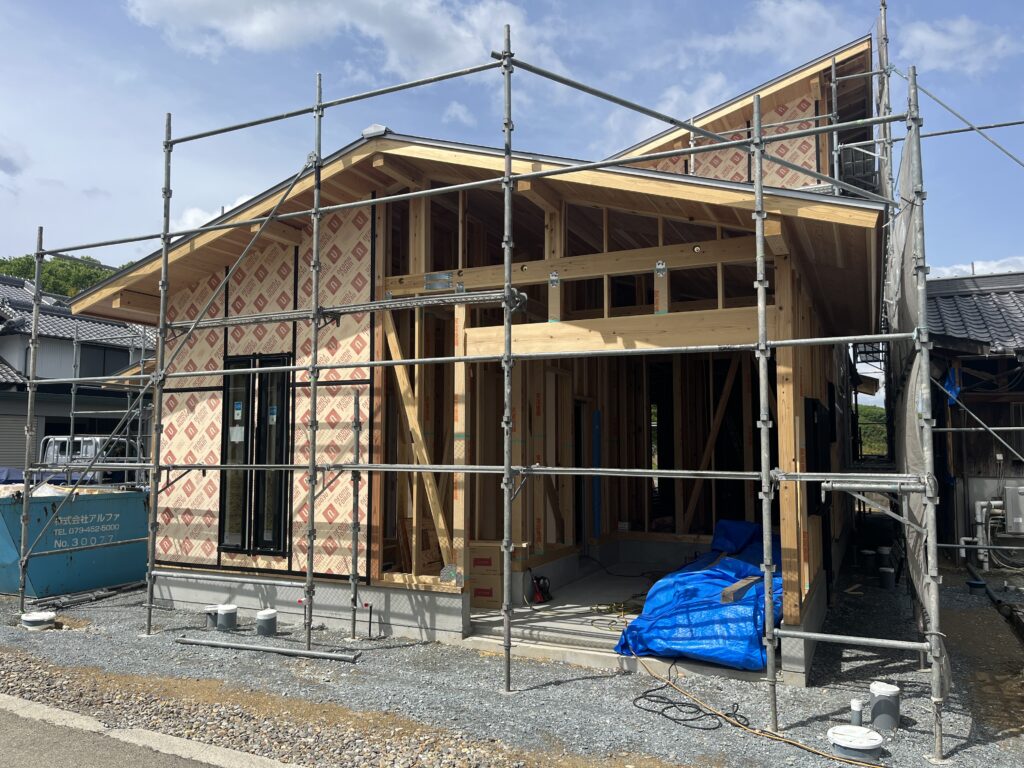

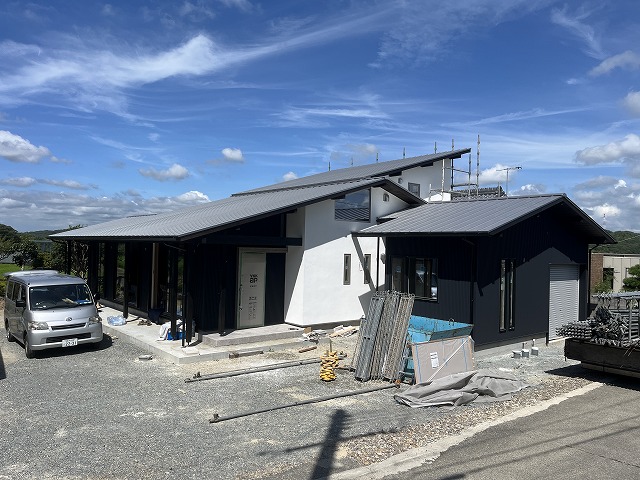

自然豊かな三木市の郊外に建てます。
屋根はシルバーのガルバリウム鋼板

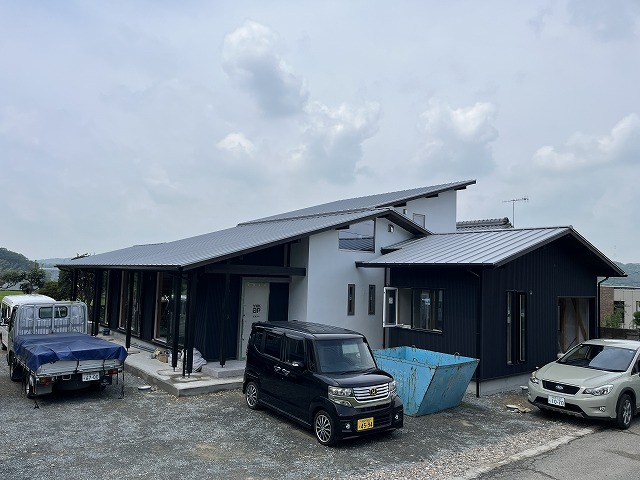

外壁は黒っぽいガルバリウム鋼板と
モルタル塗りで仕上げます。

大きな家の場合
中央部分の陽当り、風通しが不足しがちです。
織家では中庭とLDKの吹抜けで
広いLDKや北西に配置した寝室の
陽当りと風通しを確保しています。

中央の屋根は南に流れる片流れとして
2階のスペースを確保すると共に
夏に家にこもる熱を換気する
重要な経路となっています。

こちらは来客用の玄関です。
家族用の内玄関を別に設けているので
腰壁で視線だけをコントロールして
スッキリとまとめています。

最も強力で簡単な【温暖化対策】
南面から入った風を
北面のハイサイドライトから換気し
エアコンの使用期間を短縮できます。

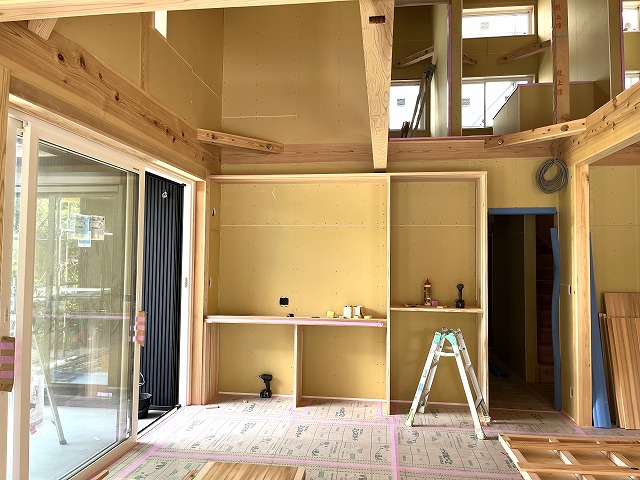

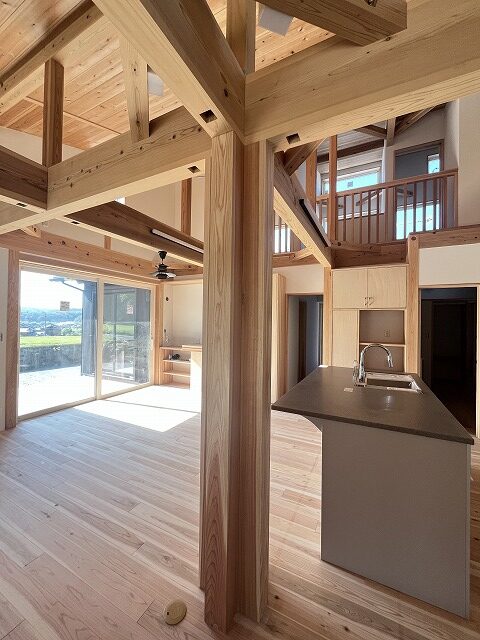

アイランド型キッチンが家の中心になります。
外観そのままの屋根断熱された吹抜け空間が、
ひろびろリビングに伸びやかさも加えています。

広い家なので
三つの回遊動線を中心に

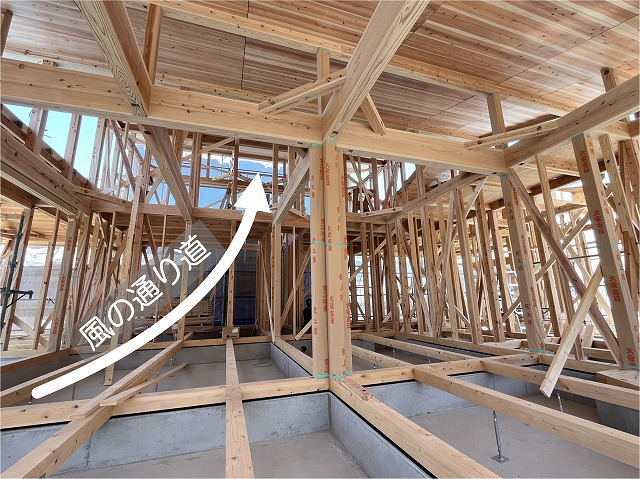

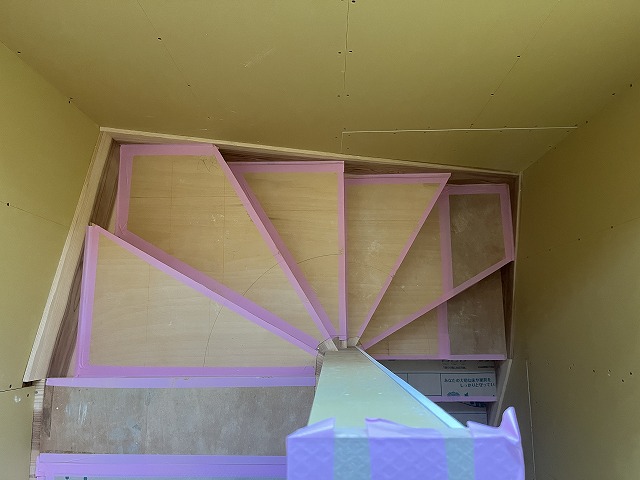

スター(☆型)動線を組み合わせて計画しています。
最近の住宅トレンドは
「平屋」「ヌック」「回遊動線」等々・・・
と、言葉が一人歩きしています。
設計者サイドから見れば
イロンな条件を考慮した結果でしかありません。
オシャレな言葉に
惑わされないようにしましょう。
『主人公はあなた!』なのですね。

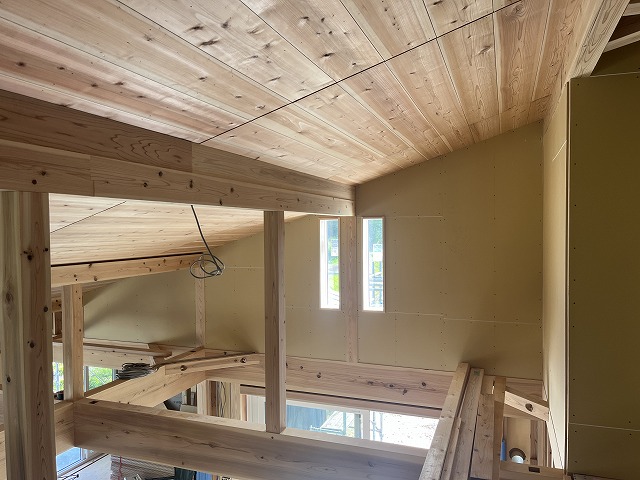

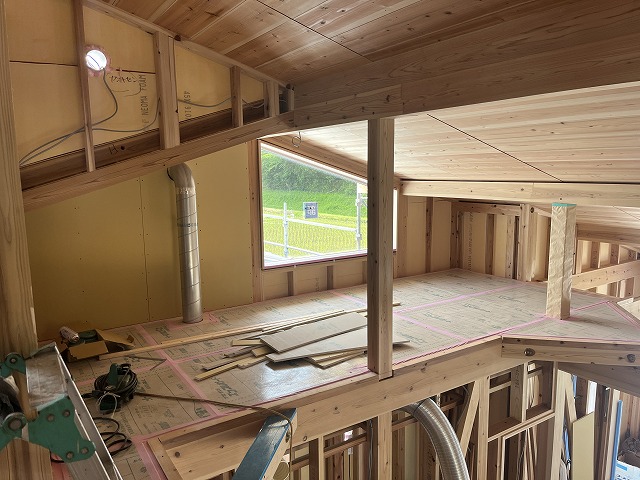

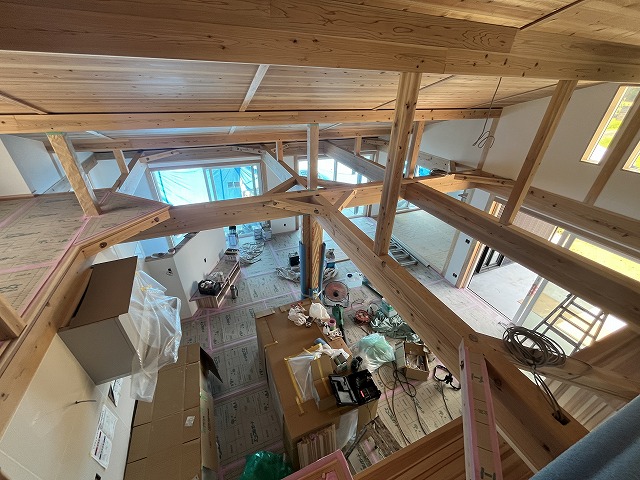

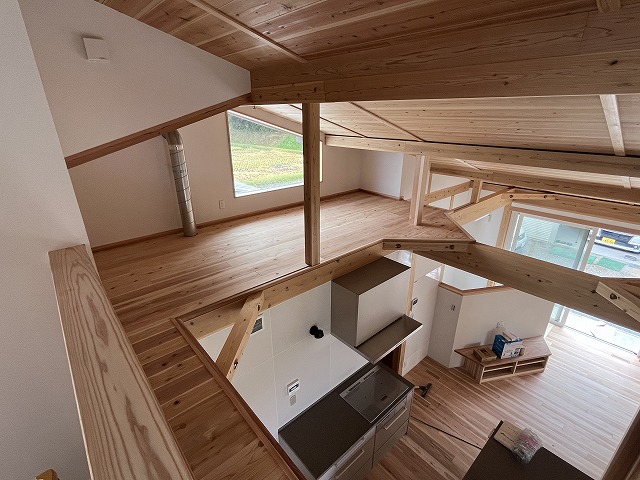

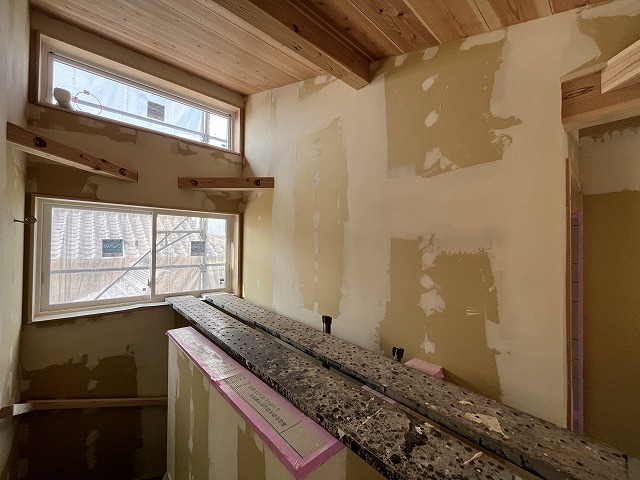

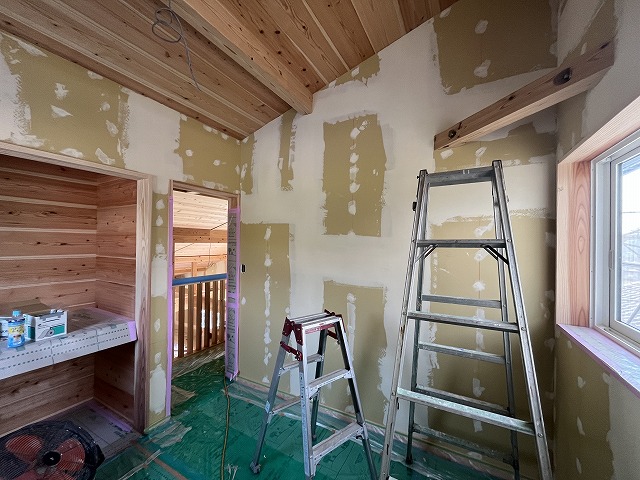

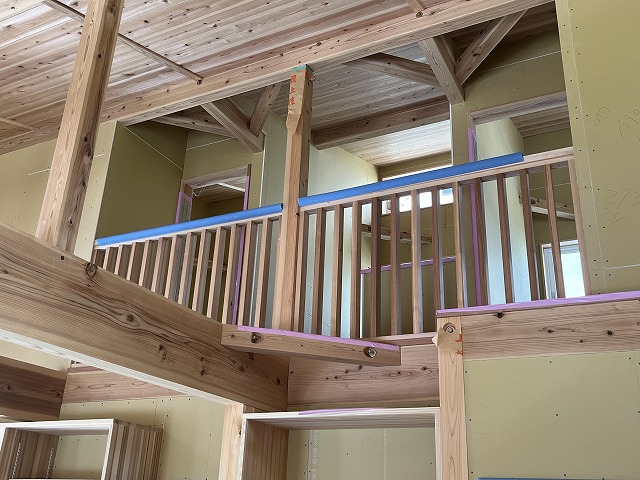

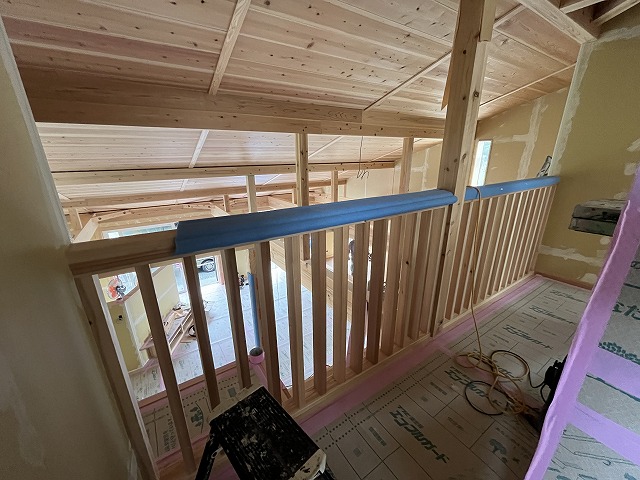

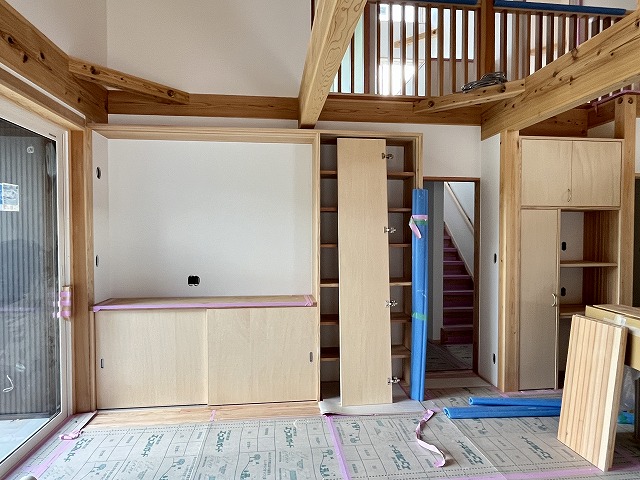

2階廊下からの俯瞰
お母さんの『ご飯ができたよ~』の声に
『ハ~イ』
スグに反応できます (^^v

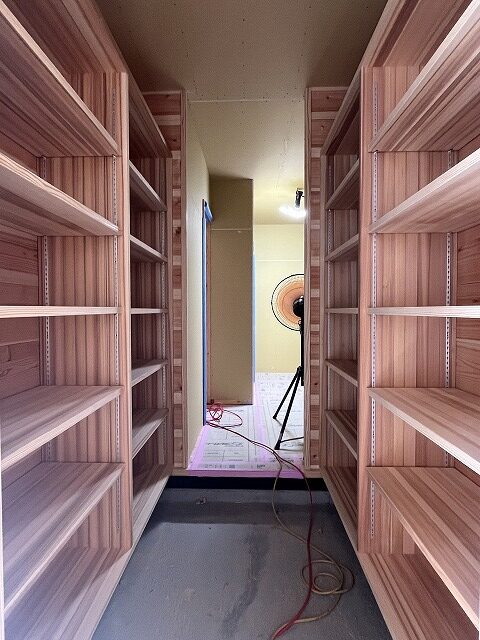

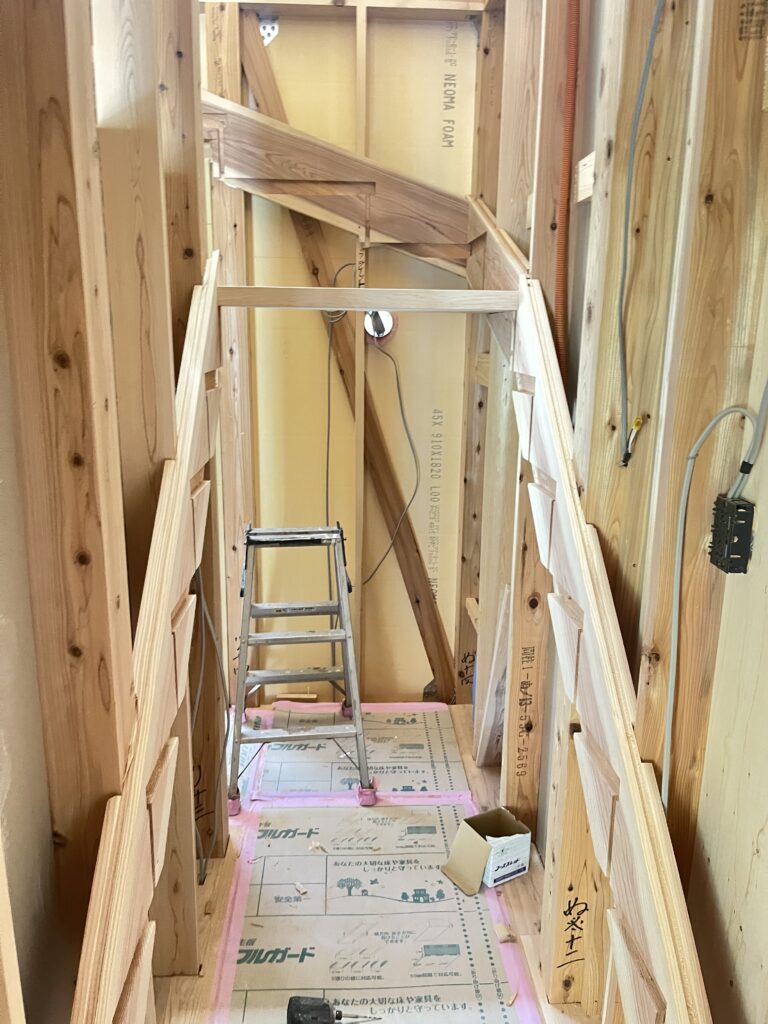

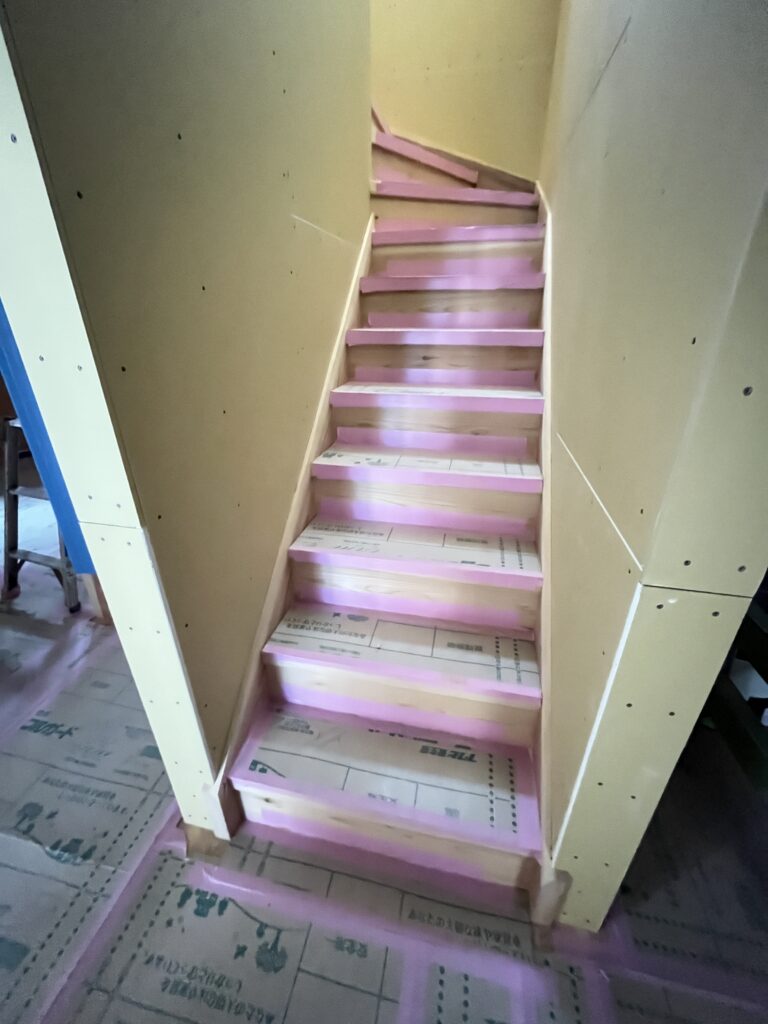

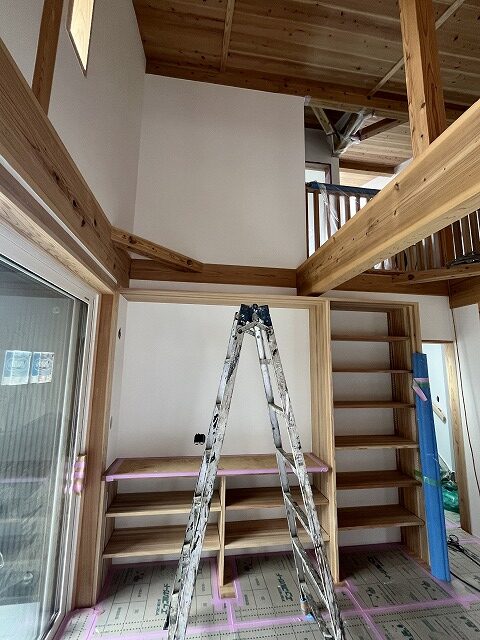

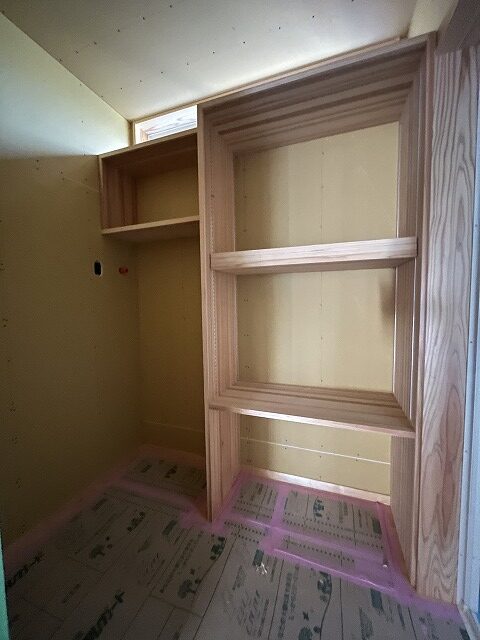

ロフトは収納よりも

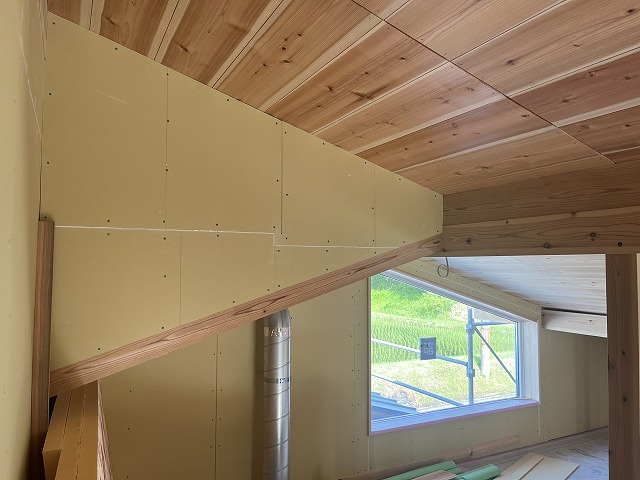

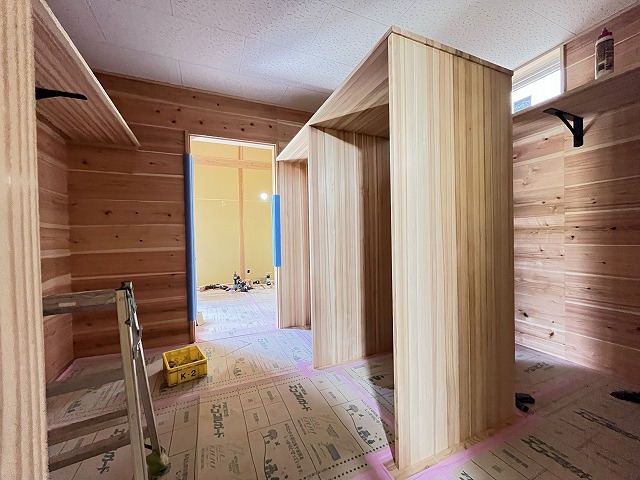

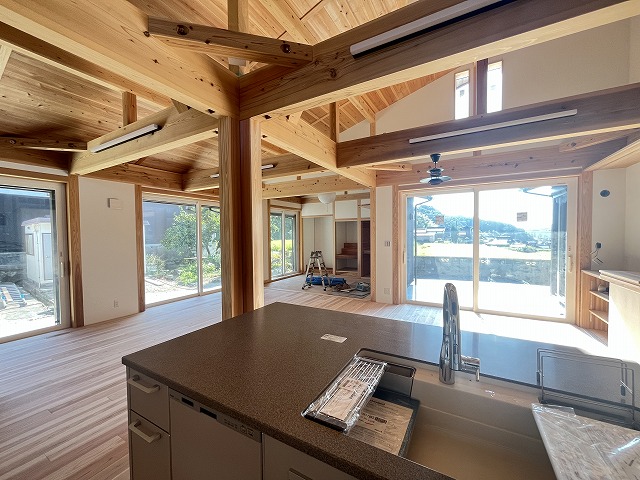

LDKに午前中の光を届けるのを重視して設けています。

寝室の南にテラスを設けて、
陽あたりと風通しを確保しています。

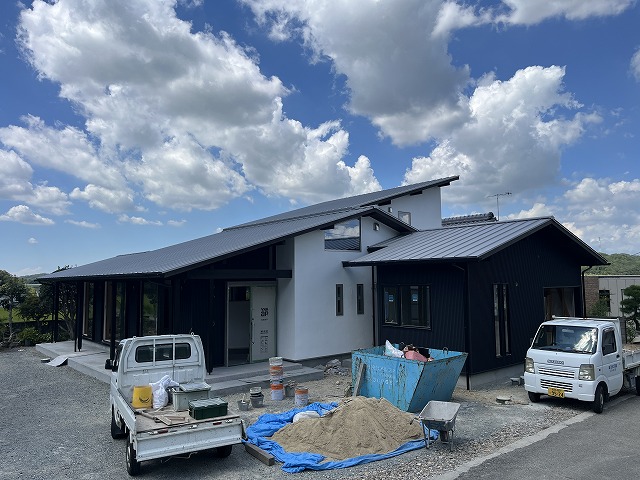

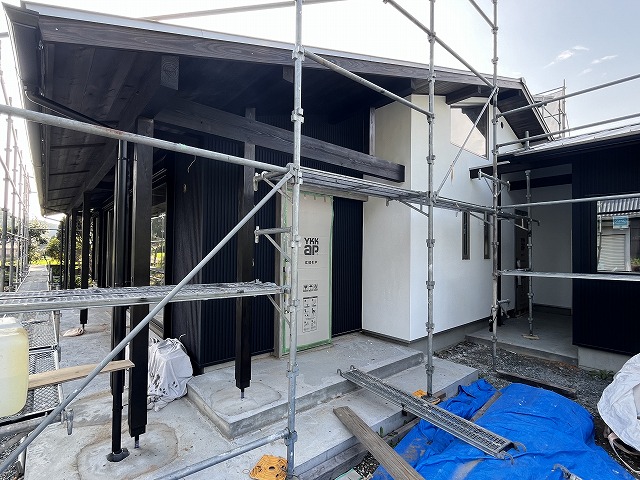

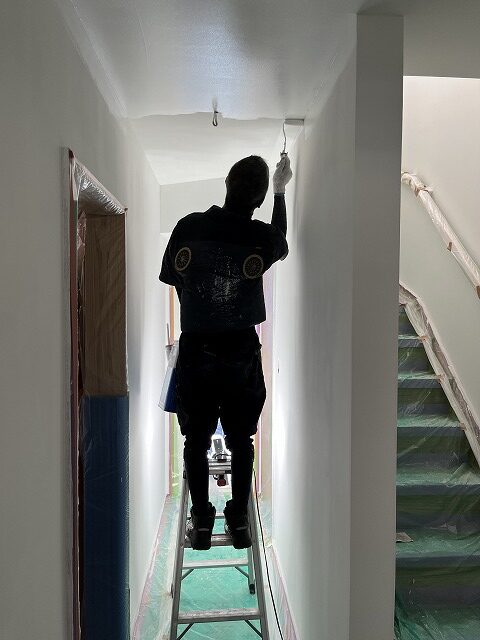

以降は工事日記です。上が最新ですので、下から上へご覧下さい。▼ ページ下へ

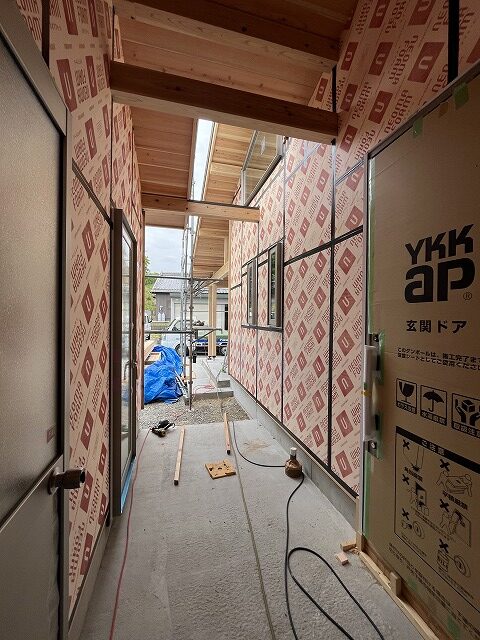

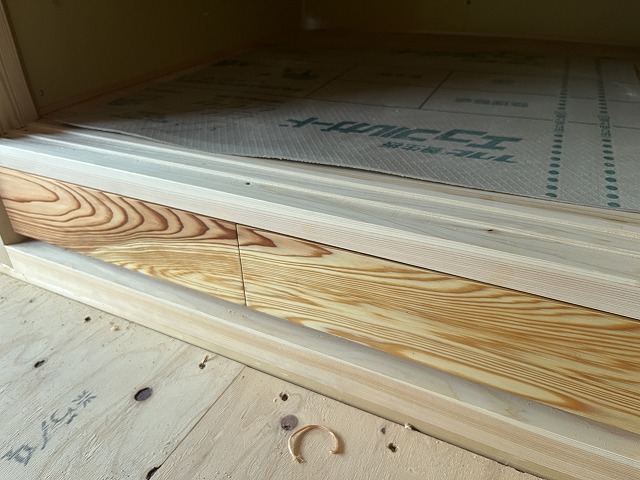

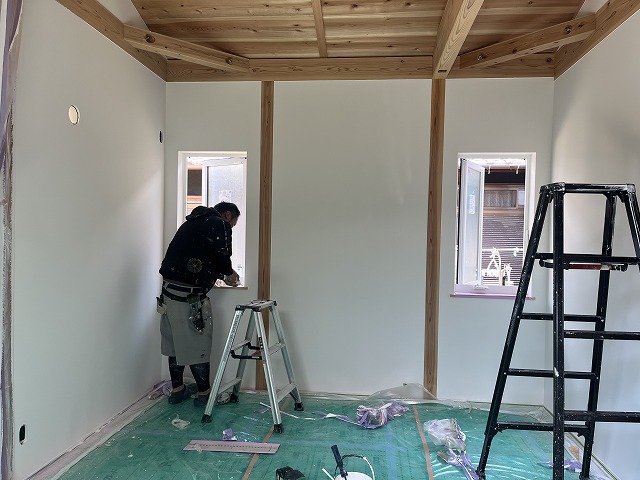

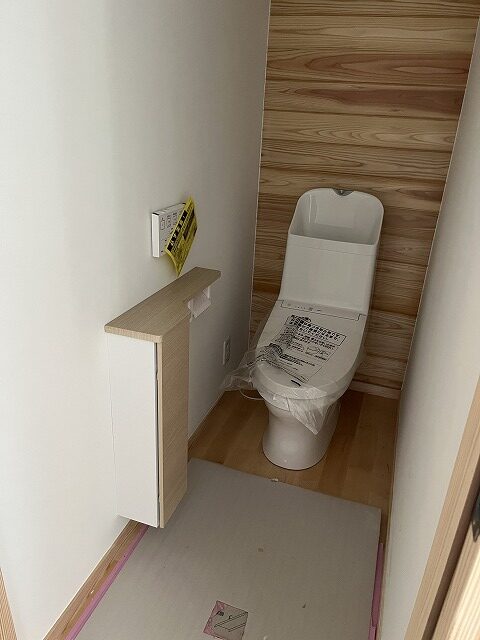

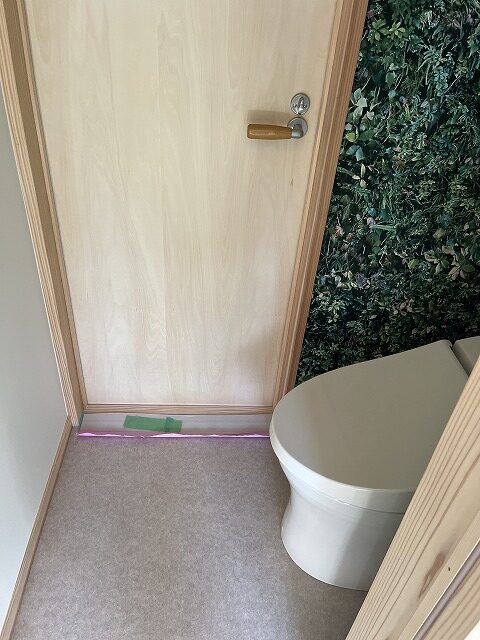

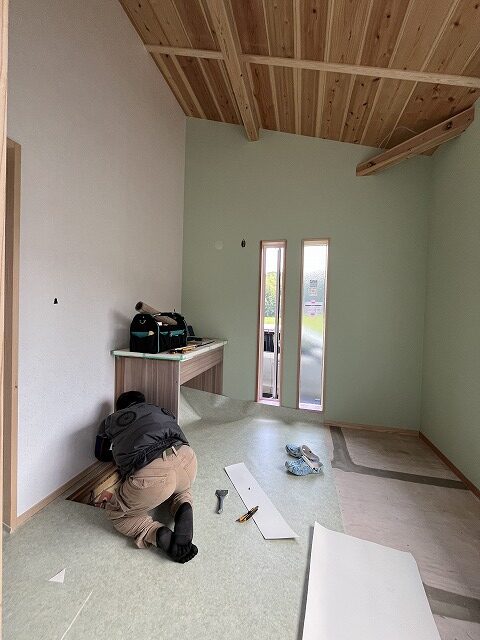

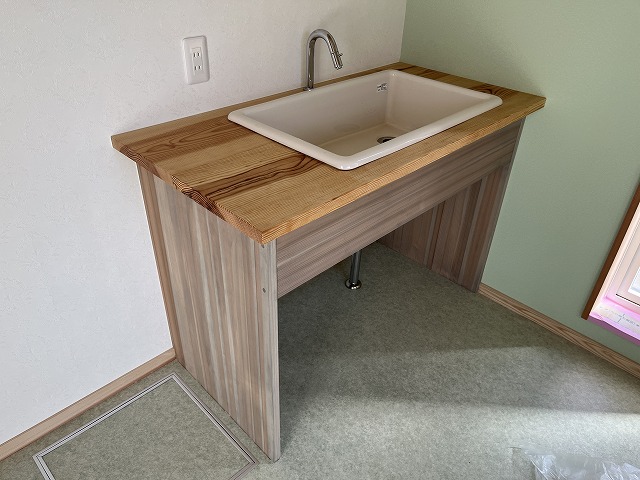

脱衣室とトイレの床は水に強いメープルの無垢フローリングを張りました。

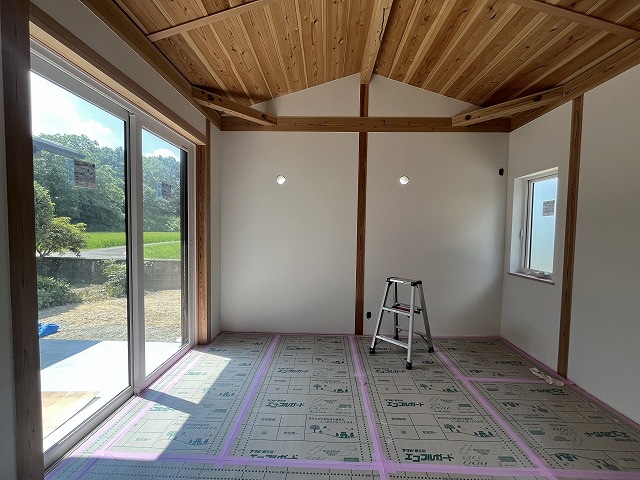

定点観察・玄関
フローリングを張ると、スグに養生します。

定点観察・和室

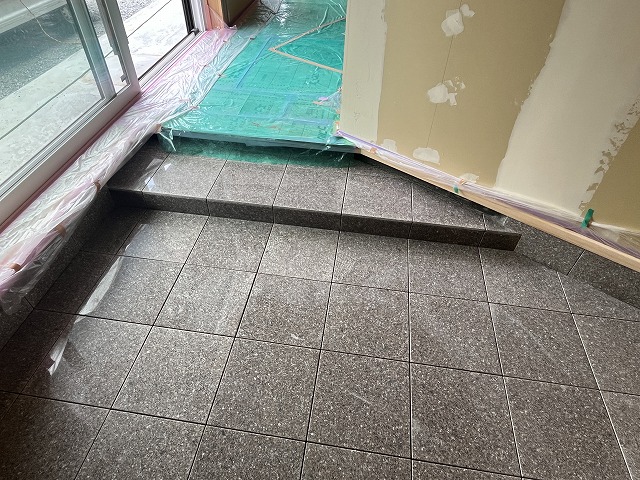

内玄関ポーチの状況

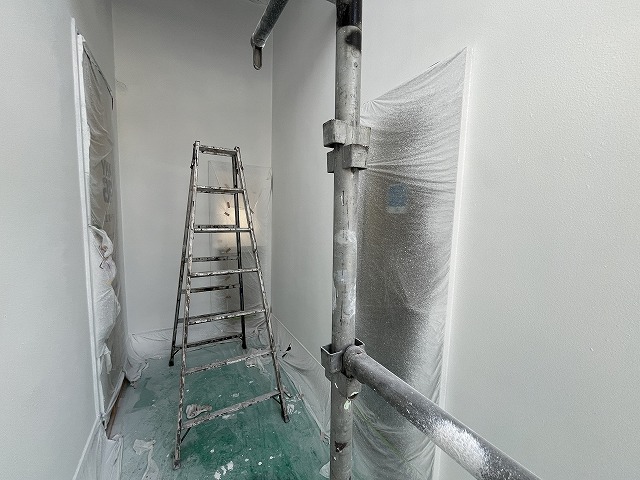

定点観察

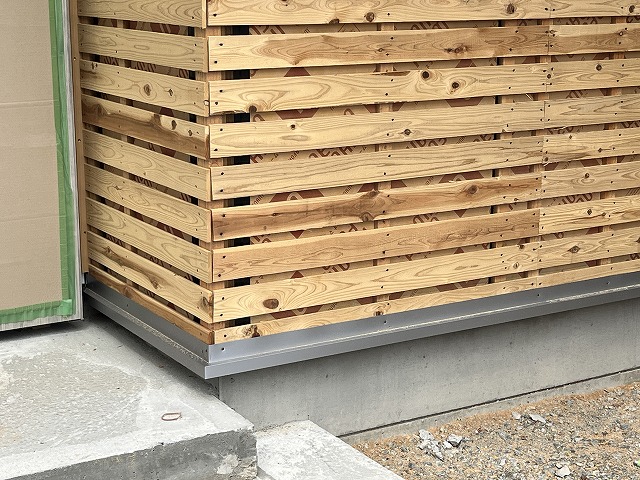

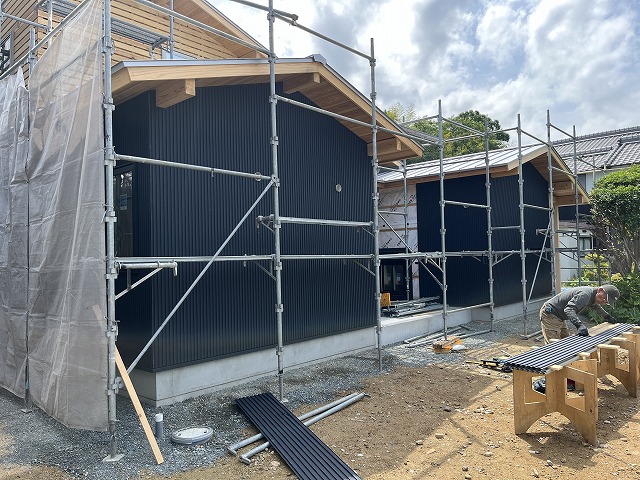

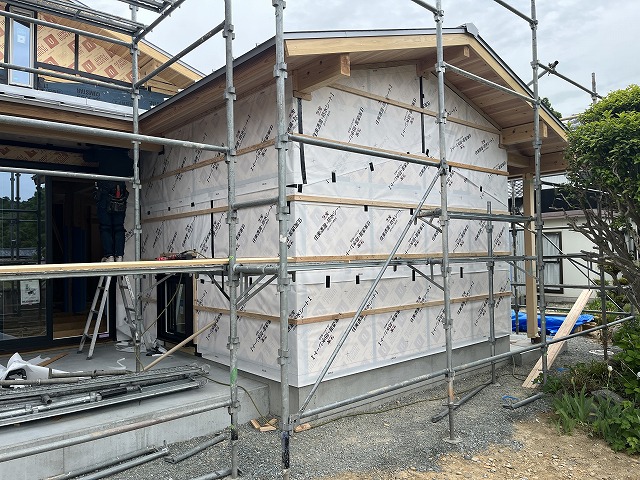

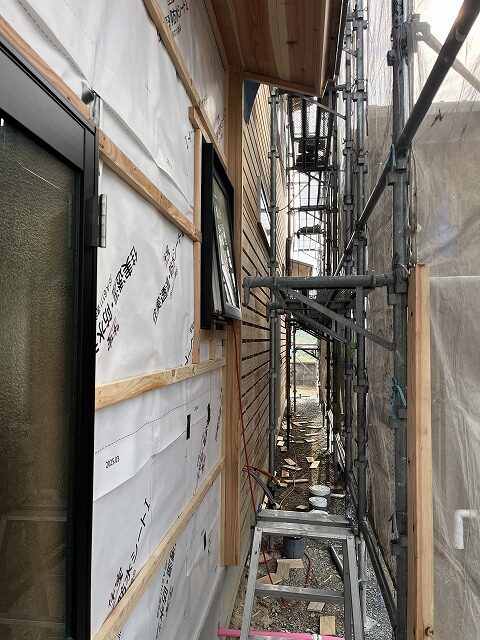

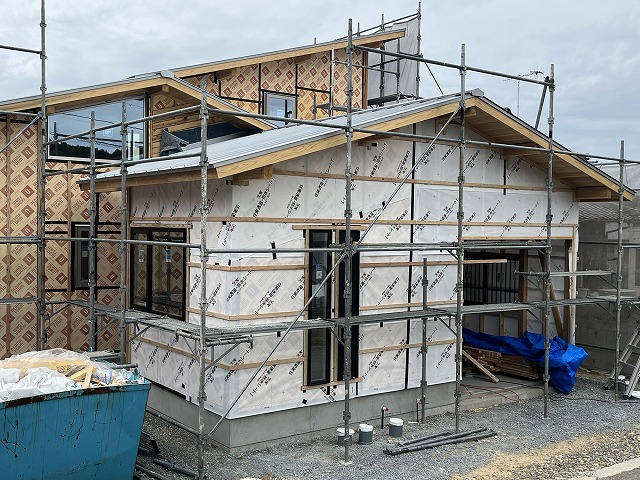

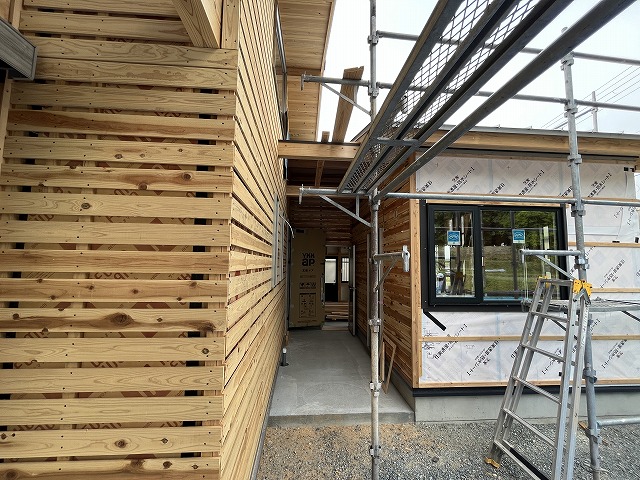

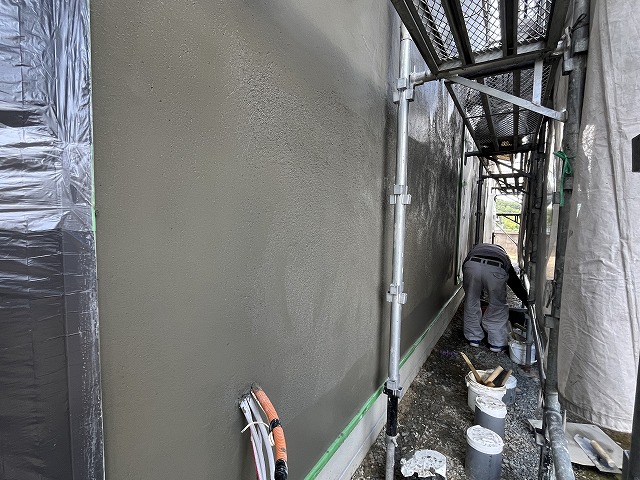

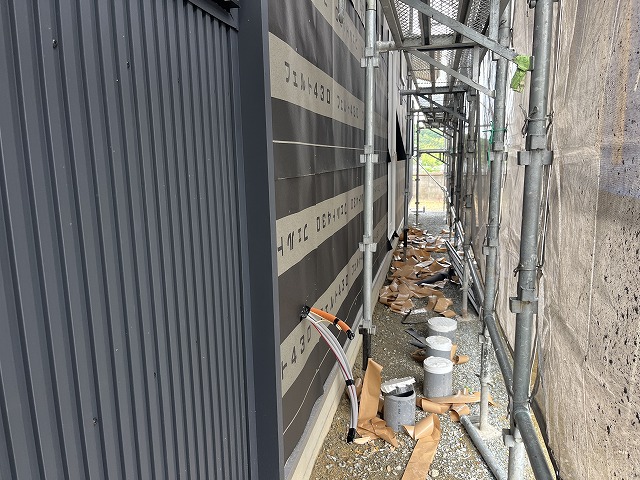

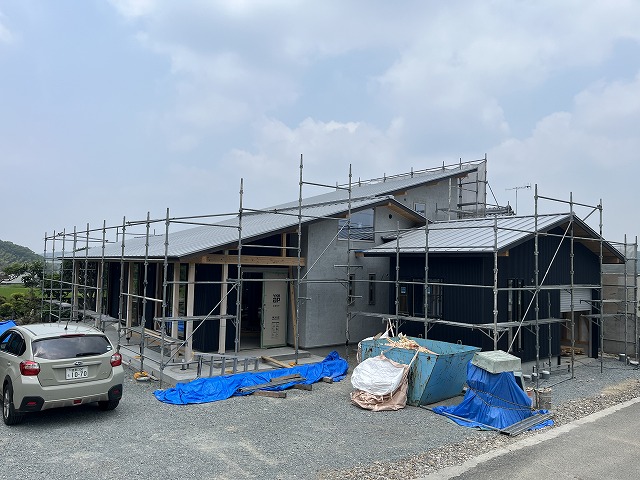

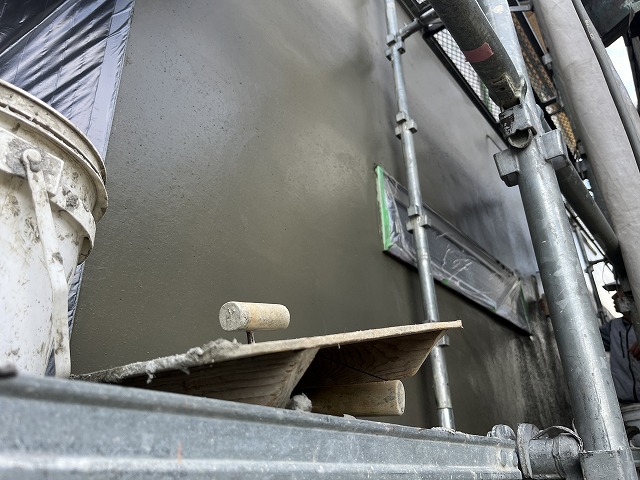

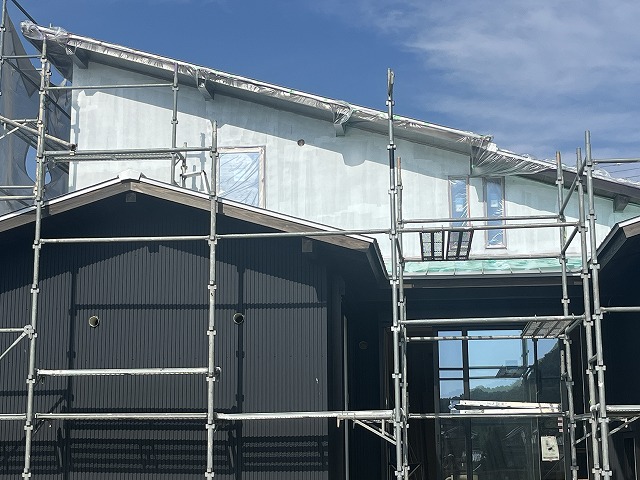

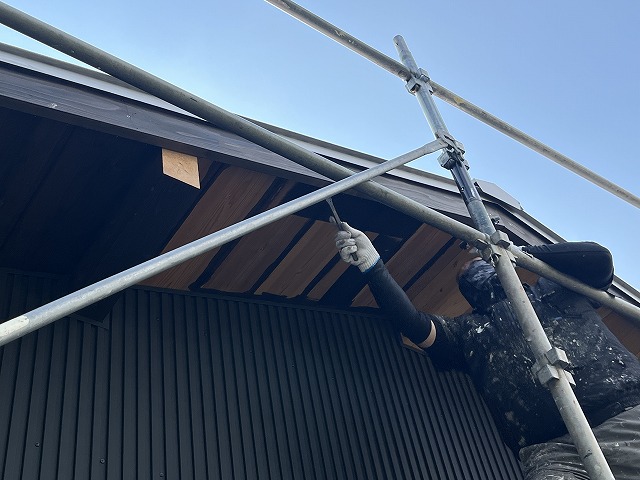

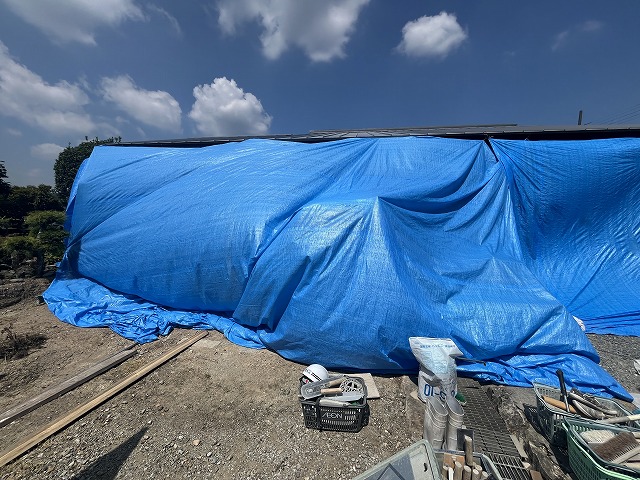

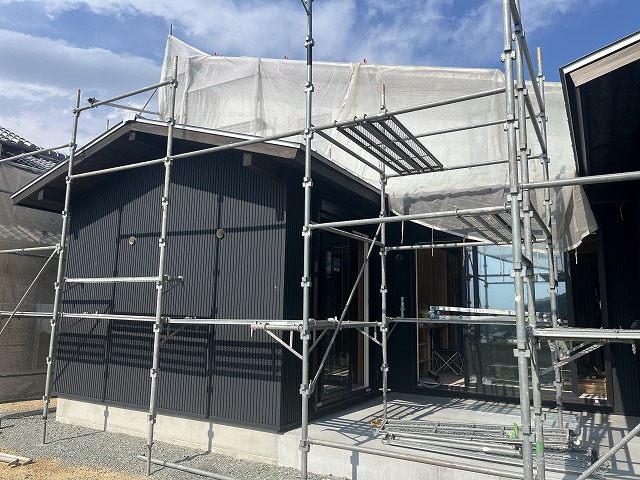

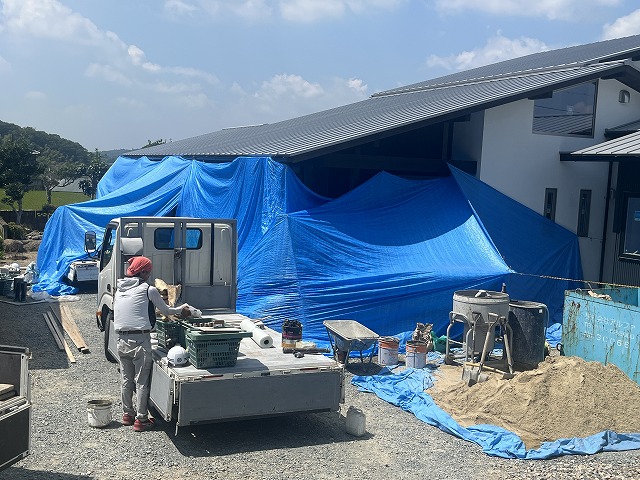

昨日からブリキ屋さんが外壁を張りに来てくれました。

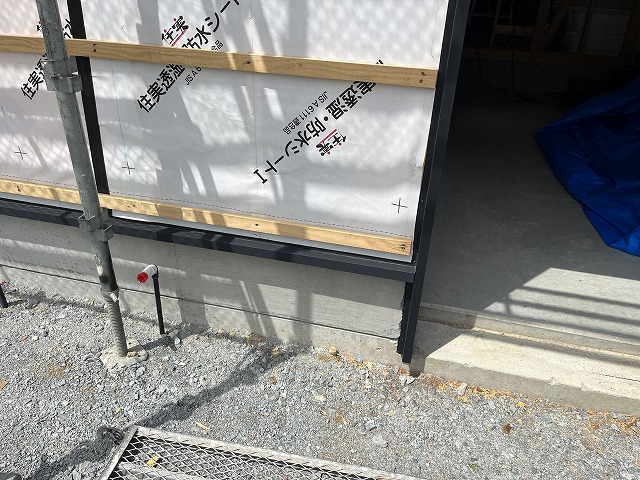

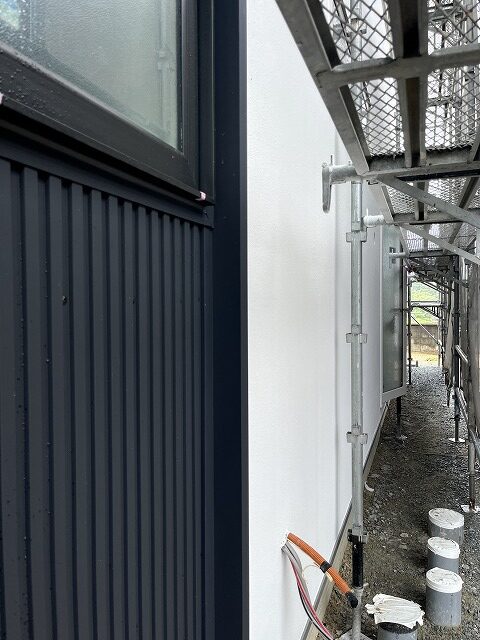

白い防水シート部分にガルバリウム鋼板を張っていきます。

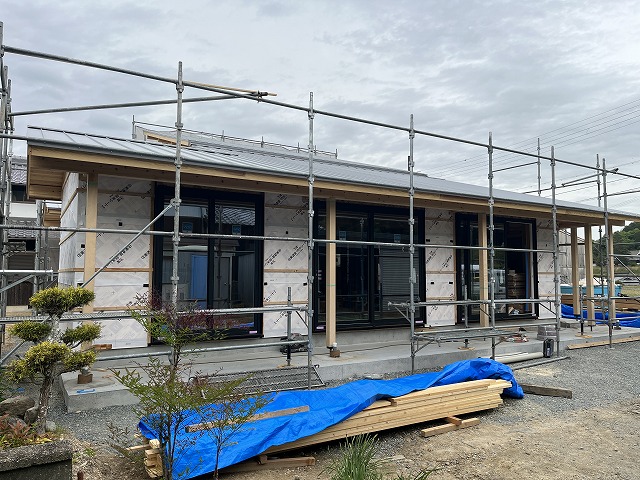

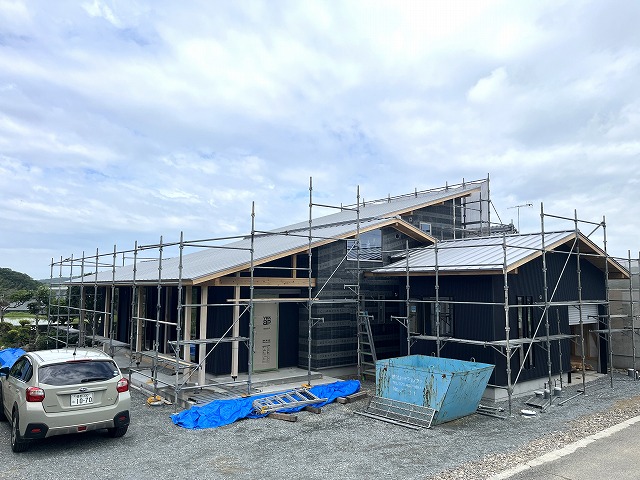

西側の状況

土台水切りで防水シートを掬ってから、最下段の胴縁を打ちます。

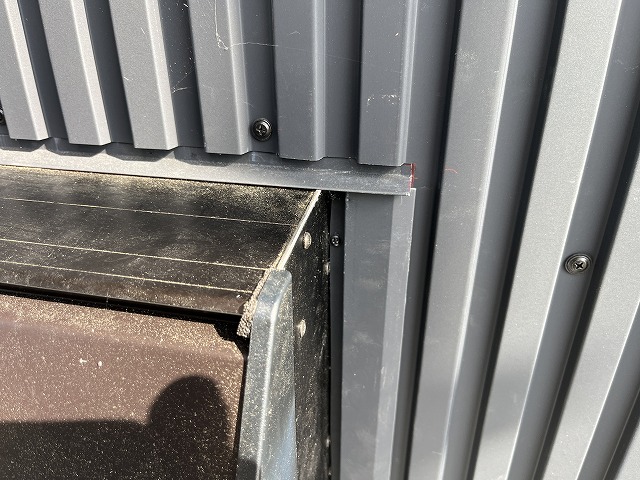

モルタル塗り部分はシルバーにしました。

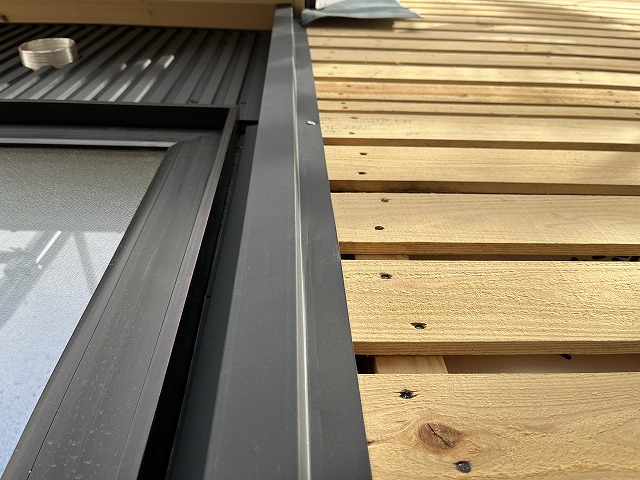

ガルバリウム鋼板は窓や軒天井、出隅、入隅などの水切りに手間が掛かります。

[織家]は都市計画区域外に建つので、防火の規制がありません。
法22条区域などでは防水シートの内側と室内側面に石膏ボードを貼り、防火構造とします。

窓廻りの水切り

定点観察・玄関

LDKのフローリングを張っています。

定点観察・和室

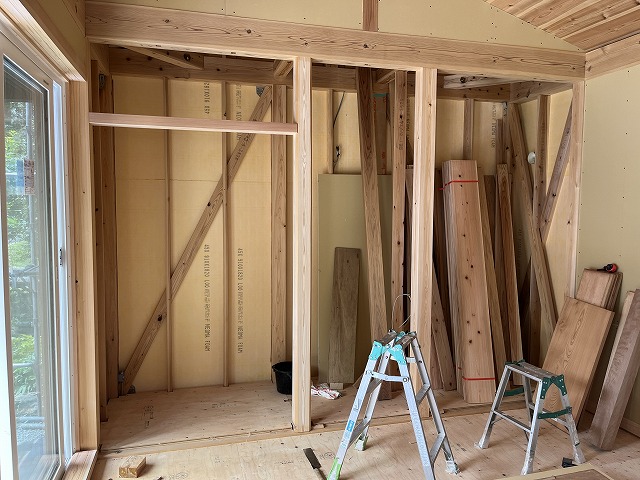

玄関からLDKには節が少ない板を選別して張っています。
必然的に廊下やクローゼットは節が多くなります。

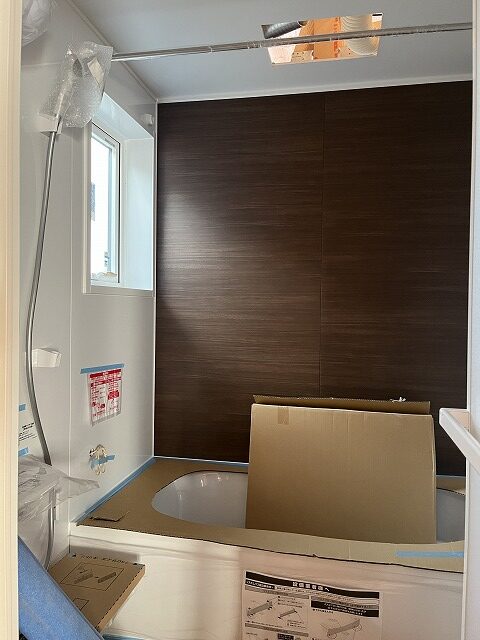

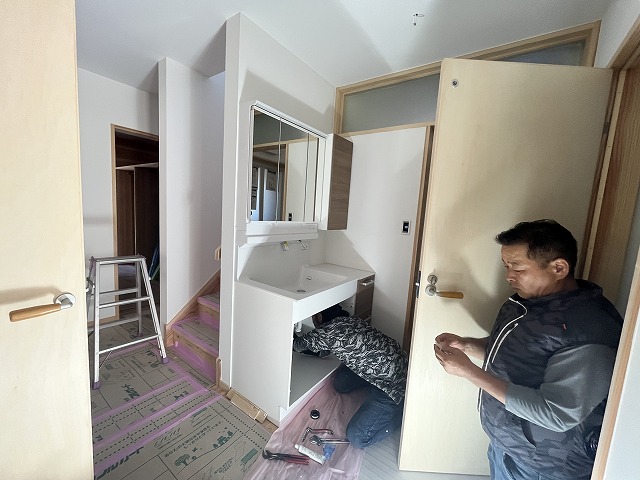

ユニットバスを設置しました。

浴室内部

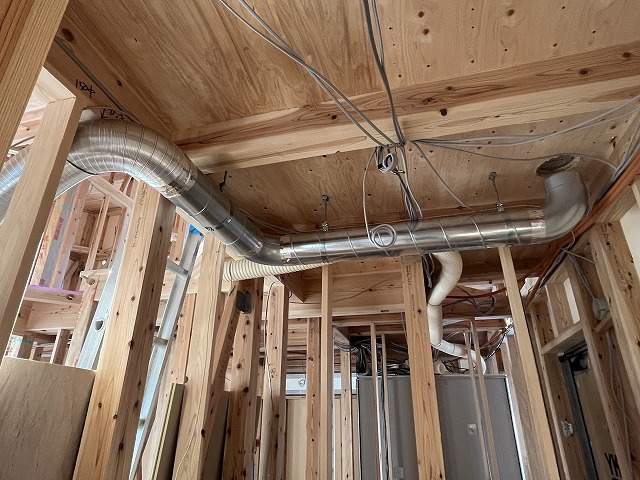

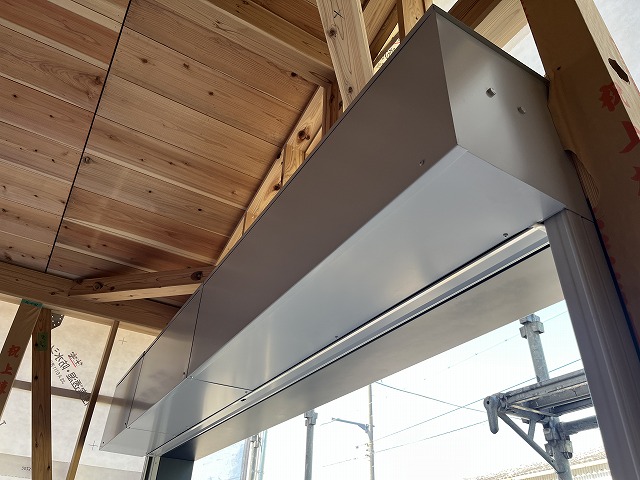

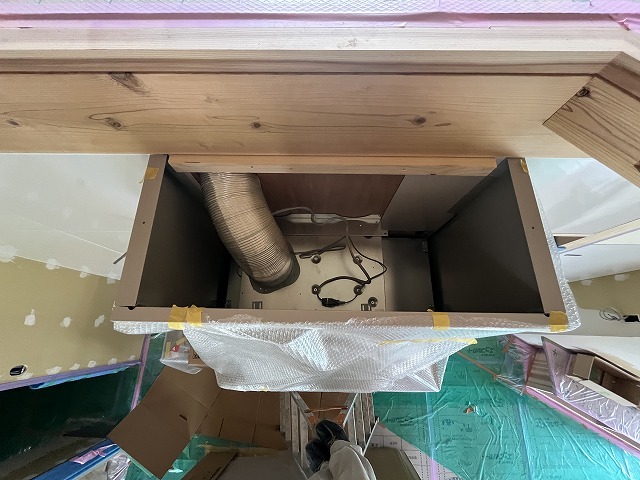

白い配管はLDKの換気用。シルバーの配管はレンジフード用です。

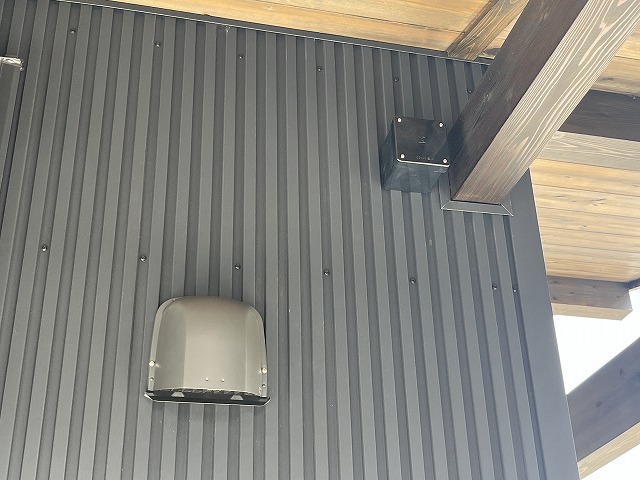

レンジフードの排気はまっすぐに外部へ出すと内玄関ポーチなので、臭い等がマズイかな?と思い、ポーチの屋根上まで上げます。

玄関~LDKに張るフローリングを選別しています。
奥へ行く程、節が増えます。。。

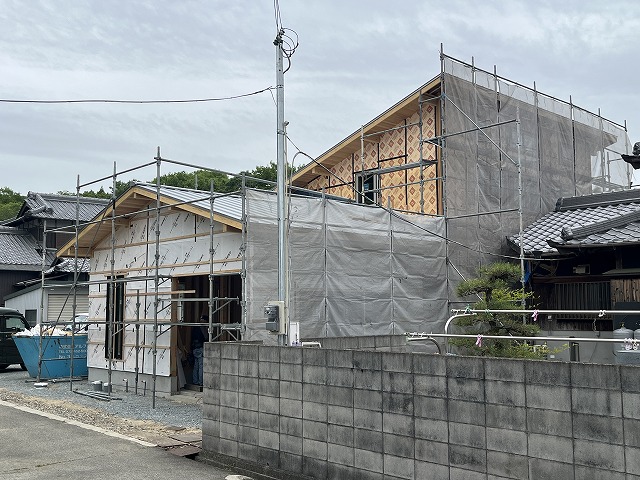

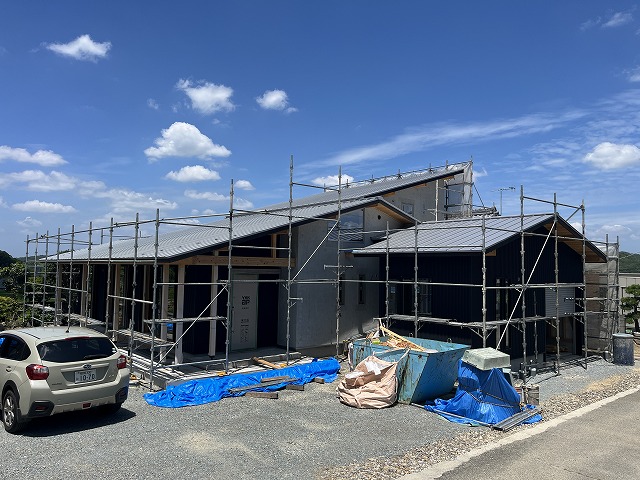

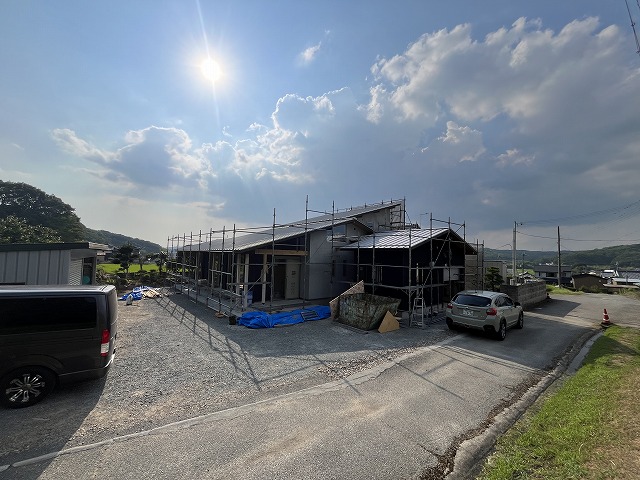

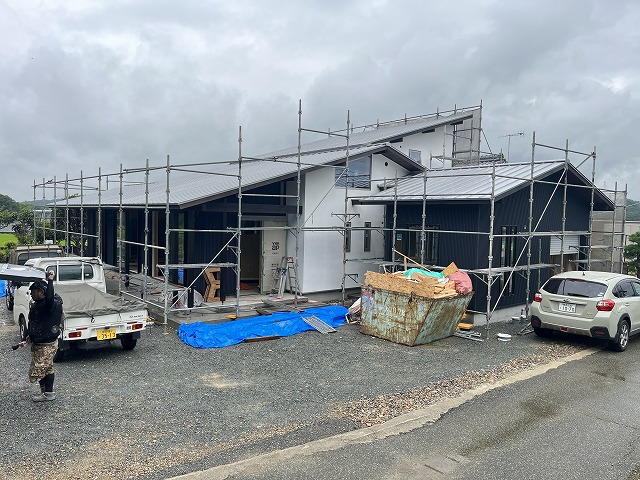

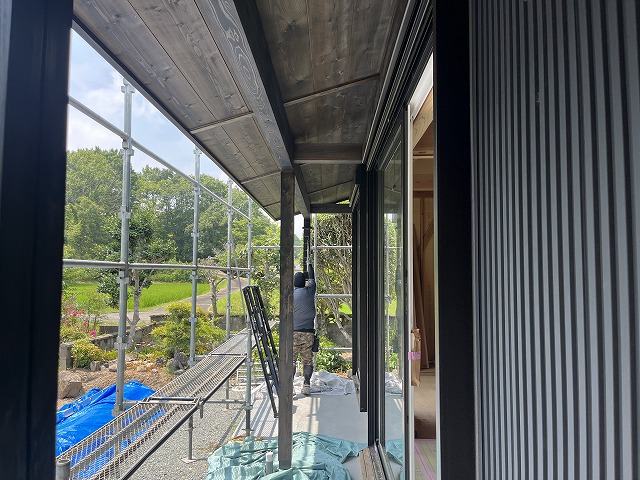

外壁はブリキ屋さん待ちです。

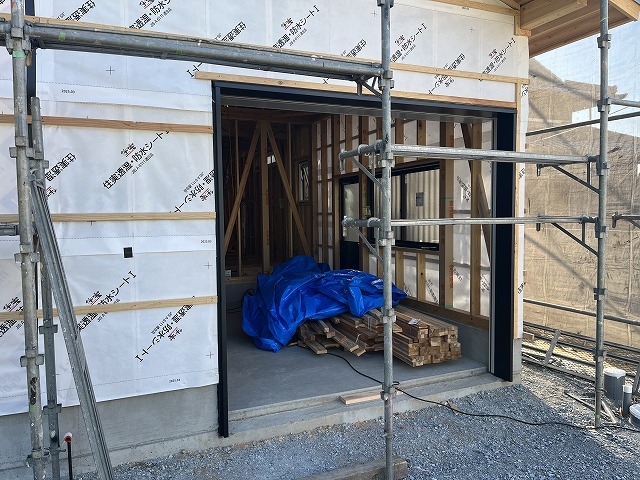

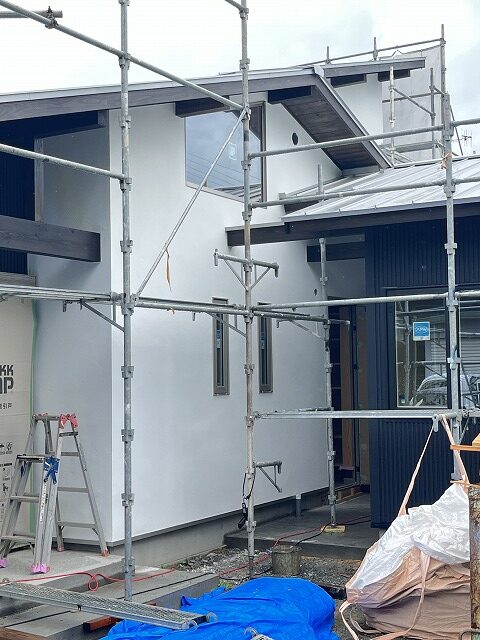

玄関から見た状況。

和室から見た状況。

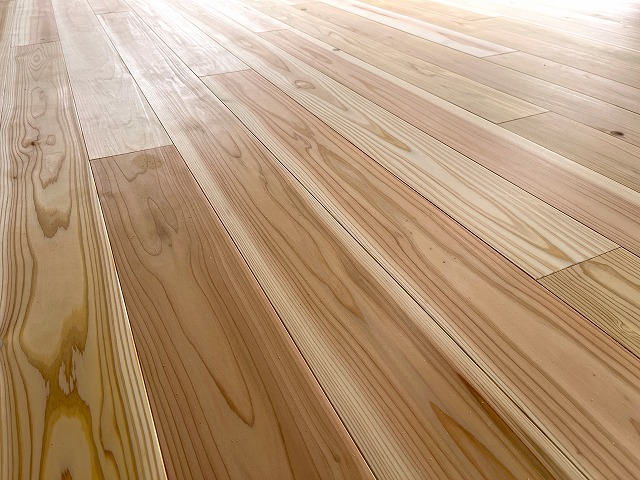

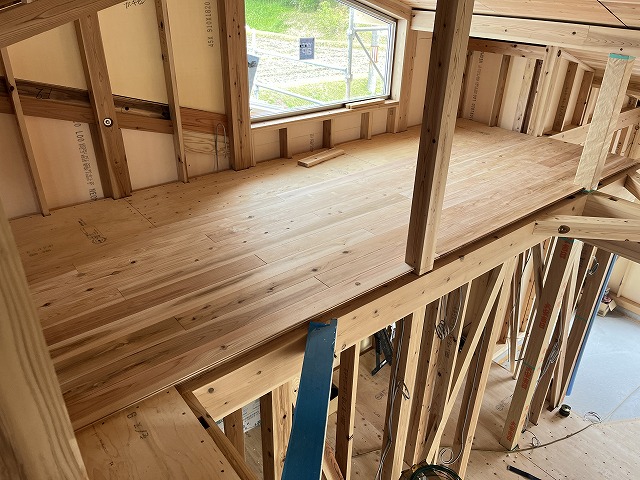

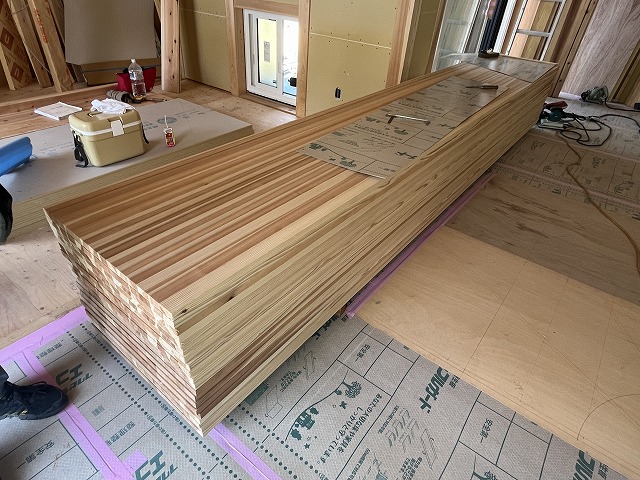

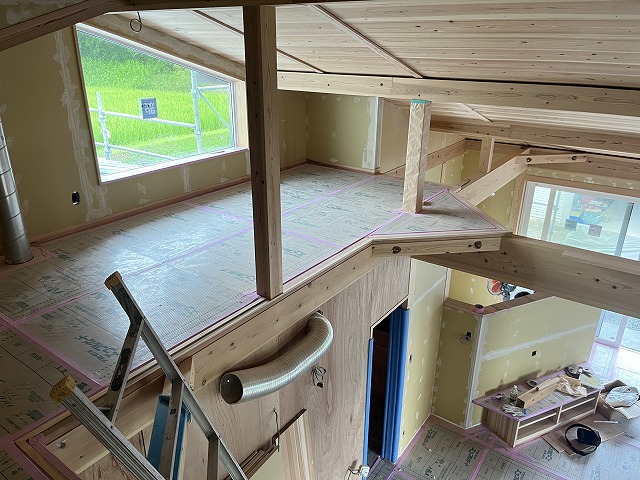

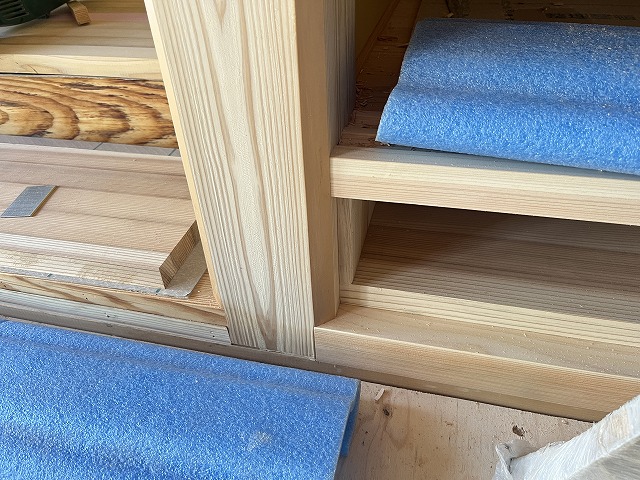

2階のフローリングを張っています。

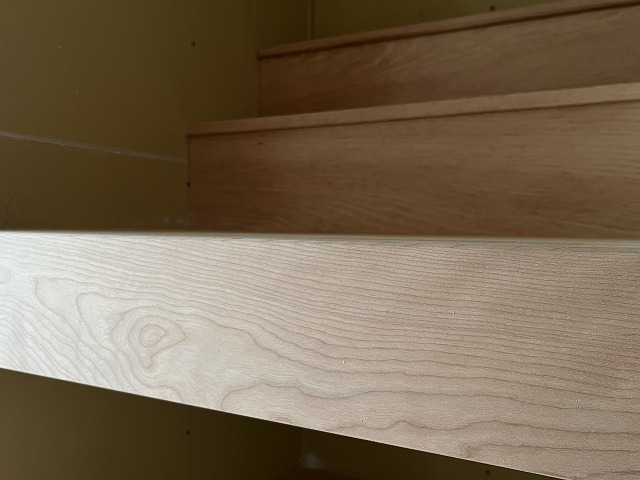

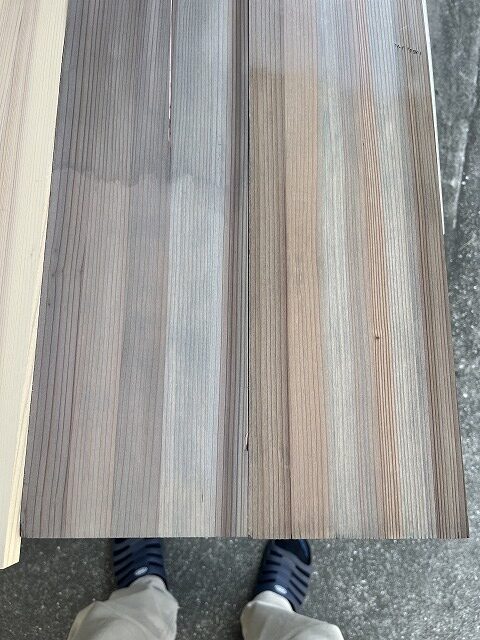

フローリングは杉の生き節です。

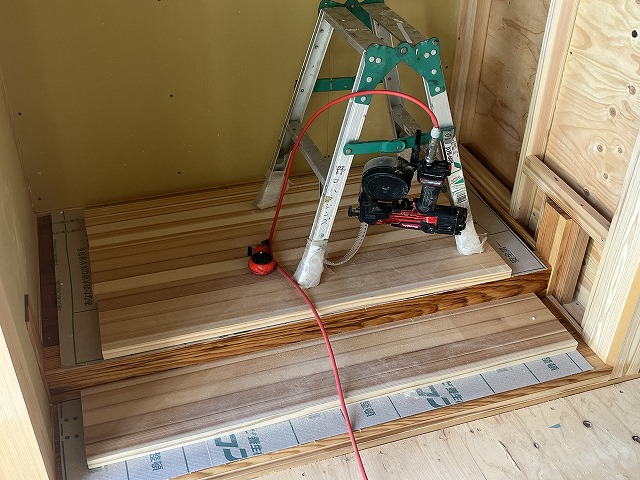

張り終わると、スグに養生します。

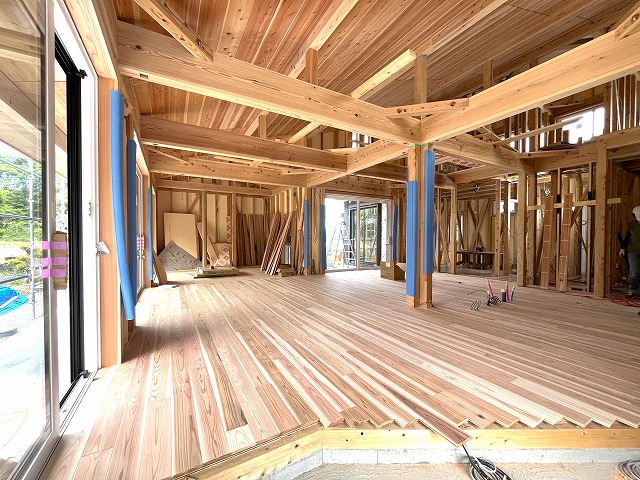

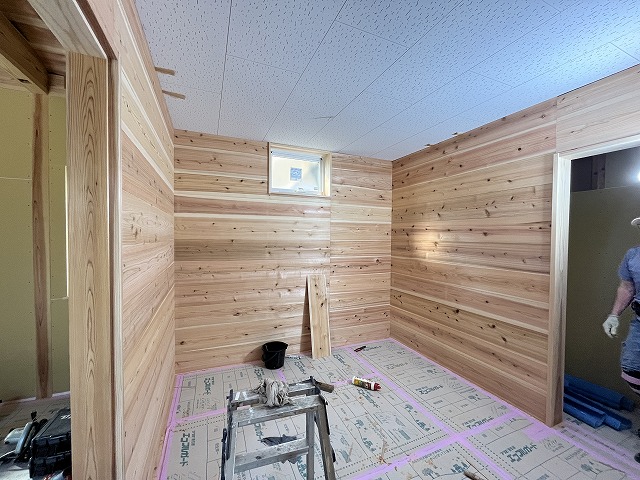

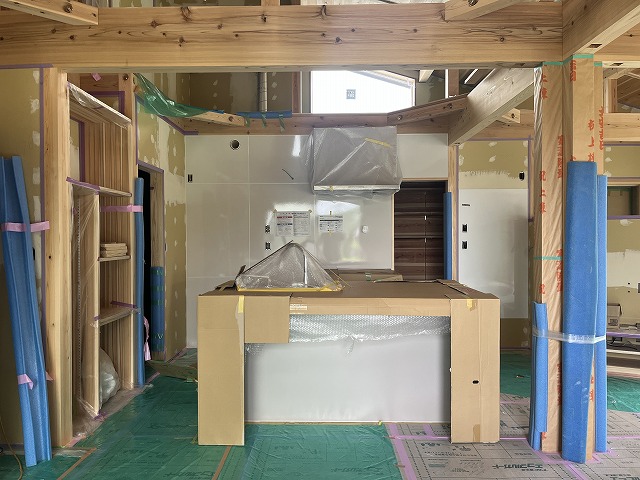

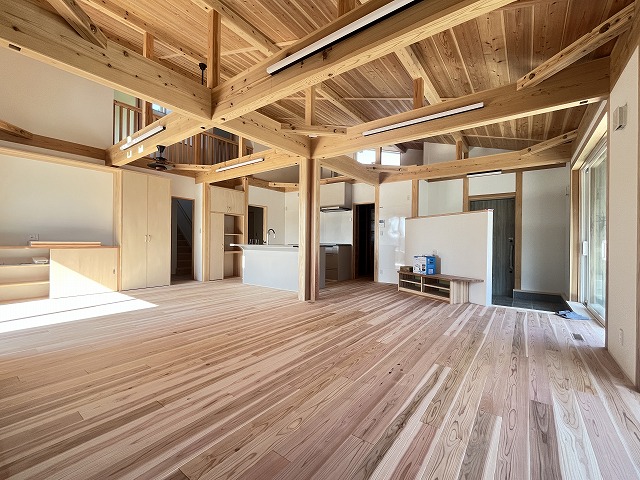

LDKの状況。

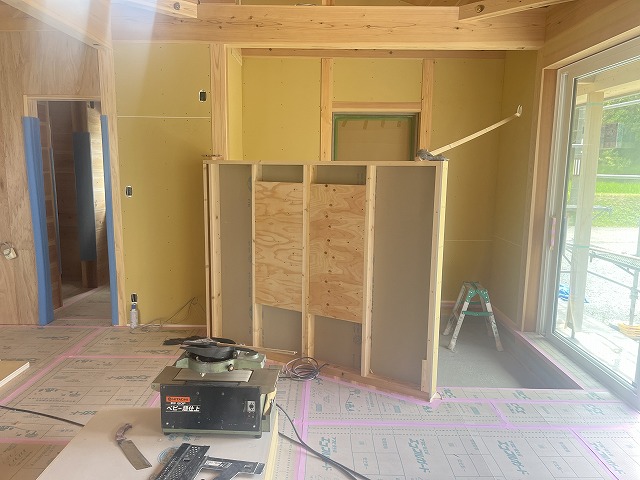

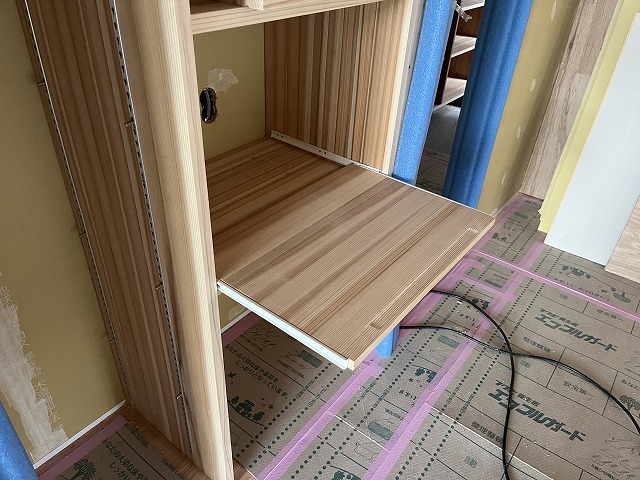

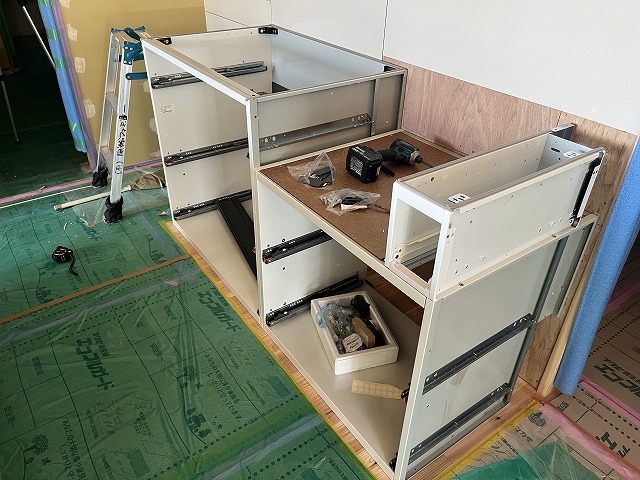

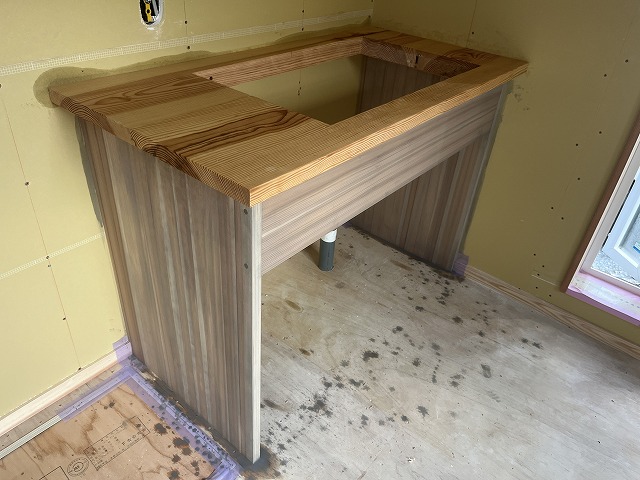

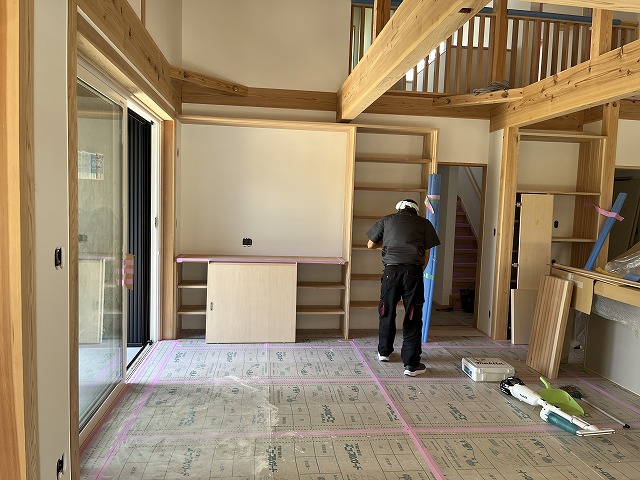

ネイルルームの状況。

ガレージシャッターを取り付けました。

手動の内巻きです。
外巻きは額縁が不要となり安価ですが、シャッターボックスが傷みやすいですネ。

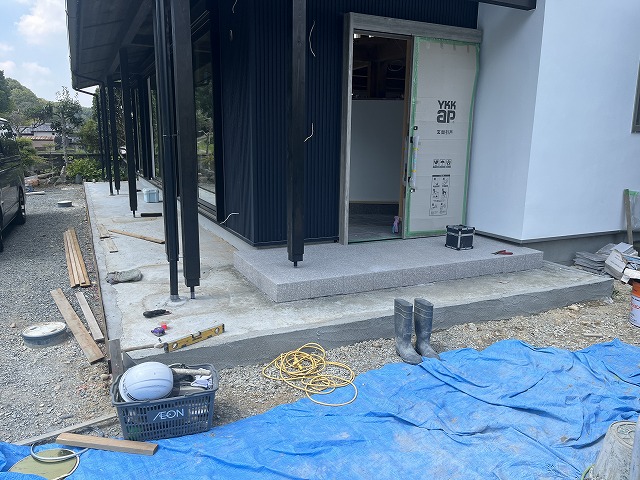

玄関回りの状況。

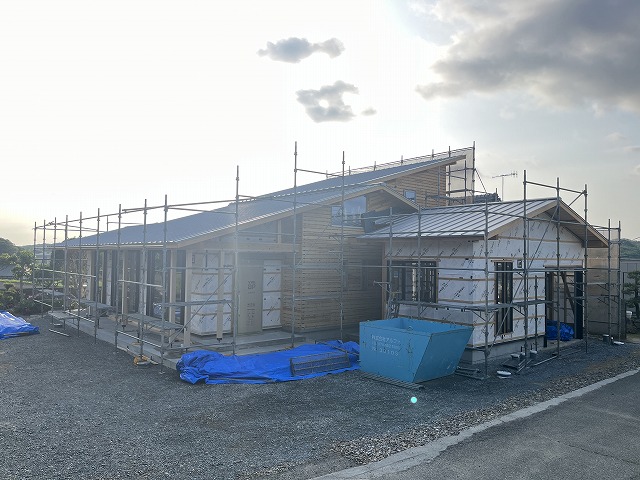

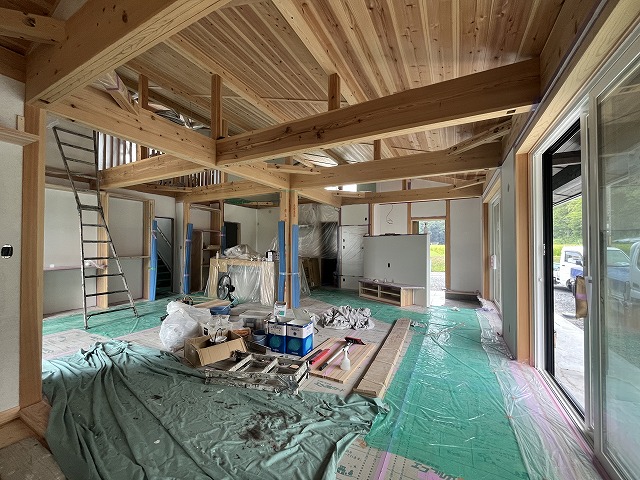

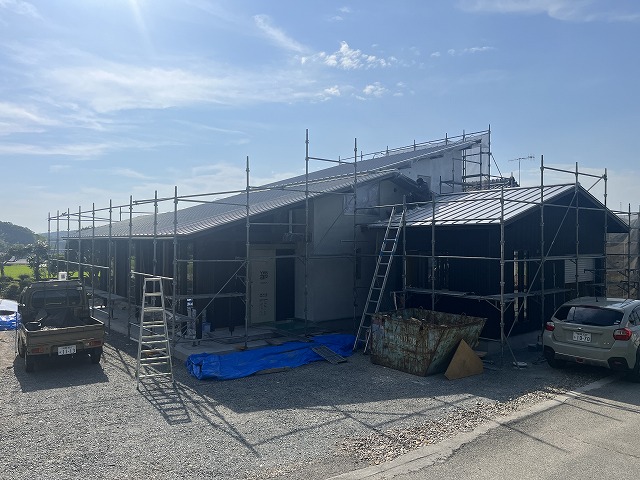

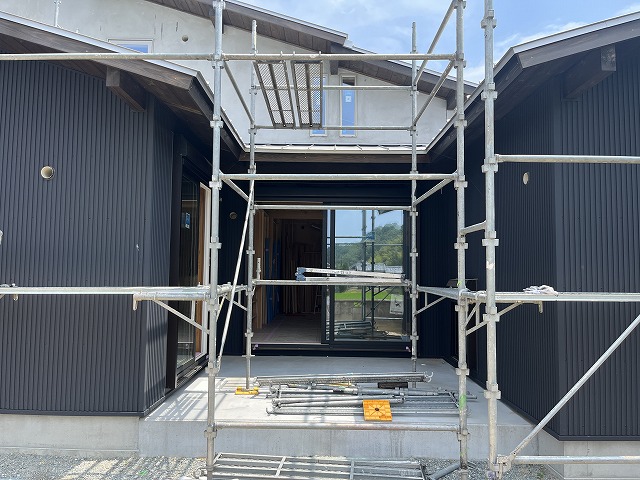

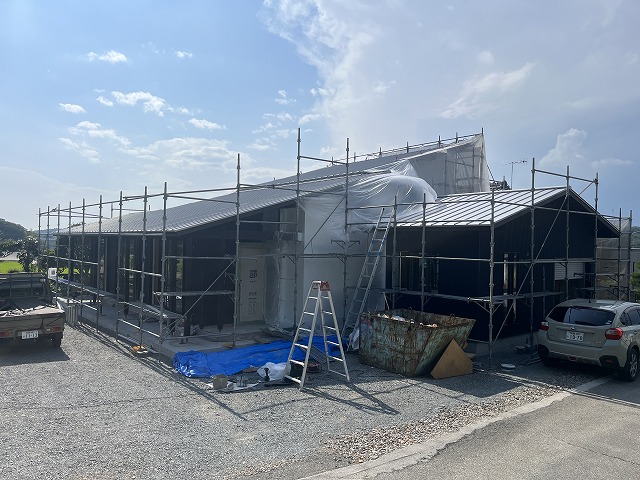

全体の状況

北側の状況
横胴縁の所はガルバ鋼板張り、杉板の所はモルタル塗りにします。

ガルバとモルタルの切替え部分は見切りを立てます。

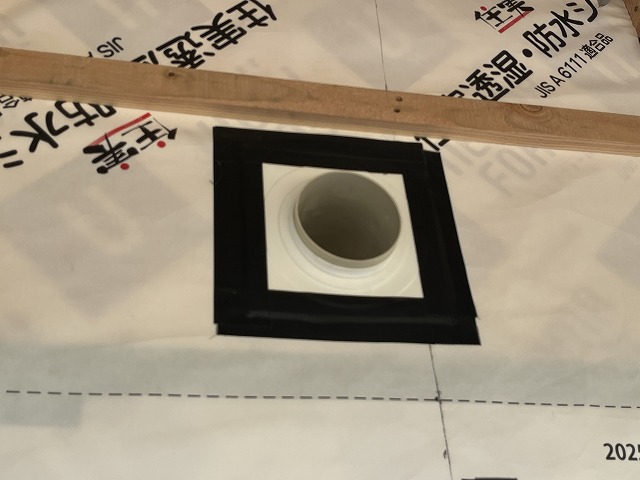

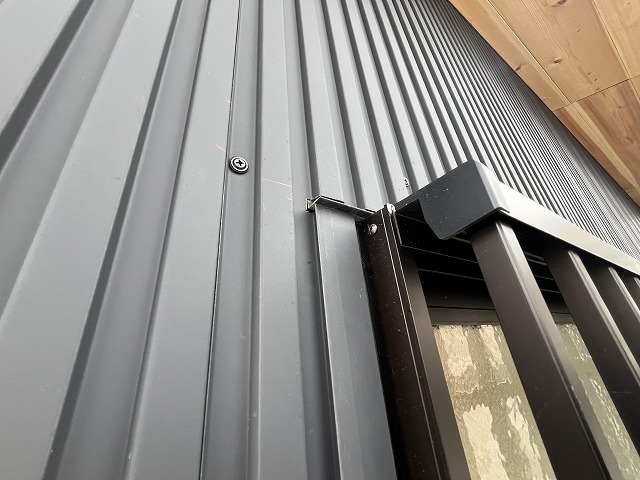

換気パイプはドームパッキンで防水します。
これは簡単施工で確実に防水できるスグレモノです。

ここは岡山の西粟倉村にある「森の学校」

フローリングを仕入れに来ました。

ちょうどお昼に到着したので、学校に併設の
BASE101%-NISHIAWAKURA-でひと休み。

鹿肉のロースト丼を頂きました。美味し‼
鳥取方面へ向かう時にでもぜひ訪れてみて下さいネ。
イチゴと卵、ジビエなどに力を入れていらっしゃいます。
BASE 101%→ https://www.base101.shop/

40束のフローリングを搬入して、ヘロヘロになりました。
のどが乾いていますが、何も飲まずに帰ってビールを飲もう‼

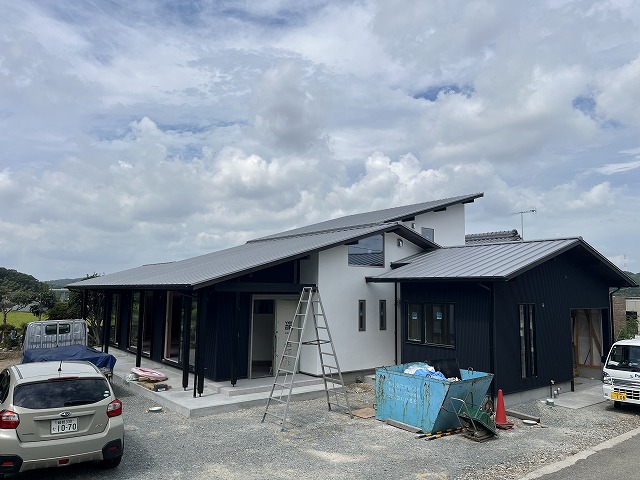

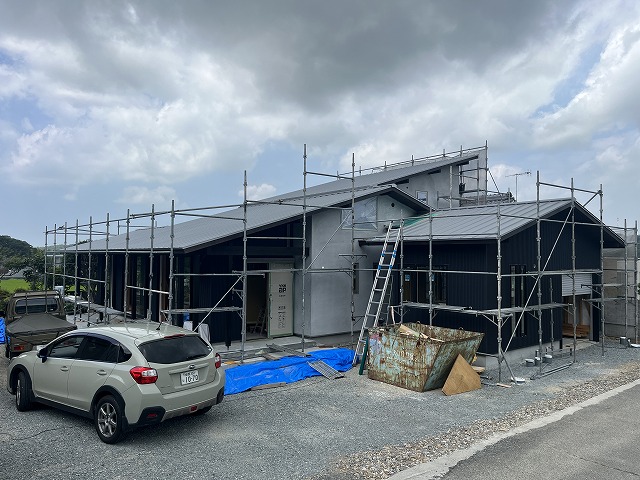

全体の状況

南側の下地胴縁の状況

西側下地胴縁の状況

東側下地胴縁の状況

北側の状況

勝手口廻りの状況

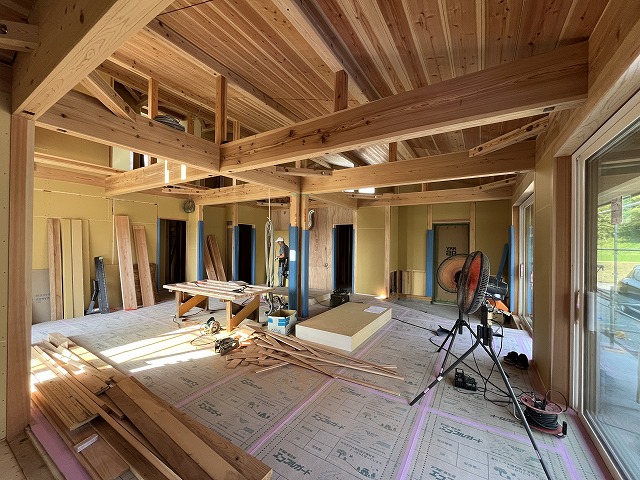

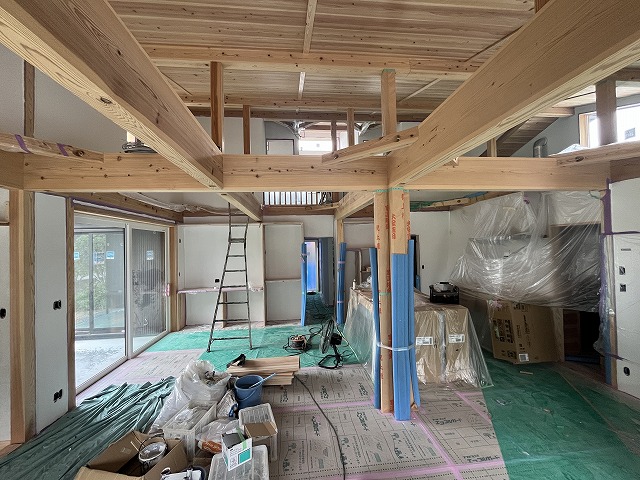

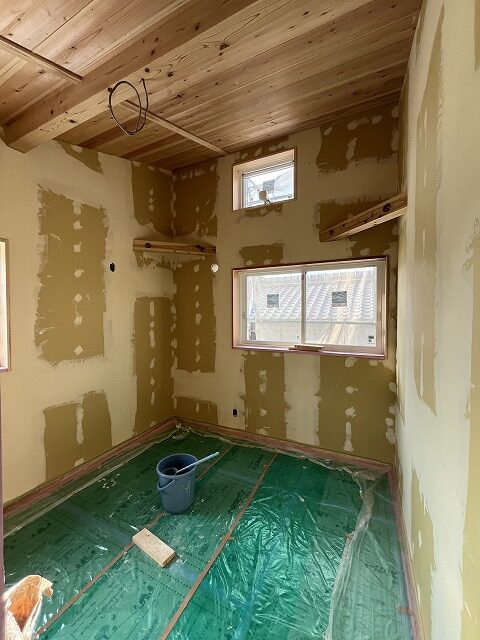

リビングの状況

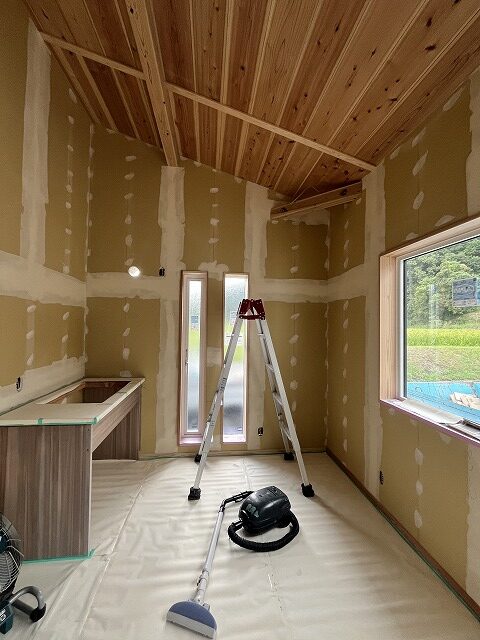

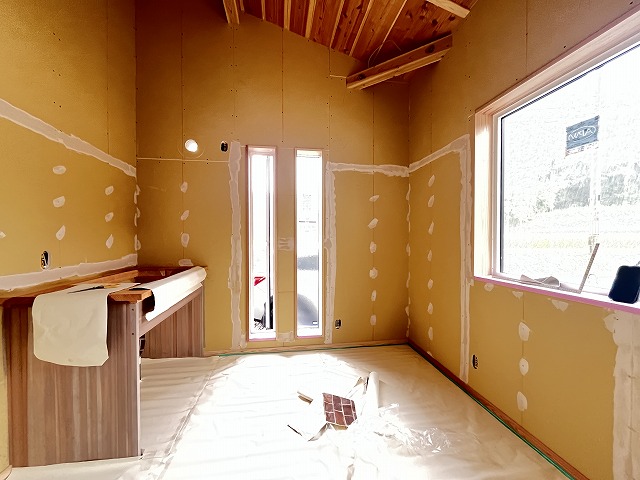

和室の状況

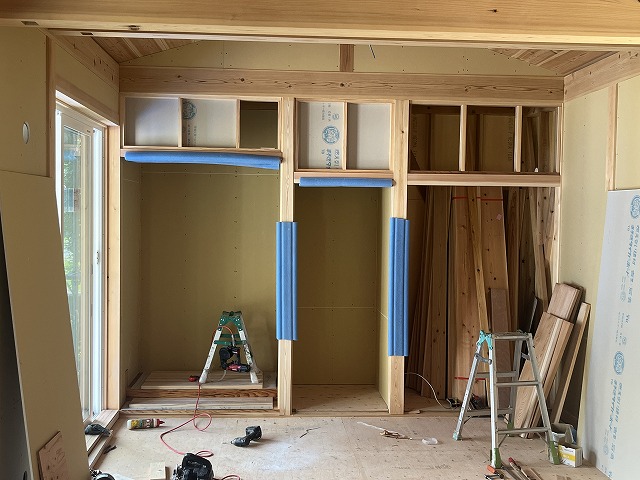

ネイルルームの状況

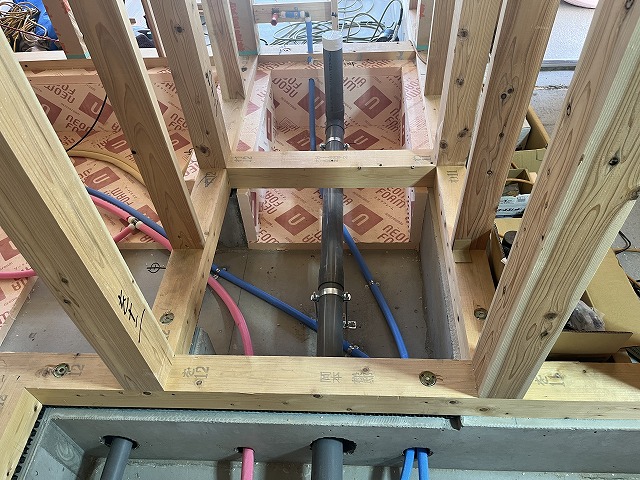

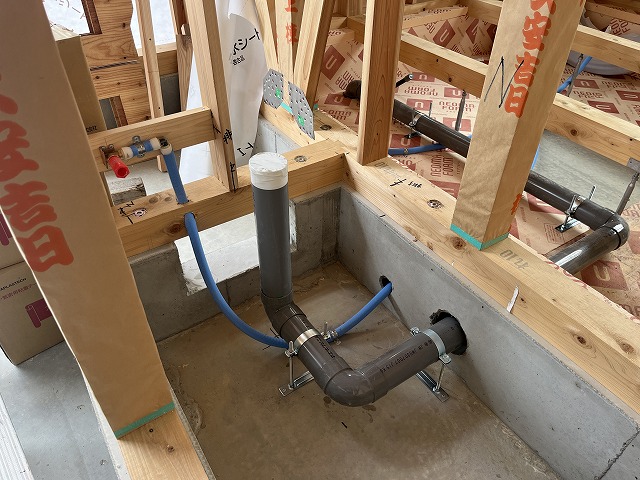

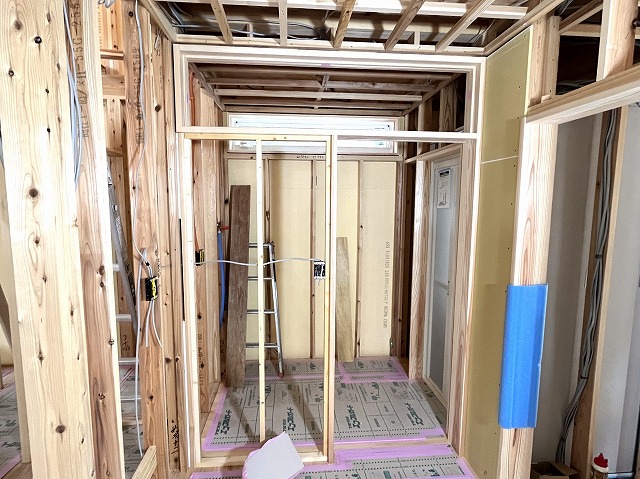

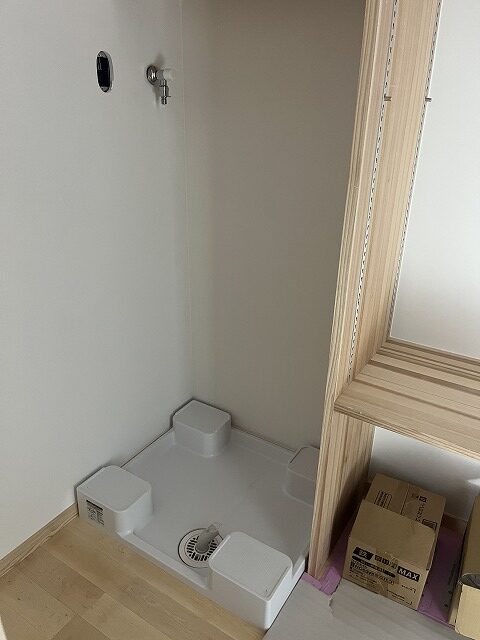

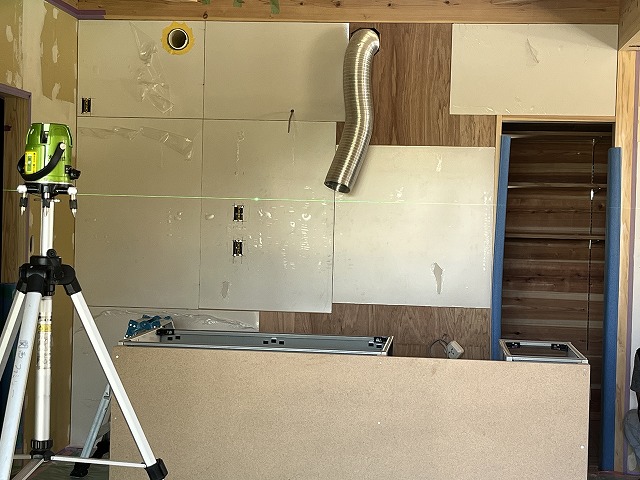

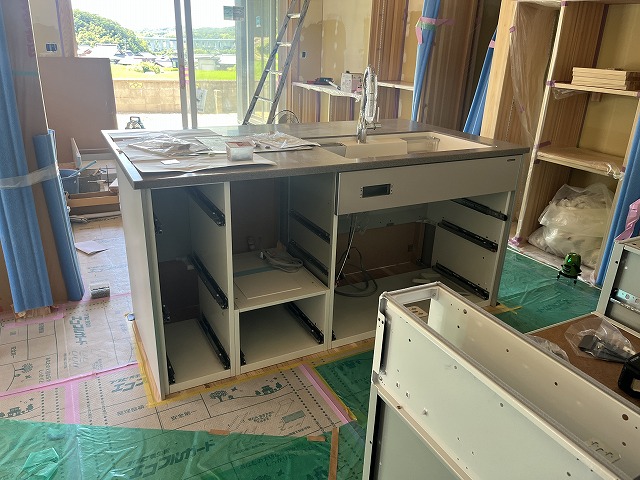

キッチンの配管状況

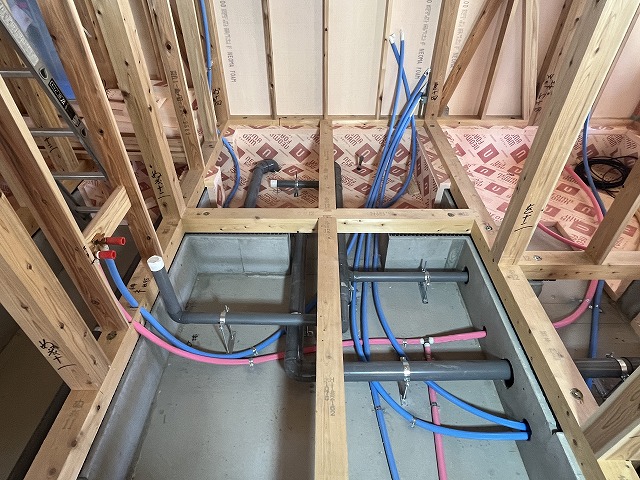

洗面・脱衣室・浴室の配管状況

トイレの配管状況

ガレージのトイレの配管状況

全体状況

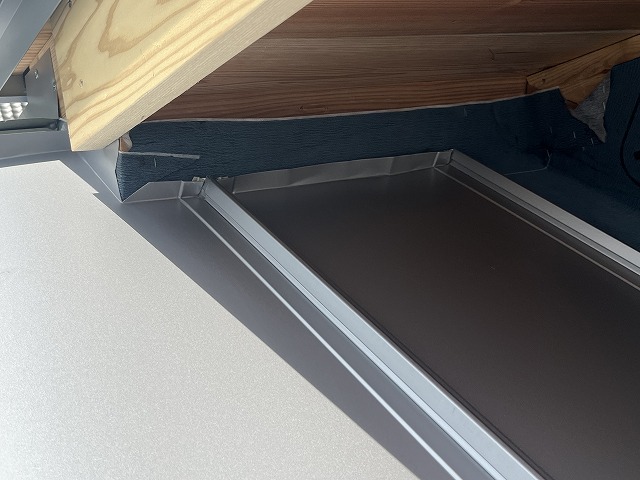

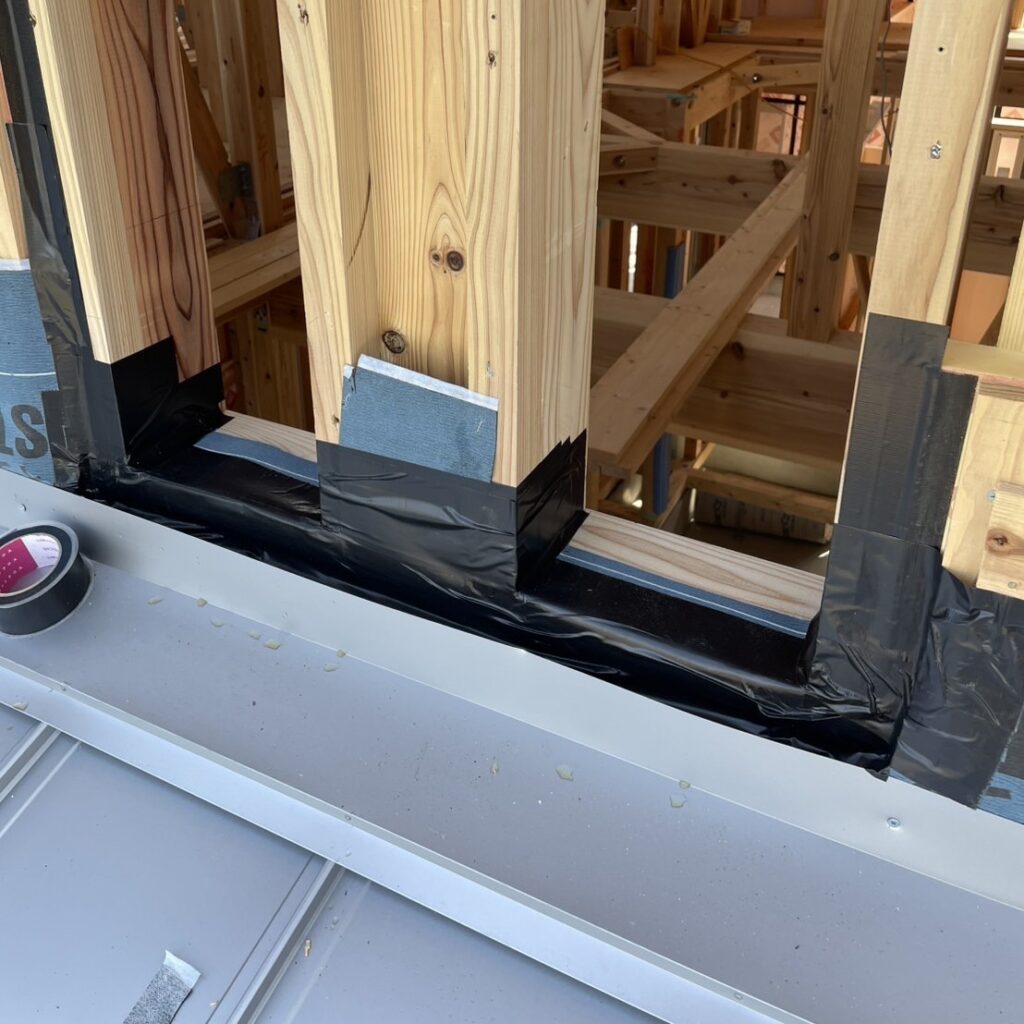

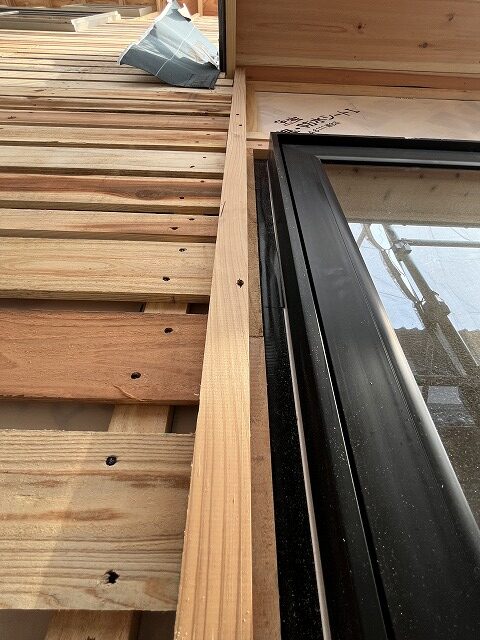

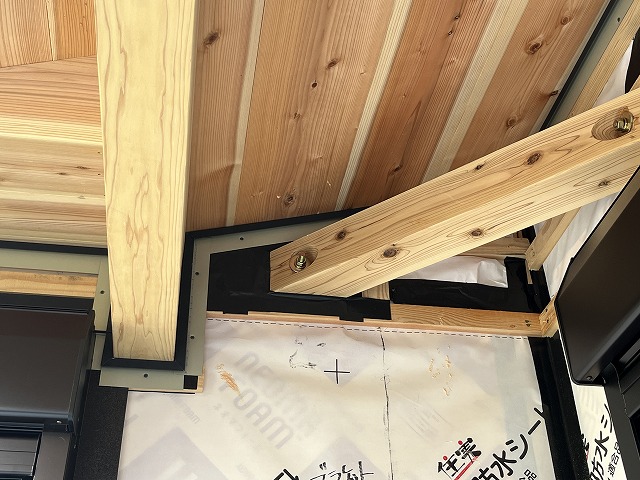

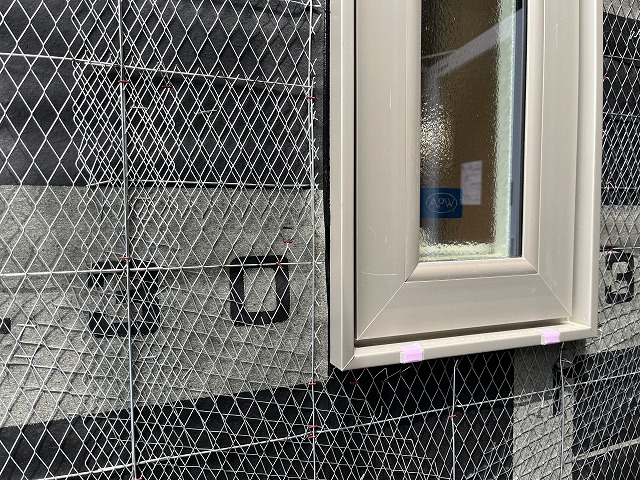

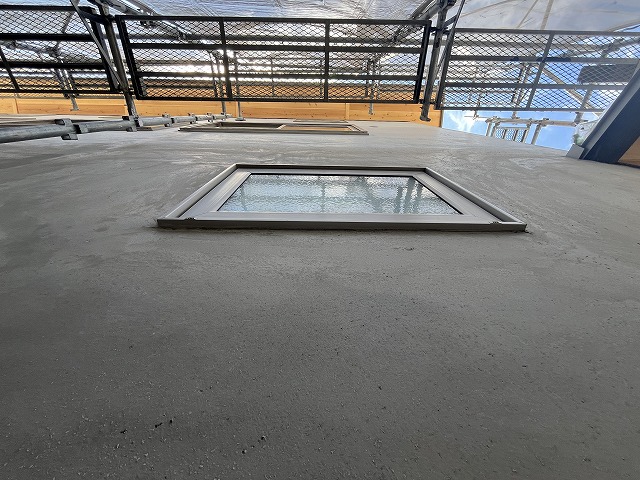

屋根奥付の立上り高さ(250mm)が不足する開口部下端は、ルーフィングを窓台に巻込んでからサッシを取り付けます。

ネオマフォームの上に透湿防水シートを貼ります。

南側の状況

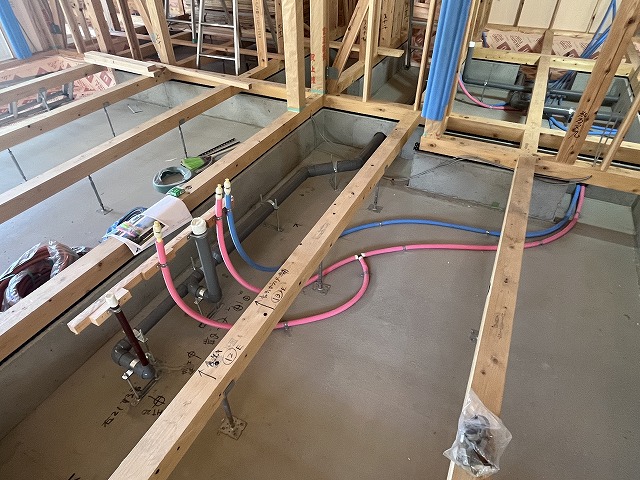

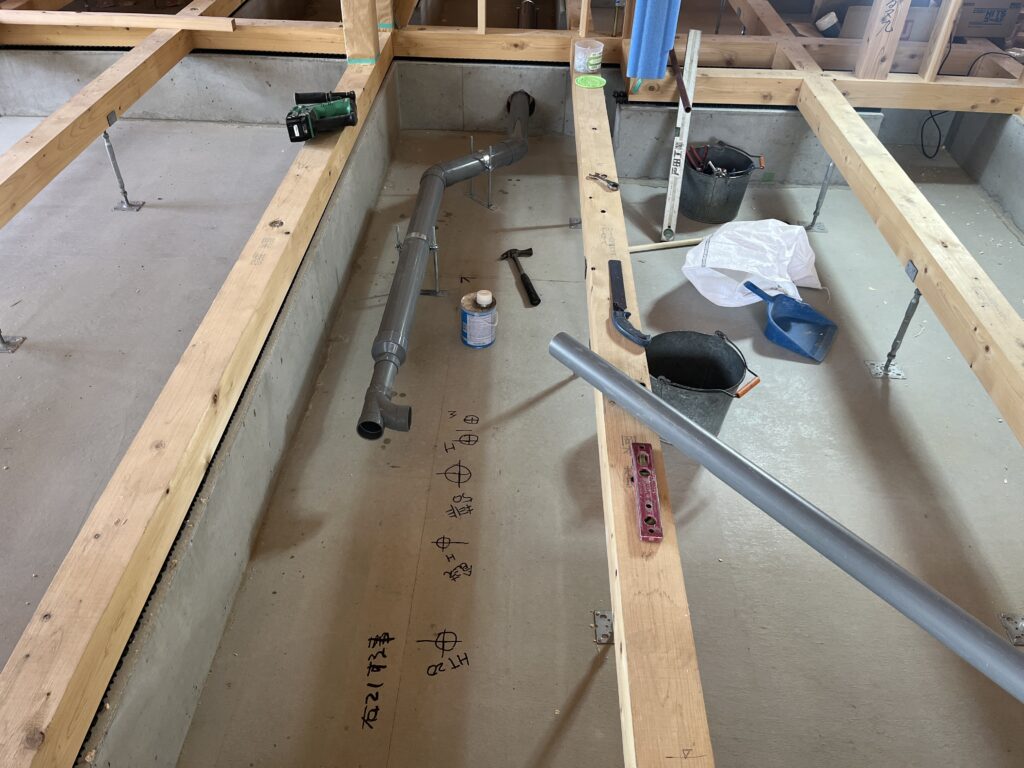

室内では水道屋さんが給排水の配管を行っています。

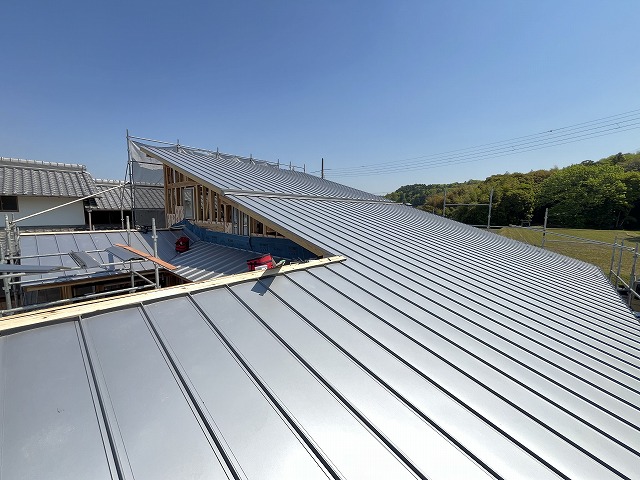

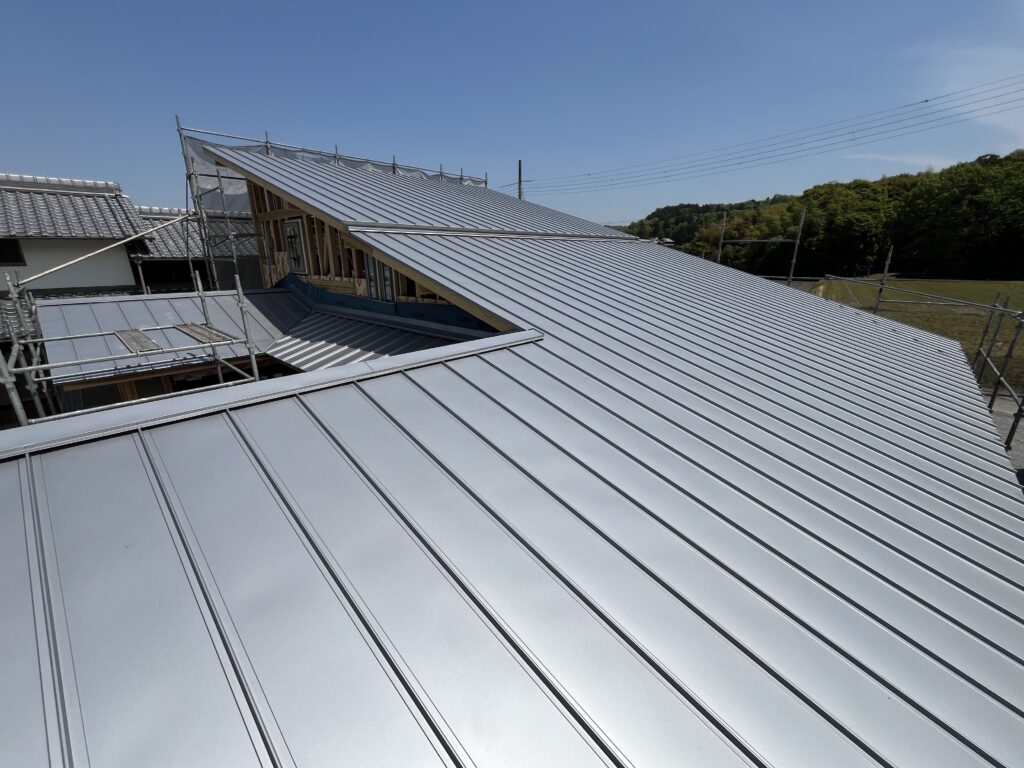

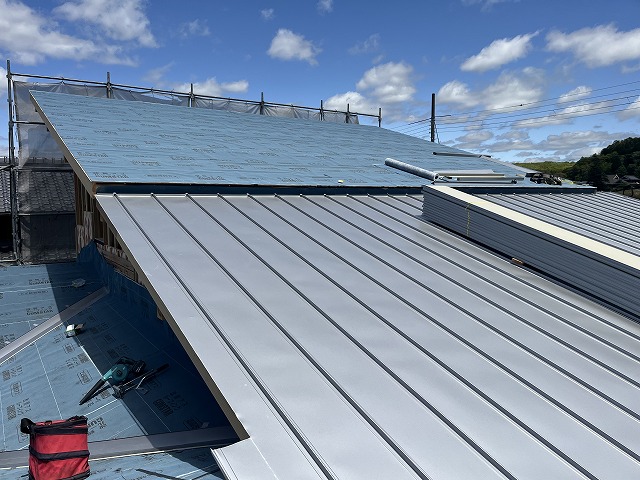

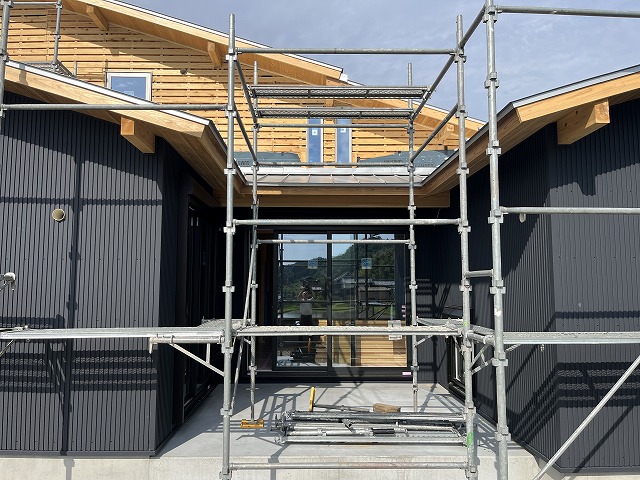

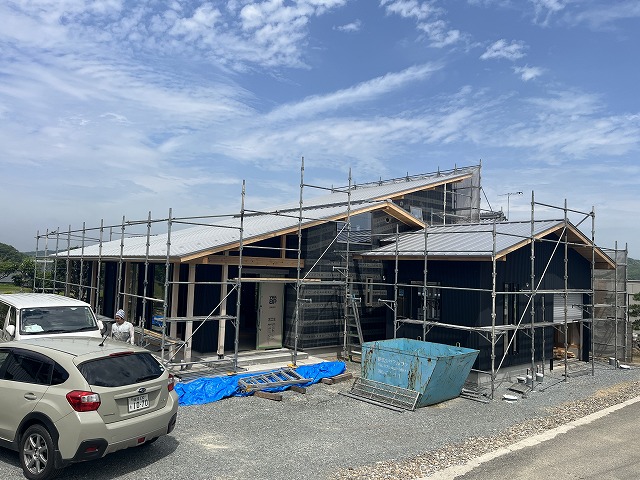

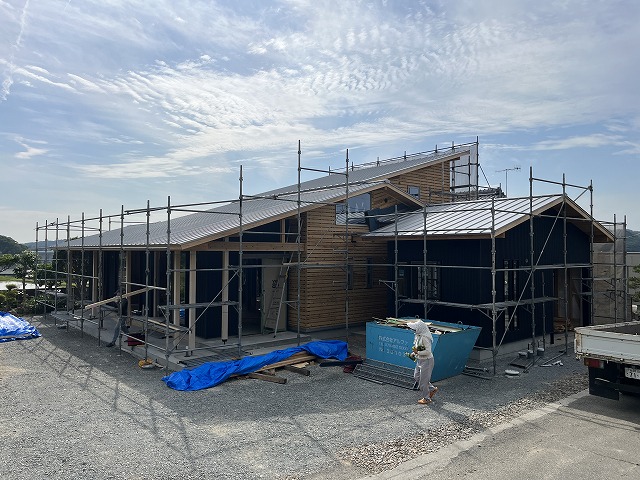

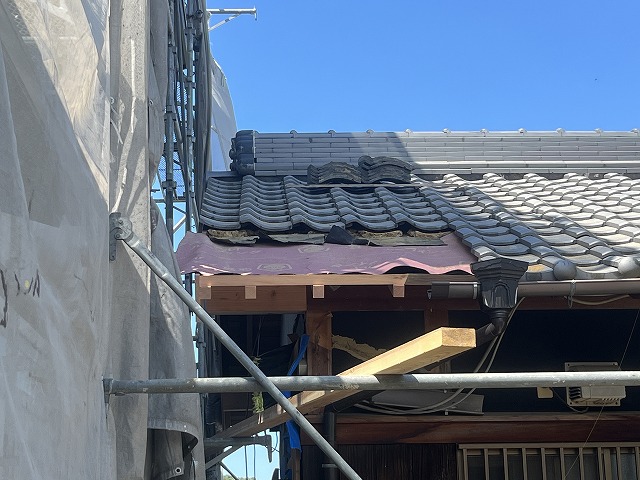

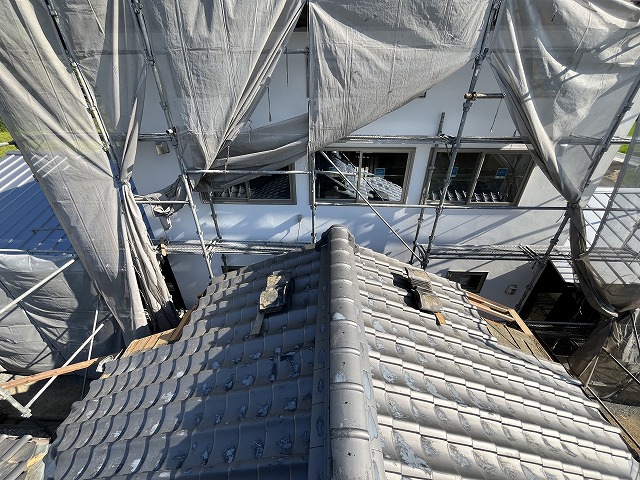

屋根工事が完了しました。

棟とケラバの取合い部分。

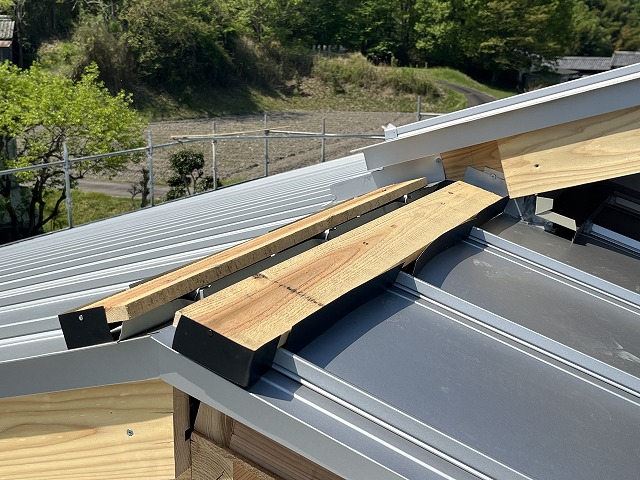

ケラバ軒裏の納まり

谷の納まり

一番ややこしい所もきれいに納まりました。

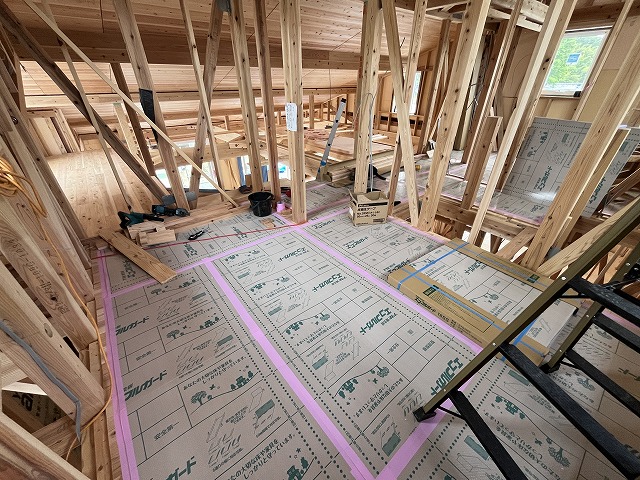

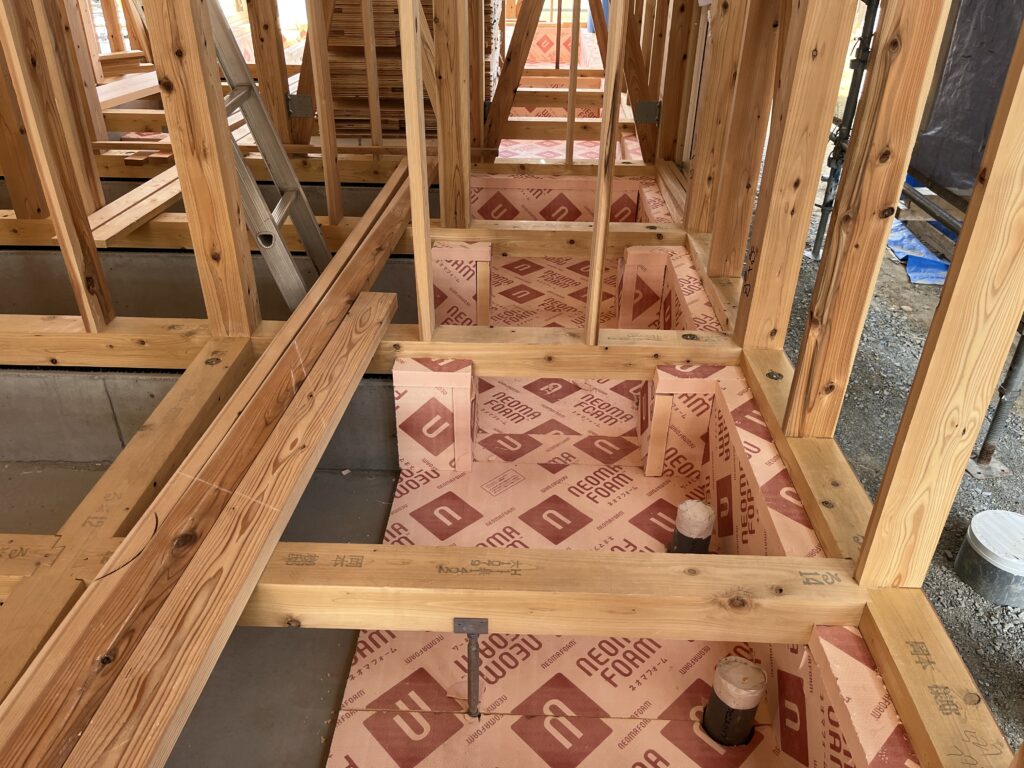

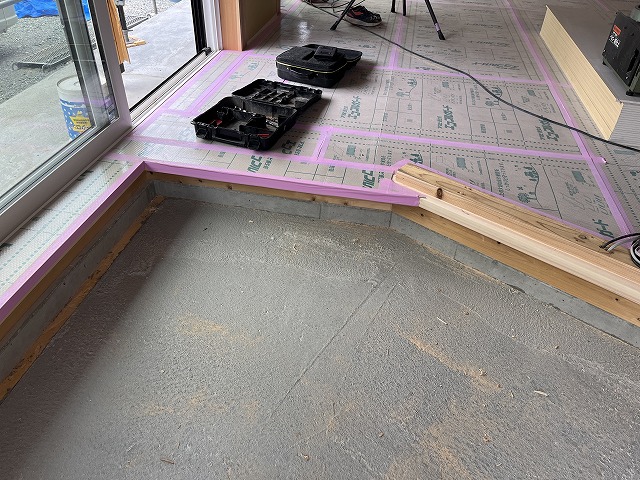

床下の断熱は基礎断熱です。
外部から90cmの範囲内のコンクリートが見えないように、ネオマフォーム45mmで隙間なく断熱します。

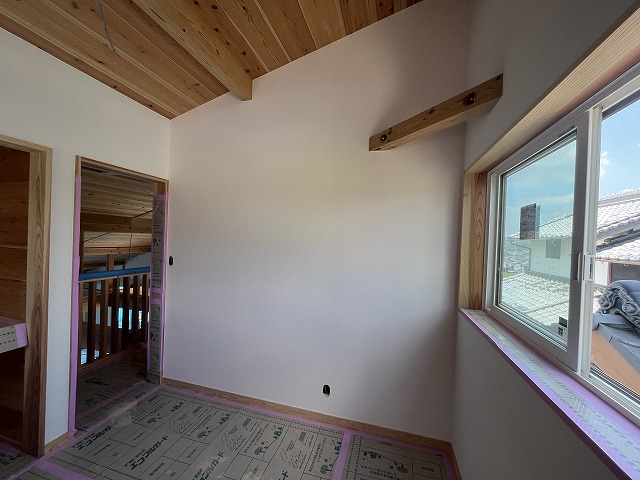

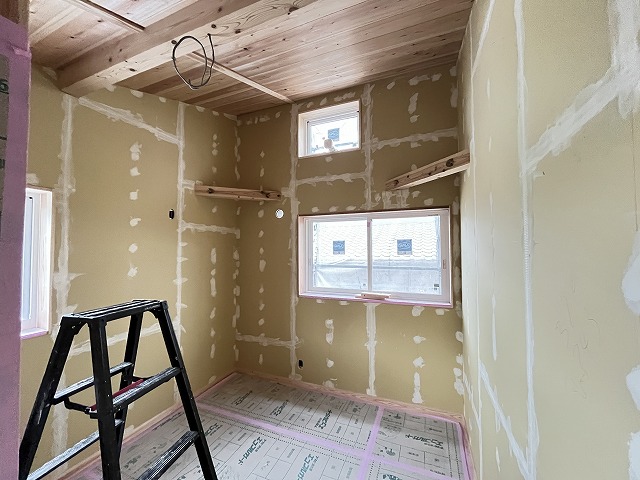

コチラは寝室の断熱状況。
中央部分のコンクリートは通年15度程度で安定しているので、その蓄熱力を利用します。

寝室の断熱状況

西側の断熱状況
外壁はネオマフォーム45mmで外張り断熱します。

ガレージ部分は断熱は不要なので、ガレージと部屋の境で断熱します。

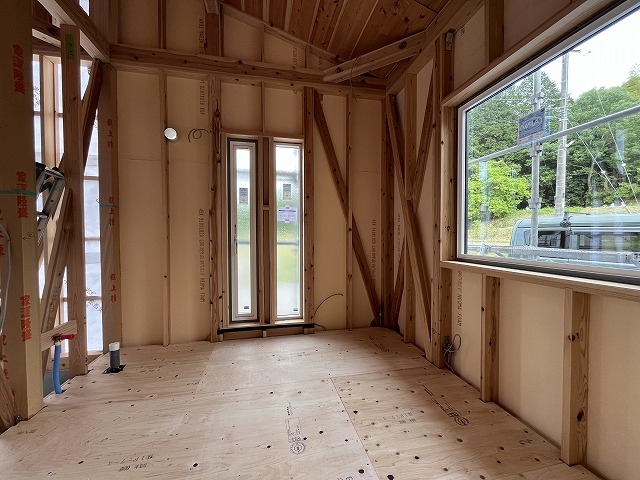

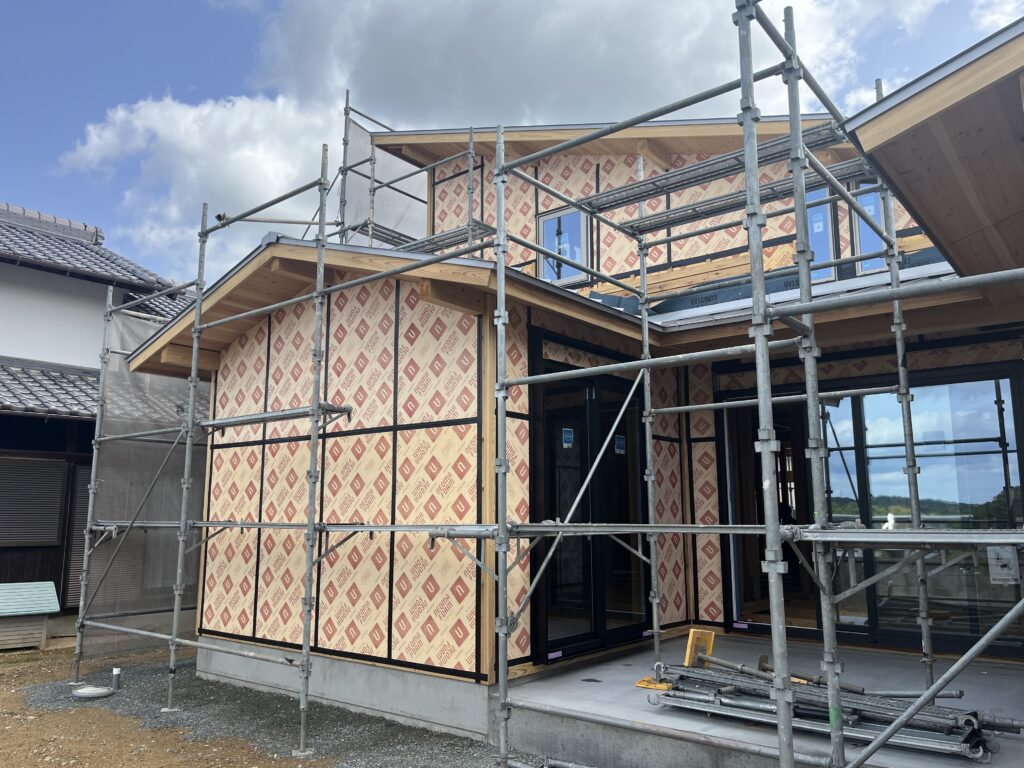

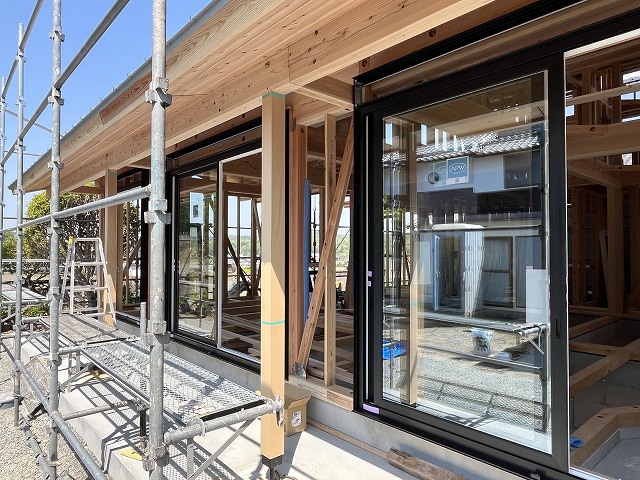

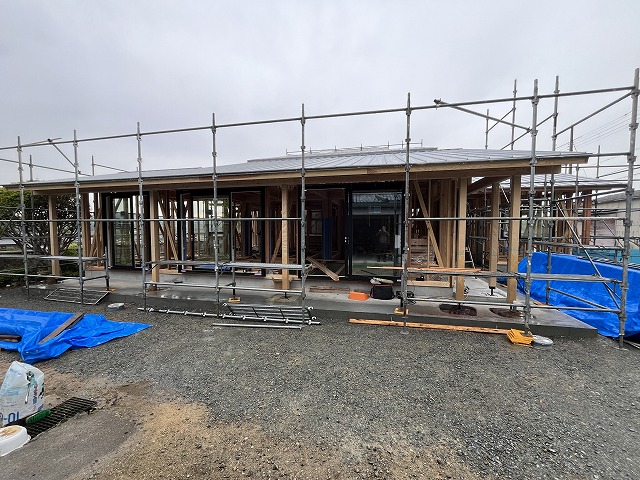

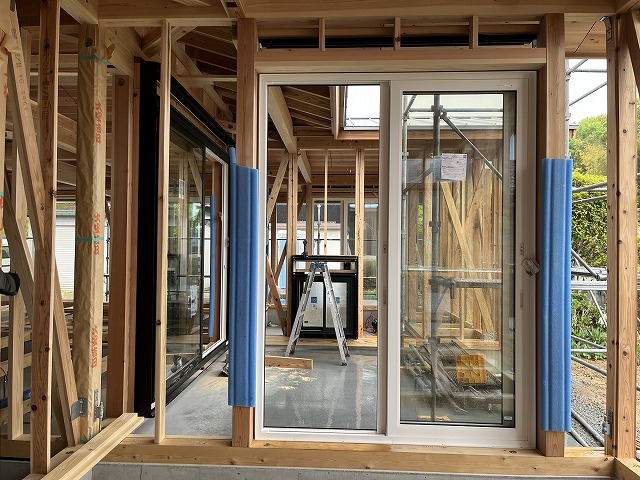

今日は雨模様ですが、引き続きサッシを取り付けています。

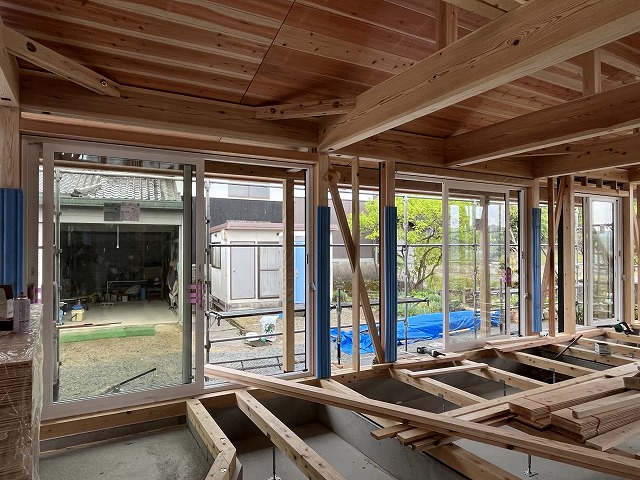

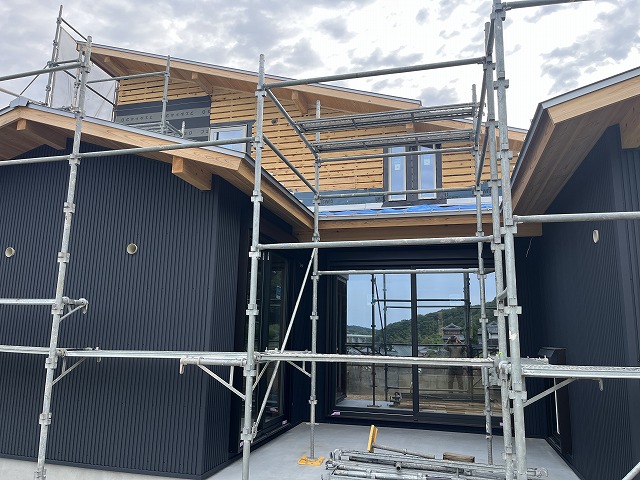

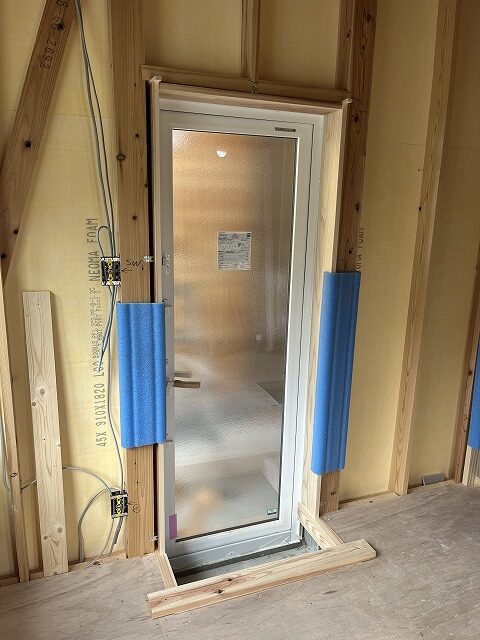

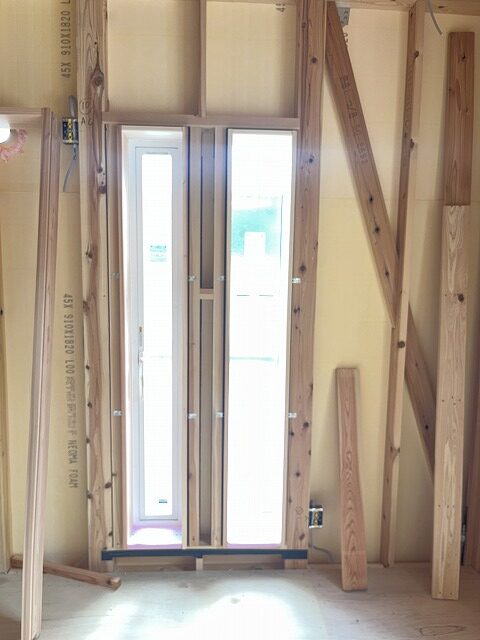

寝室のテラスサッシ

LDKと和室の南側

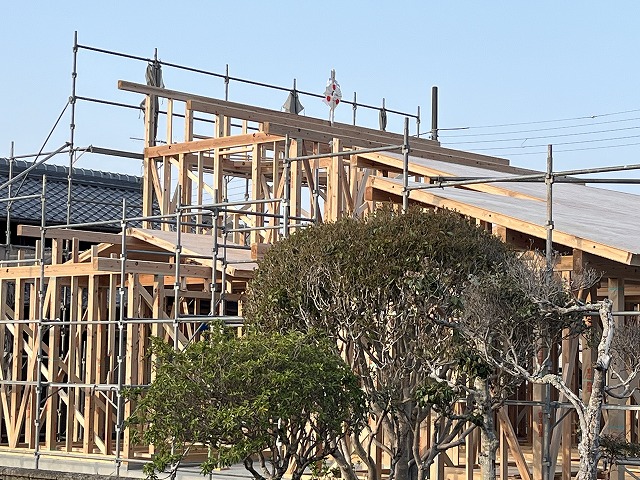

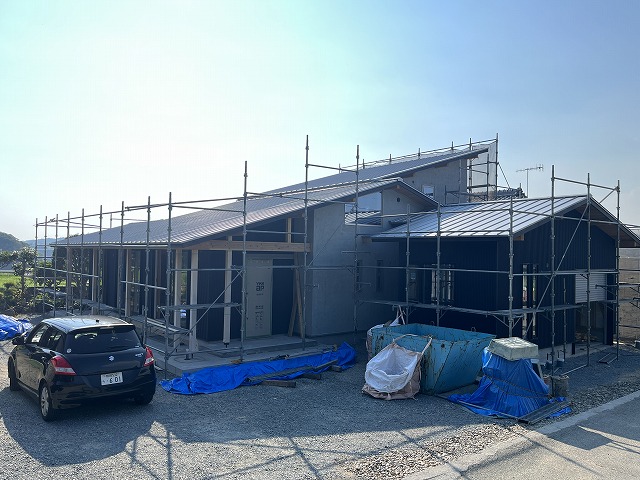

もう少しで屋根が完成します。

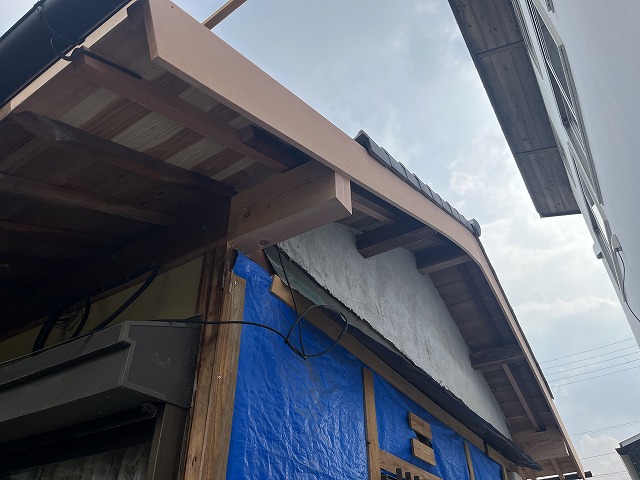

奥付部分

段差部分の西側は上側の破風板を65mm大きく作り、その中で納めています。

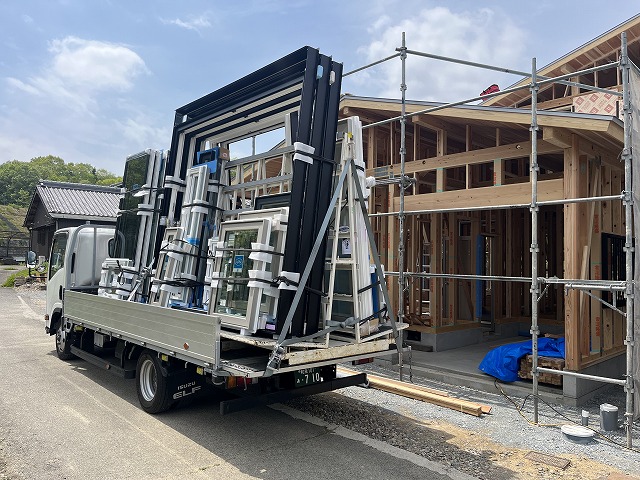

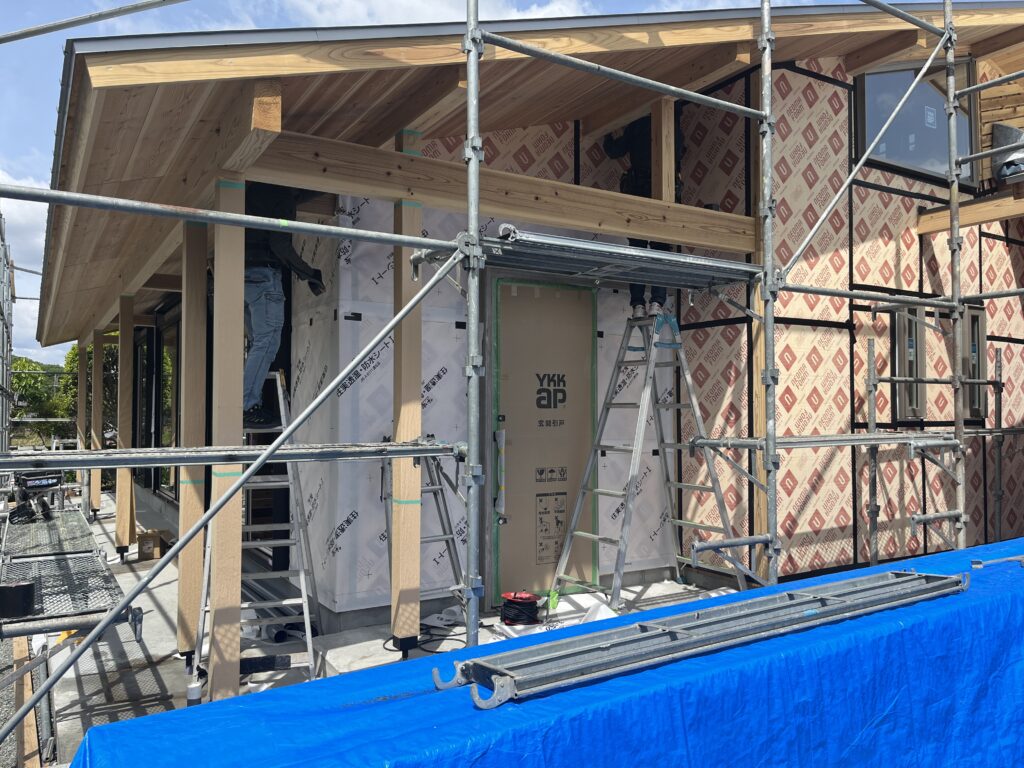

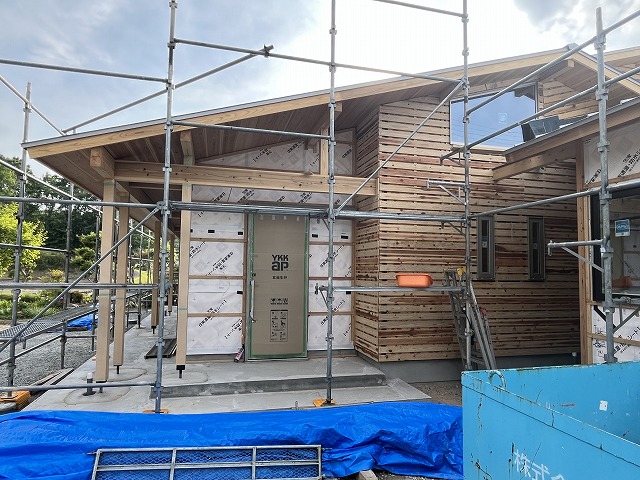

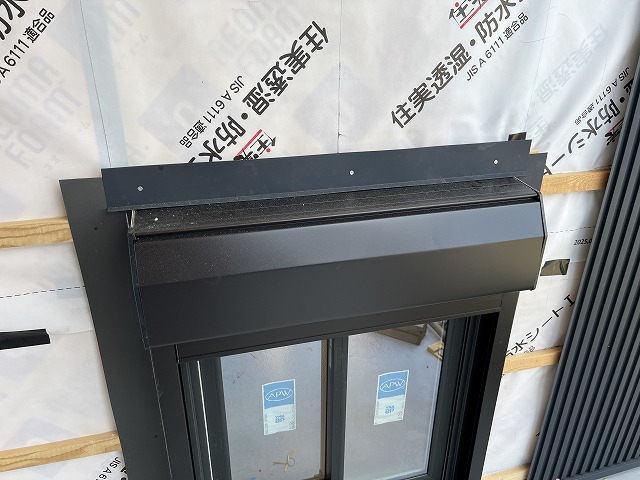

搬入されたサッシを取付ています。

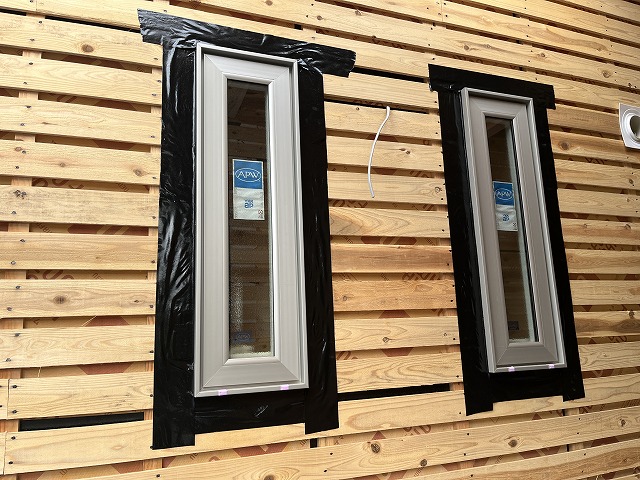

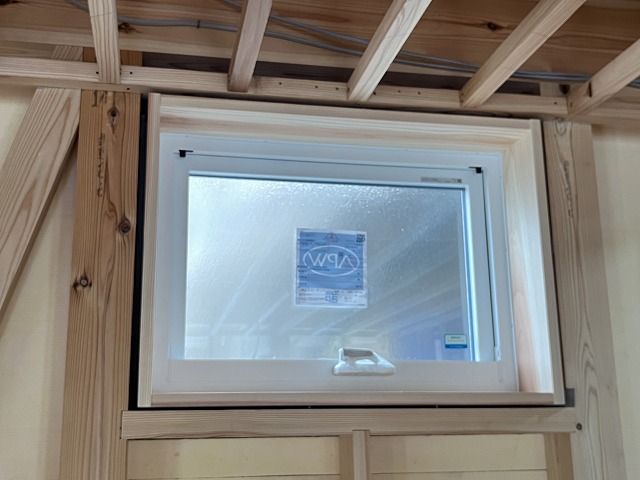

YKKより樹脂サッシ・APW330が搬入されました。

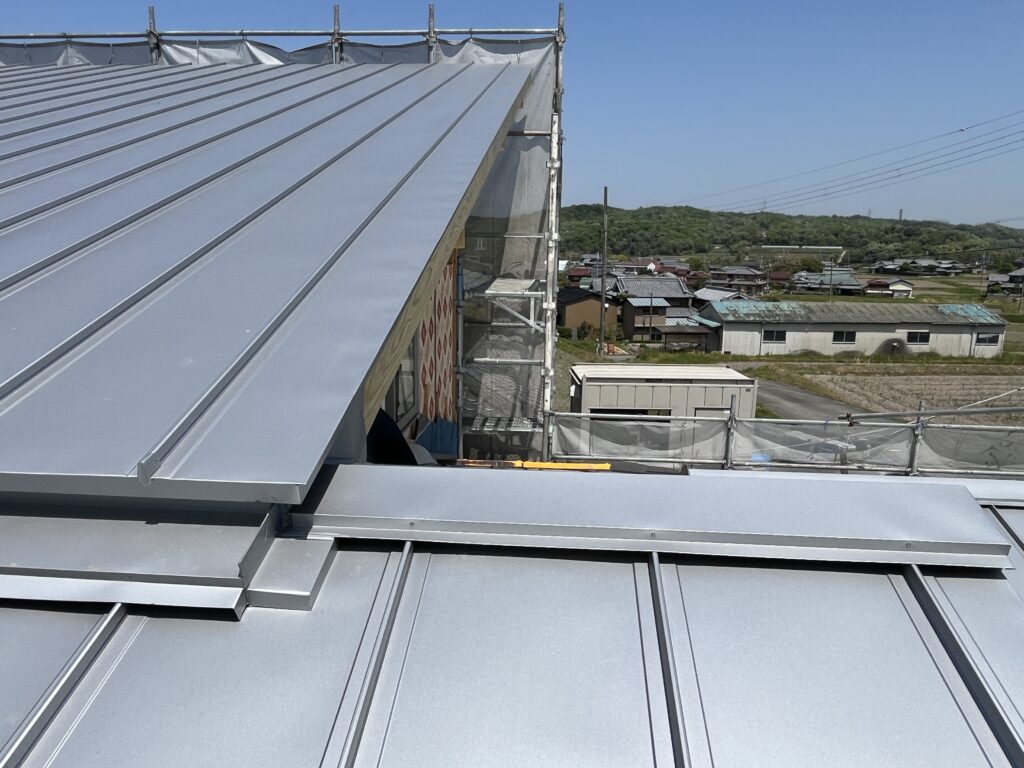

全景

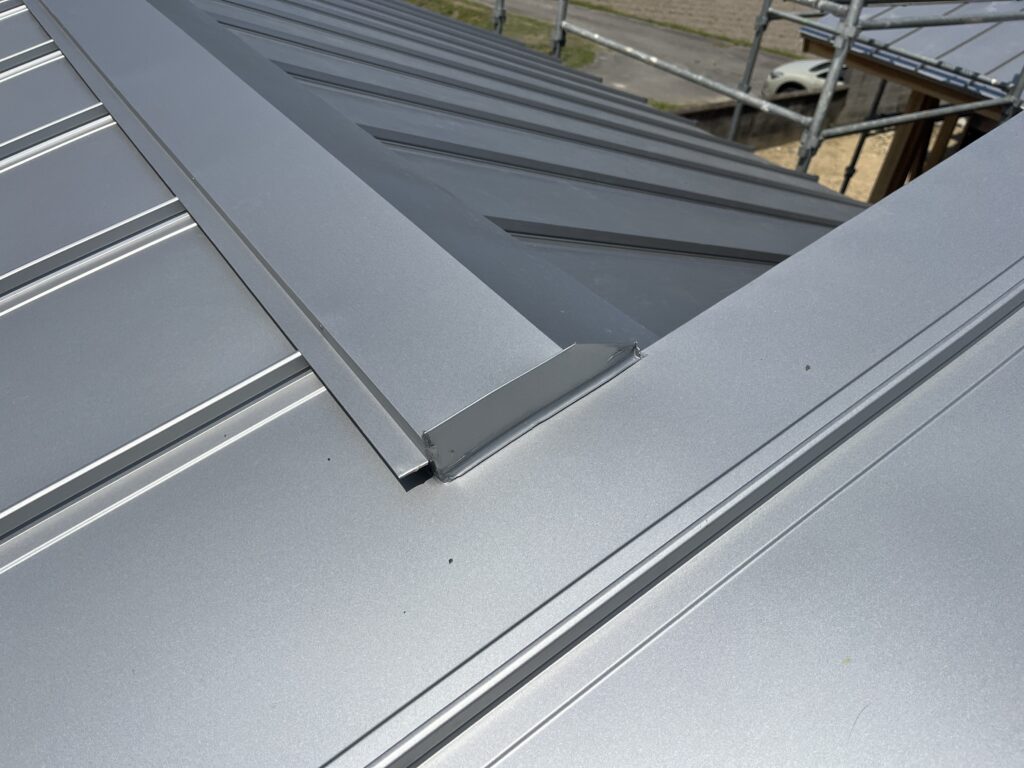

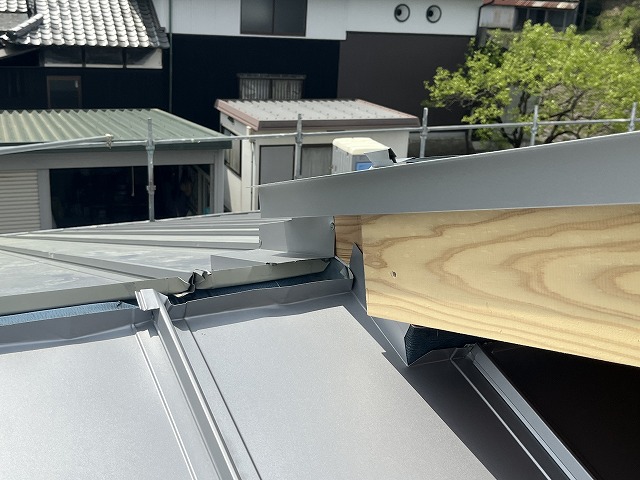

棟部分・上端は折り曲げて立ち上げます。

棟部分・ハゼの上に棟の下地を置き、強風時に吹き込まないように面戸板(黒い部分)を入れます。

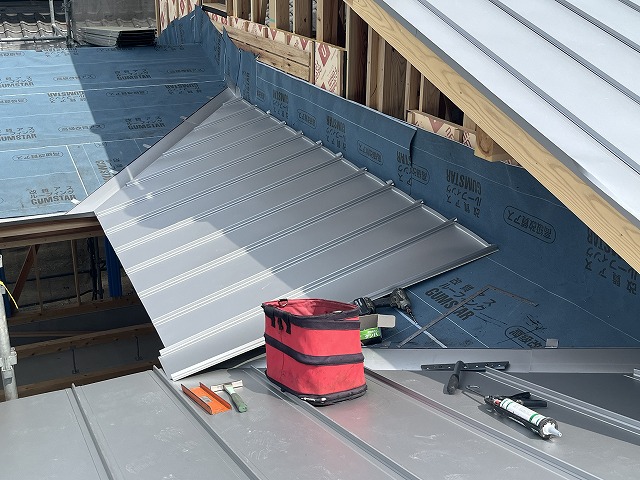

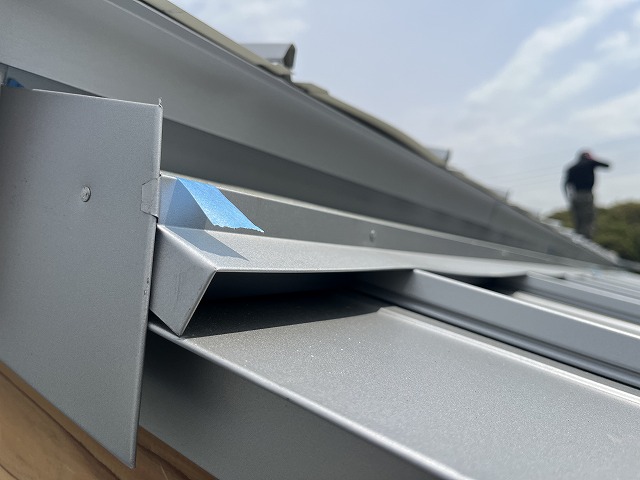

谷・谷板を入れてからハイロックを葺きます。

奥付出隅・段差部分の奥付出隅・南側

段差部分の奥付出隅と棟・最も難しい東側

出隅・段差部分の奥付出隅・北側

段差部分の西側もきれいに納まりました。

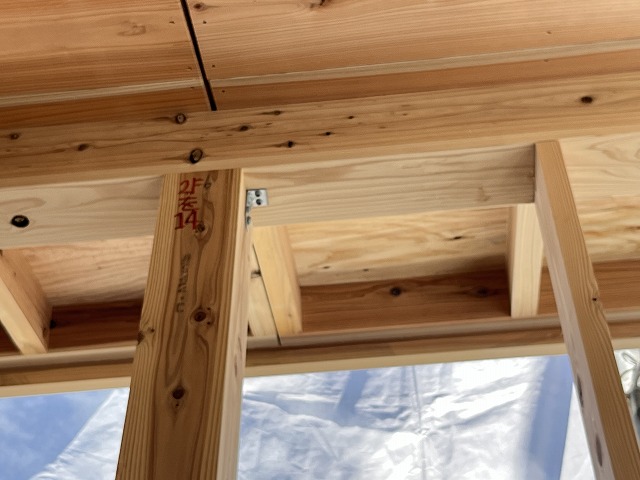

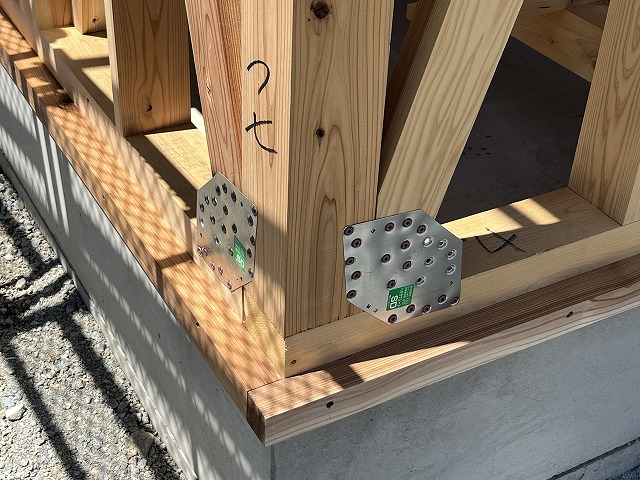

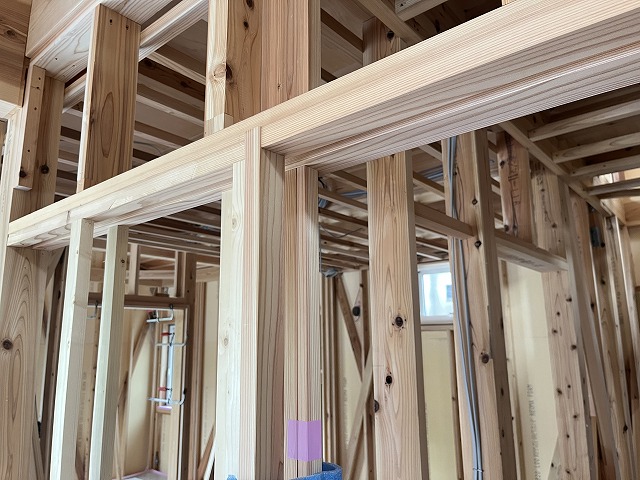

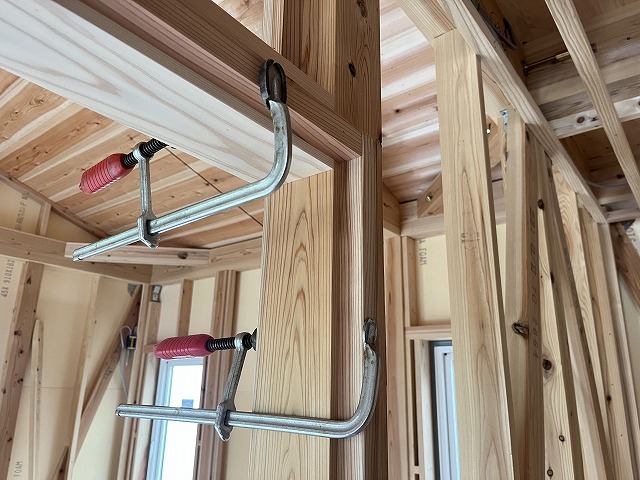

躯体と金物取付状況

外部の筋違い固定プレート

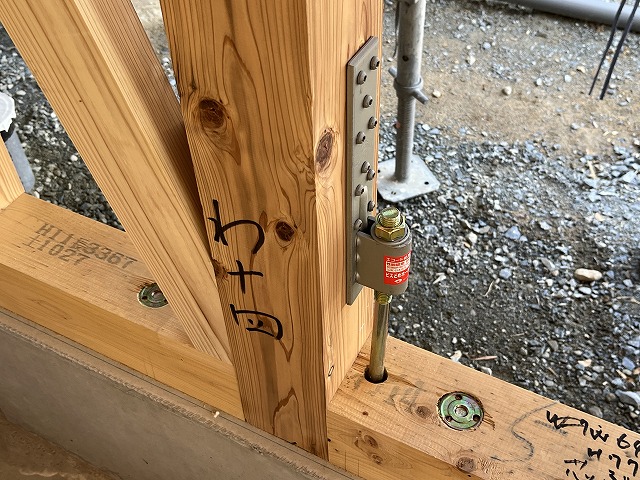

25kN用ホールダウン金物

20kN用ホールダウン金物

母屋の短冊金物

小屋束~棟木のコンパクトコーナー

全景

使用する屋根材は通常のアルミ・亜鉛に加えて2%のマグネシウムを添加した『ニスクカラーPro』です。
一般的なガルバリウム鋼板の3倍もの耐食性があります。

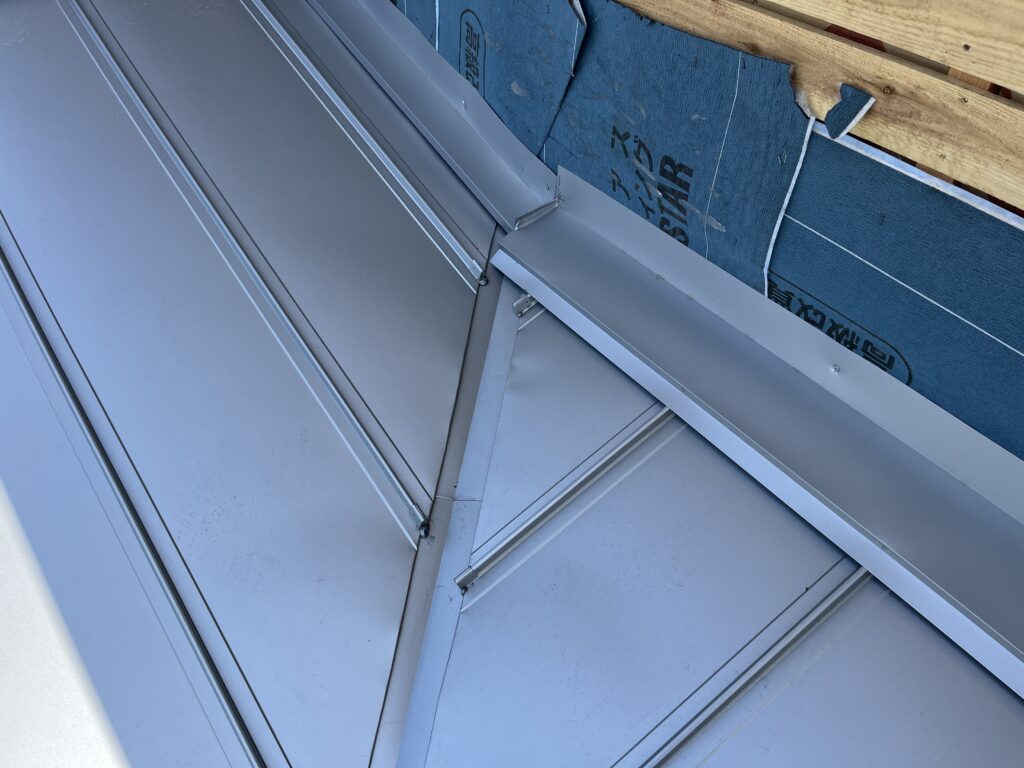

西側、奥付けの状況

全景

奥付け、内側の状況

東側の状況
奥付け(屋根と2階壁の境)はネオマフォームとラス下地を張ってから、ルーフィングを立ち上げます。

全景

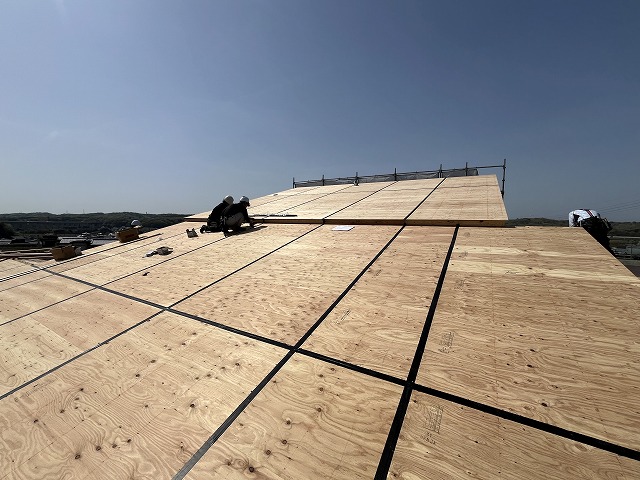

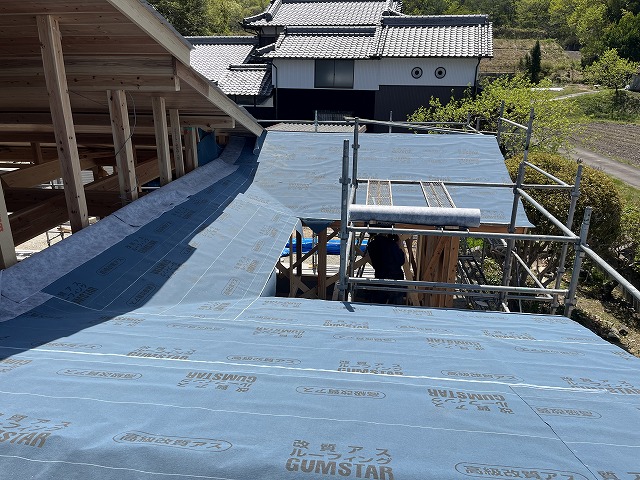

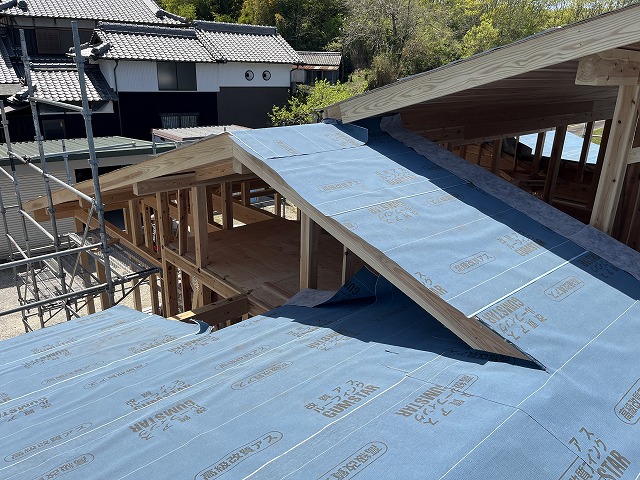

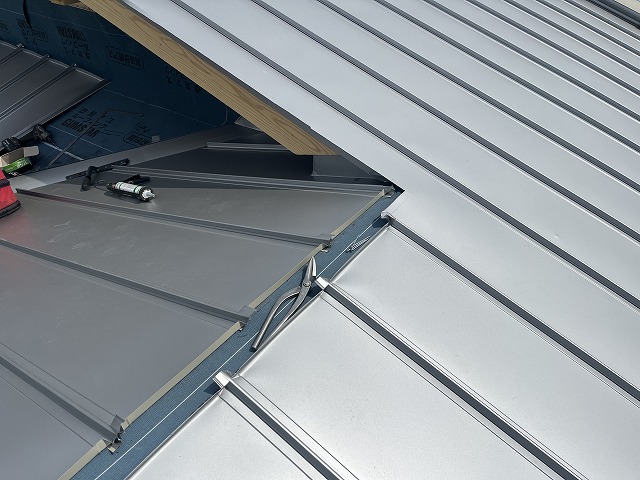

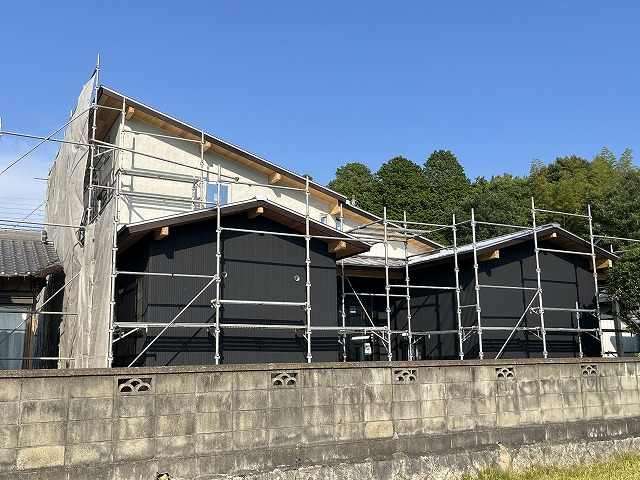

19日に屋根防水用のルーフィングを張り終えました。

東側の状況

西側の状況
奥付(屋根と2階壁の境)はネオマフォームとラス下地を張ってから、ルーフィングを立ち上げます。

最近、片流れ屋根が流していますが、そのカタチをうまく利用している家は少ないように思えます。
【織家】は屋根断熱ですので、このカタチを夏の通風に利用します。

播州では夏は南風が吹きます。
テラスから入った風が室内で暖まると軽くなり上へと上昇します。

暖まった風を北面のハイサイドライトからスムーズに排気する仕組みとしています。

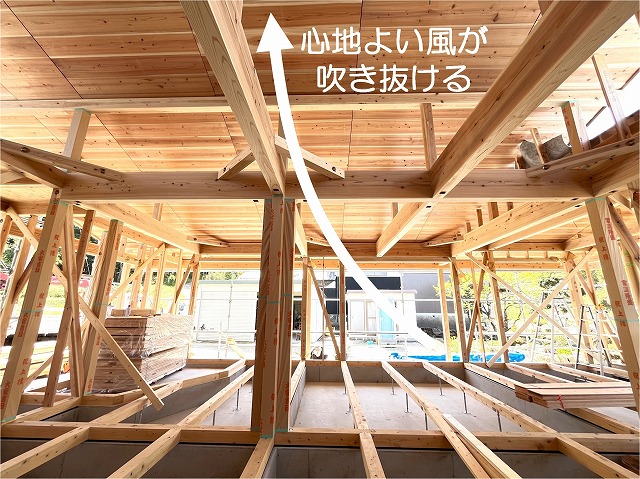

これは、本当に心地よい風が室内を吹き抜けます‼

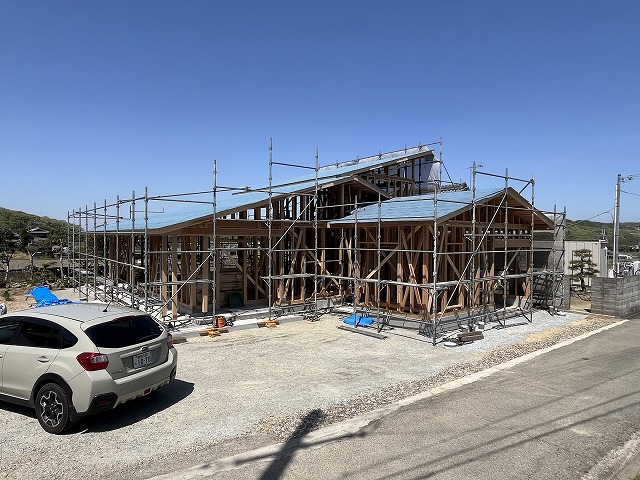

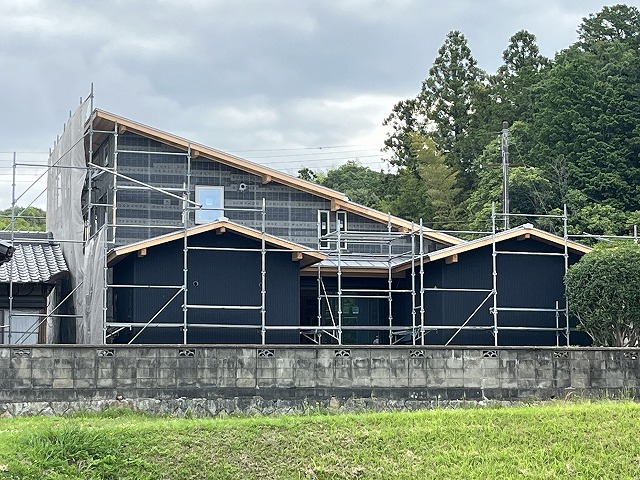

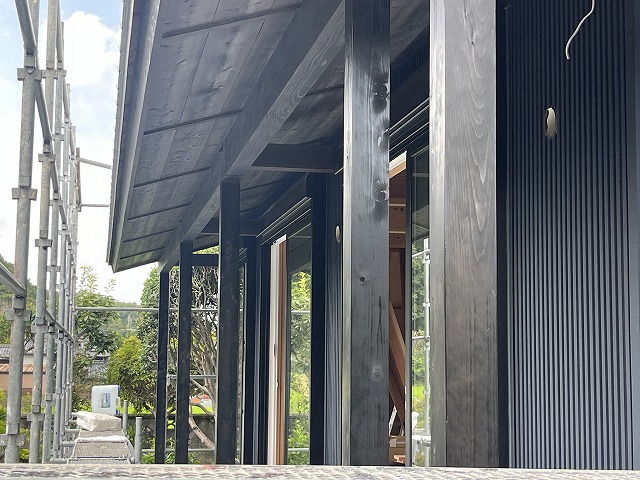

全景

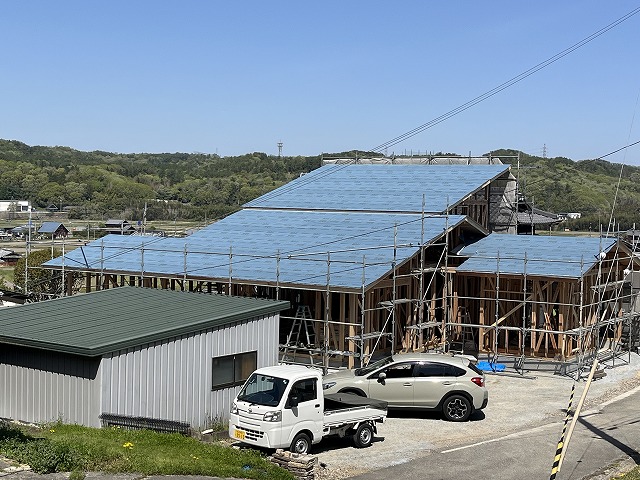

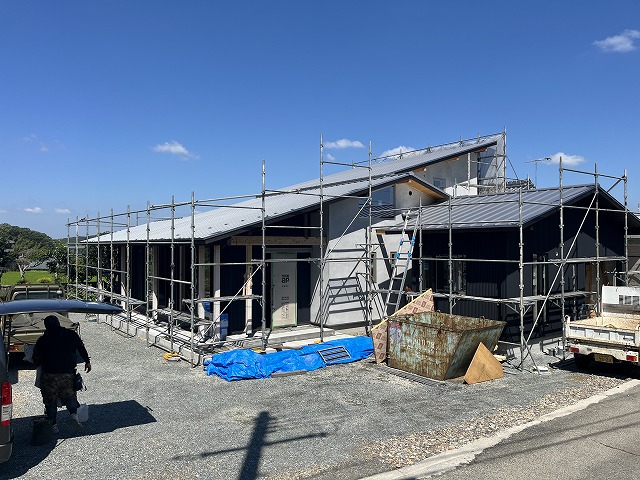

やはりデカイ!ですね~。
中央の屋根は本来は一枚続きとしたいのですが、14mもの長尺物を運搬出来ないので、中央で2分割しました。

屋根面に超強力テープを貼って気密します。

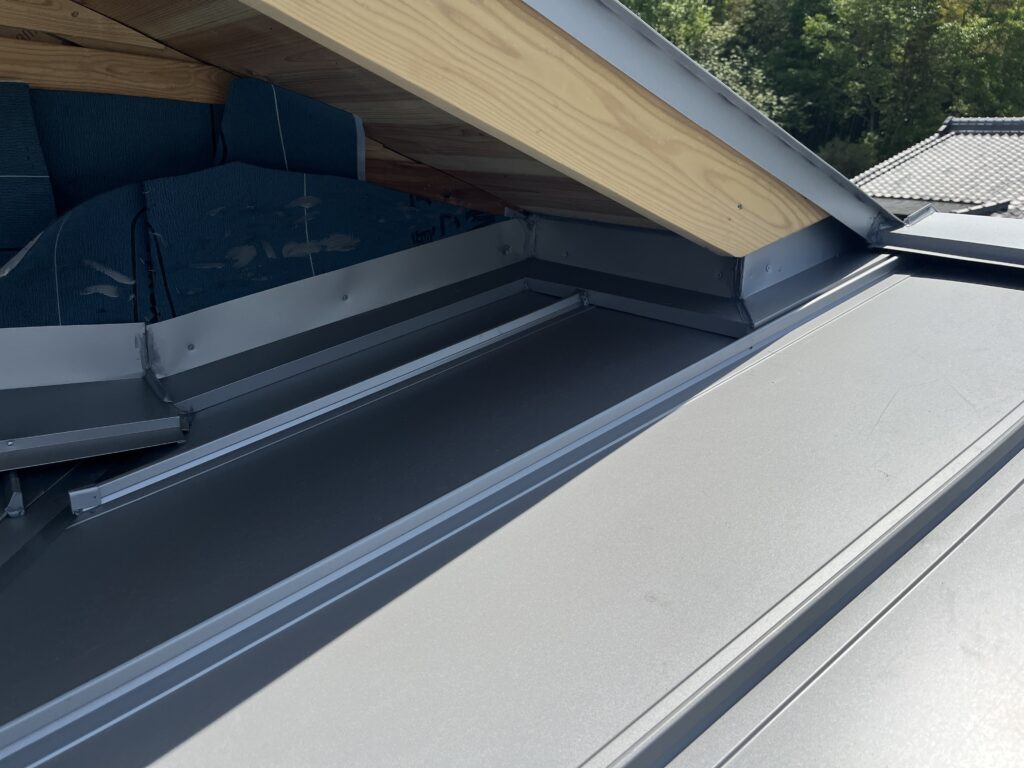

屋根の段差部分にはイーヴスベンツを使って納めて下屋根の通気を確保します。

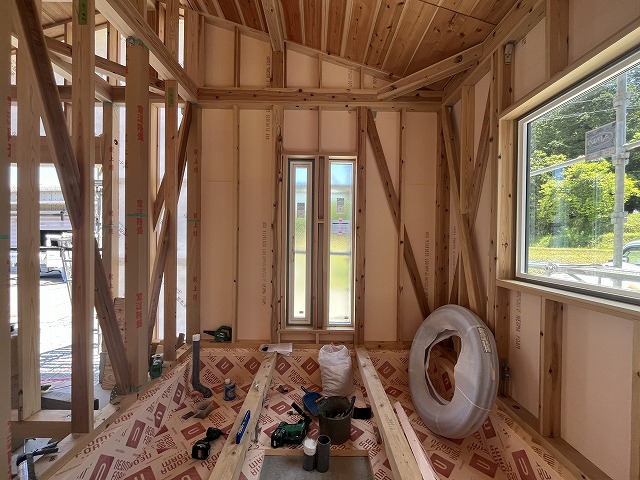

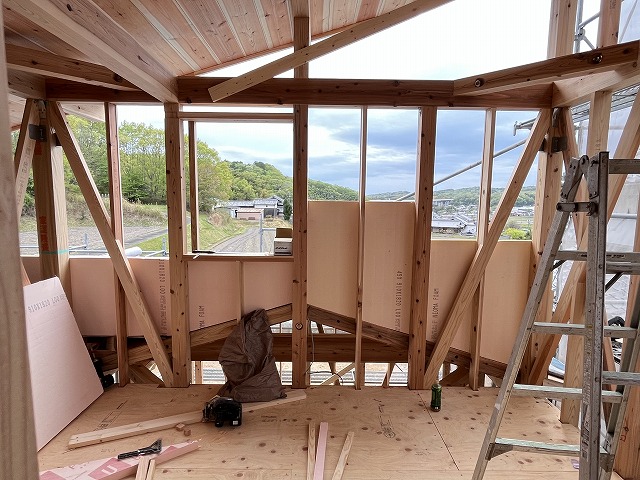

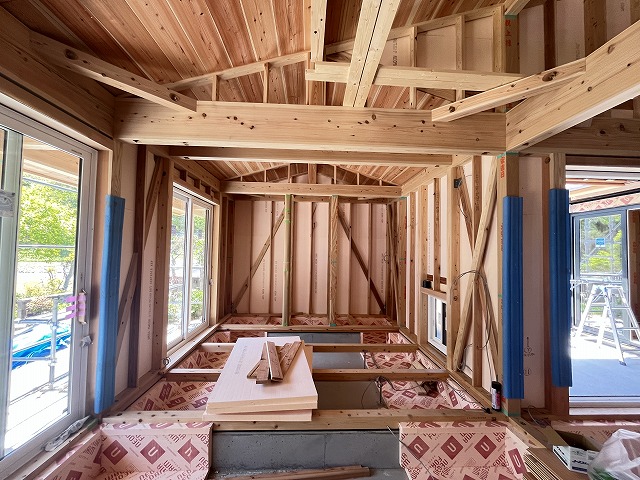

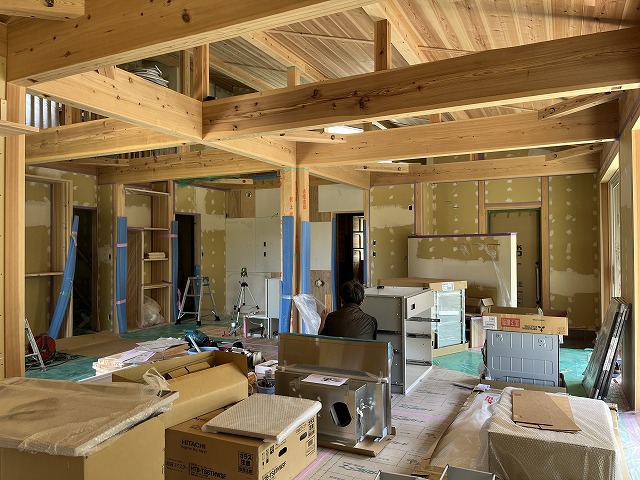

室内の状況

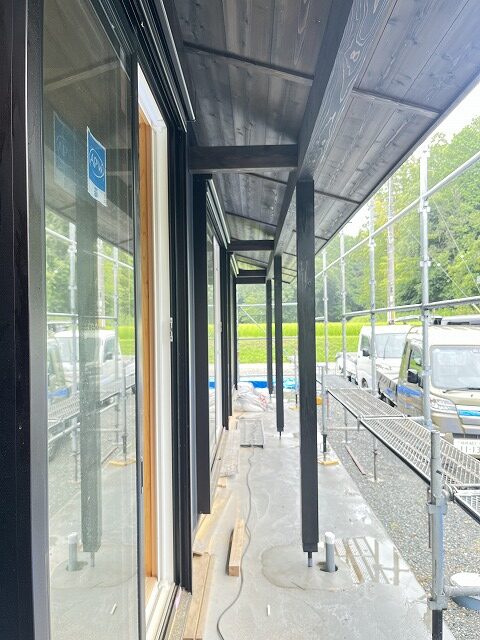

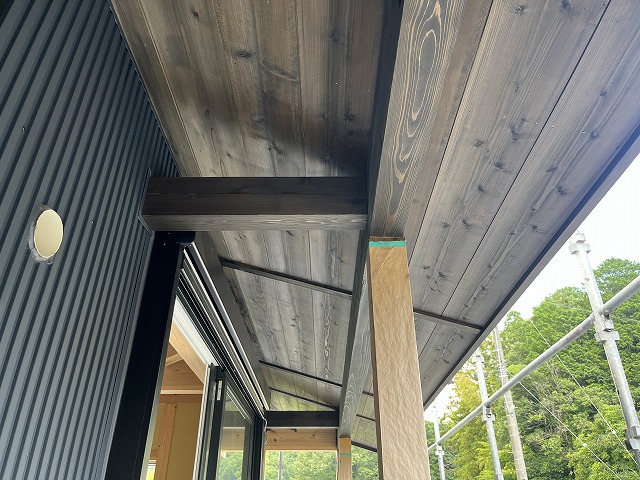

テラスの軒下です。

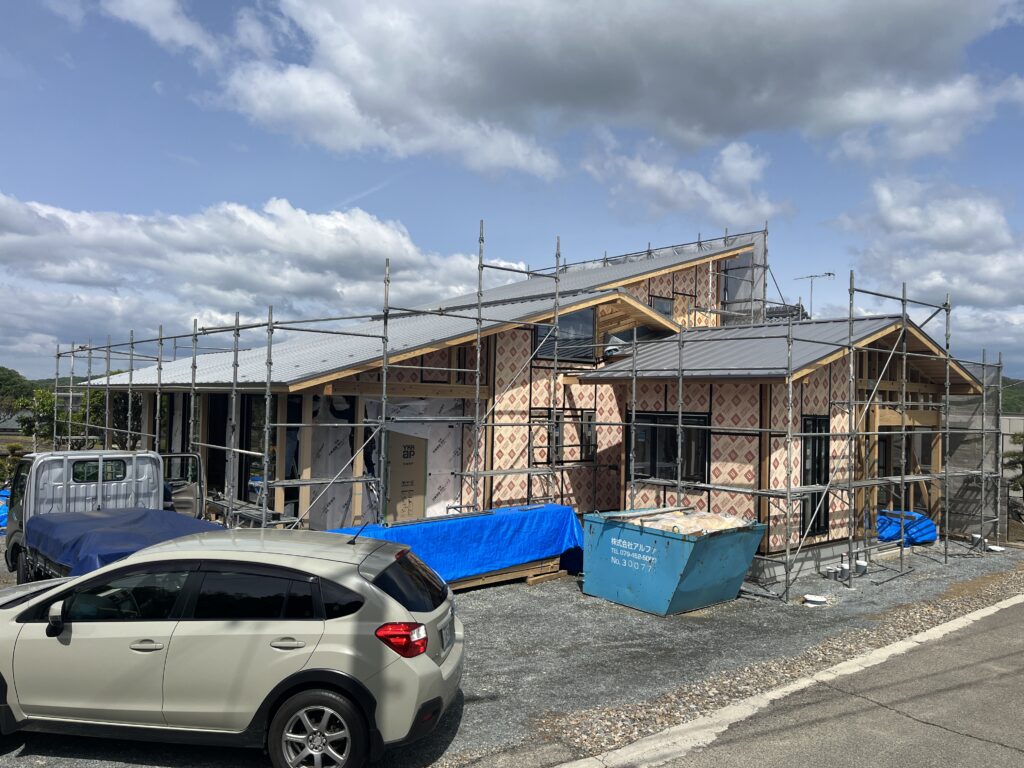

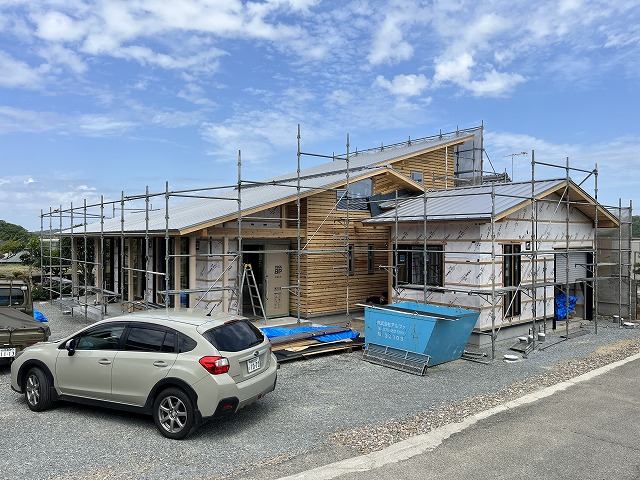

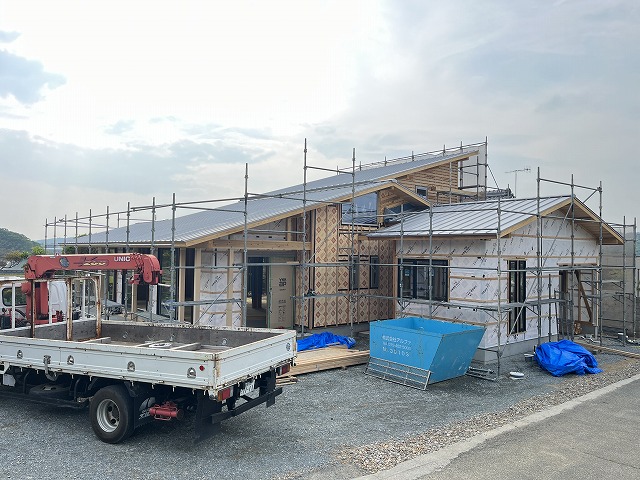

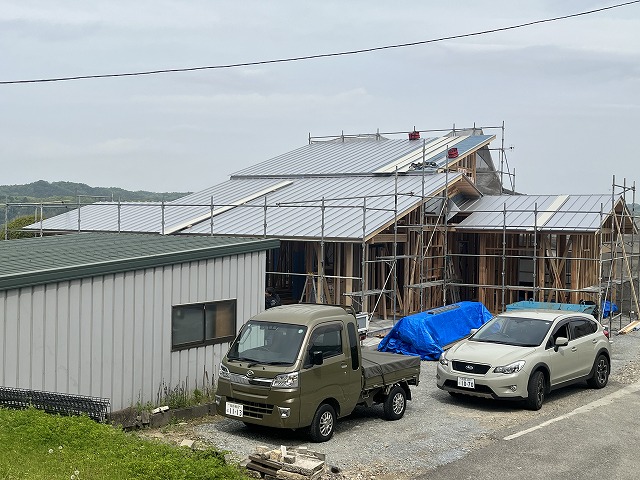

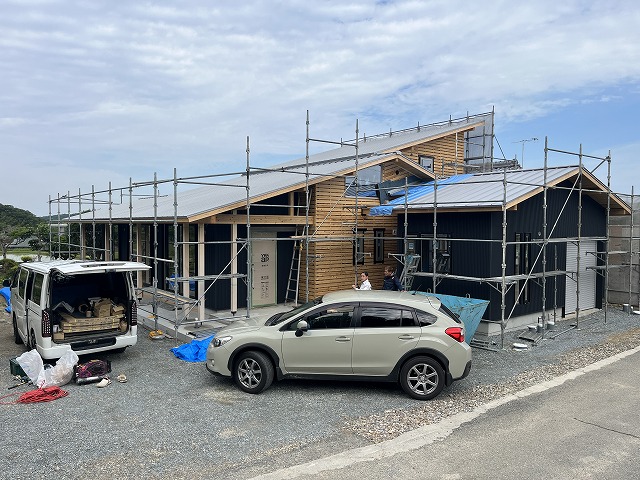

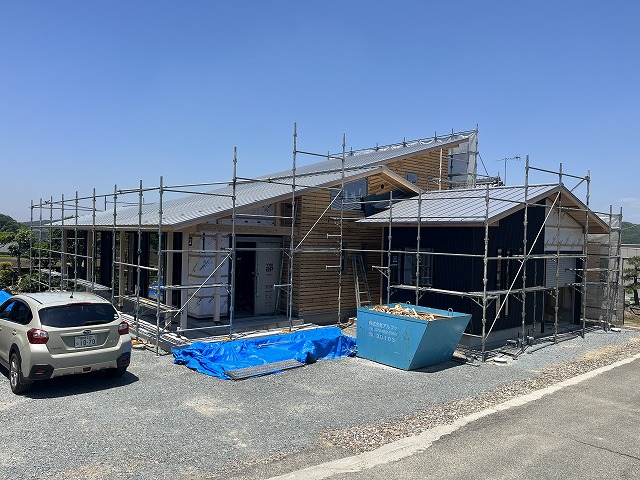

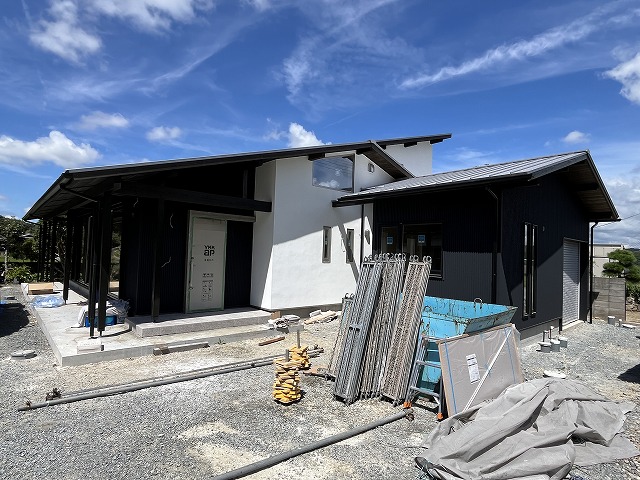

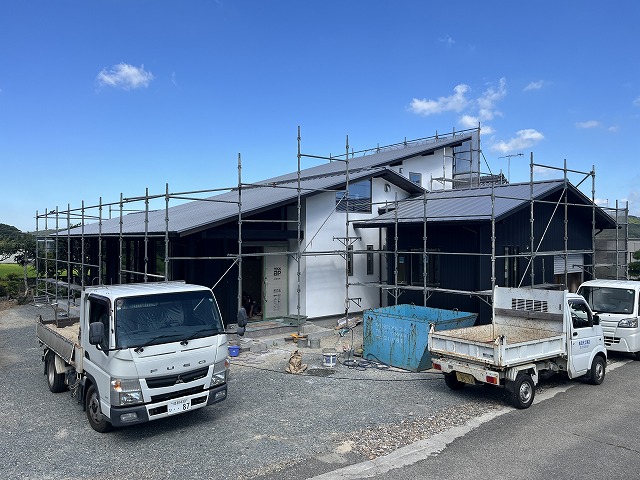

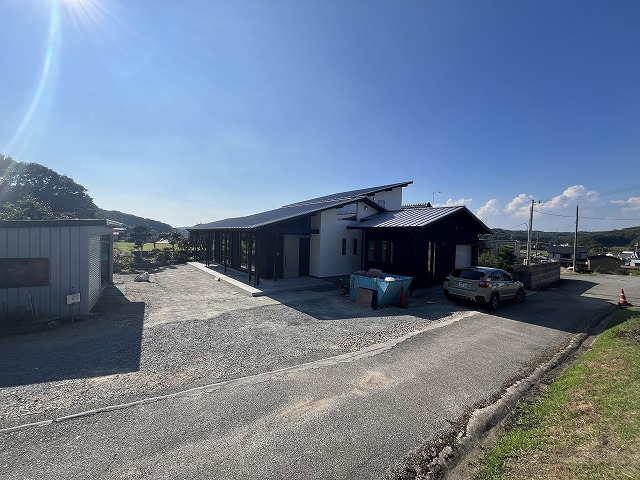

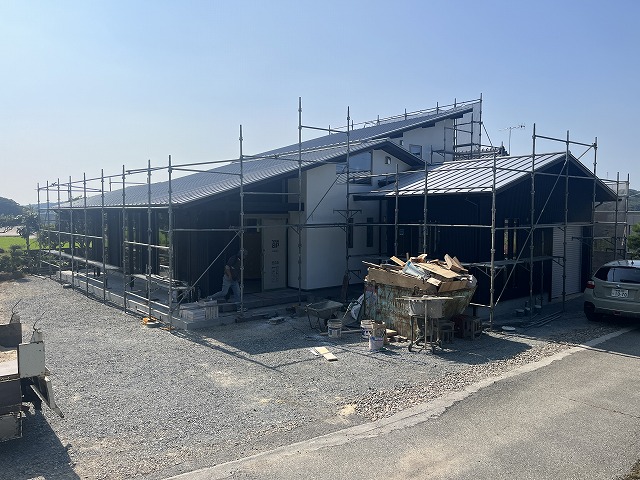

ようやく建物全体が見えてきました。

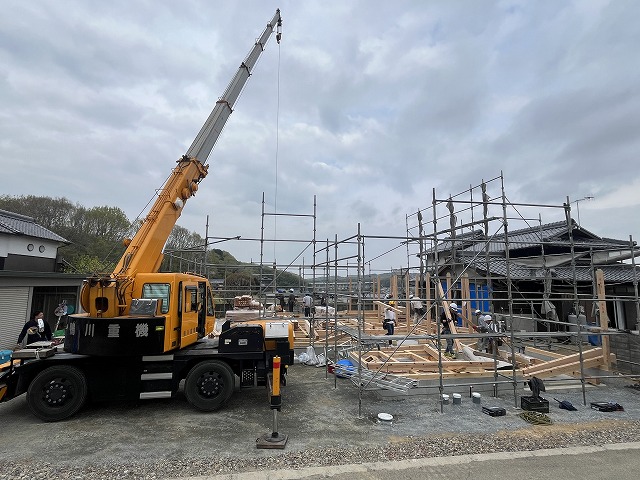

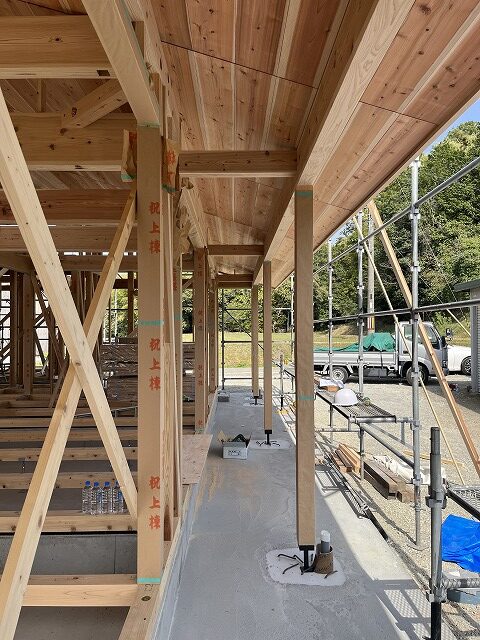

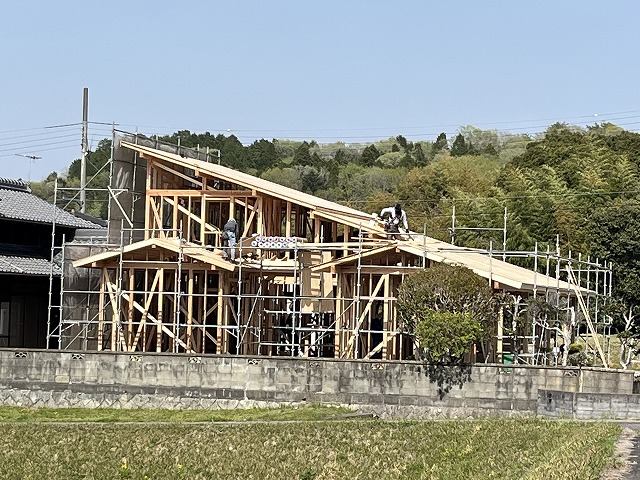

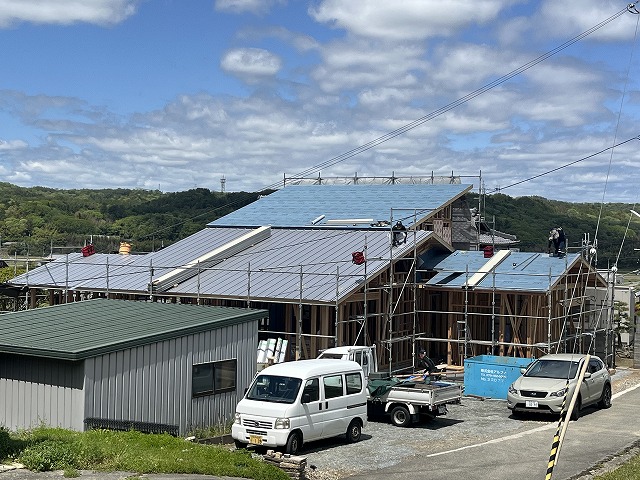

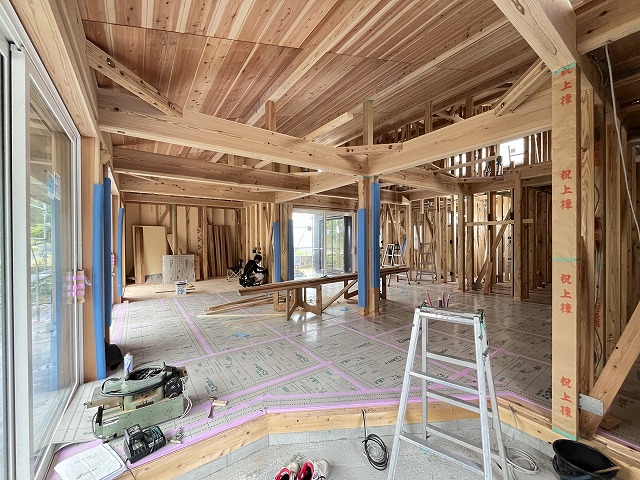

お待ちかねの上棟日となりました。
お天気はやや曇りがちで暑くなくて、ラッキーでした。

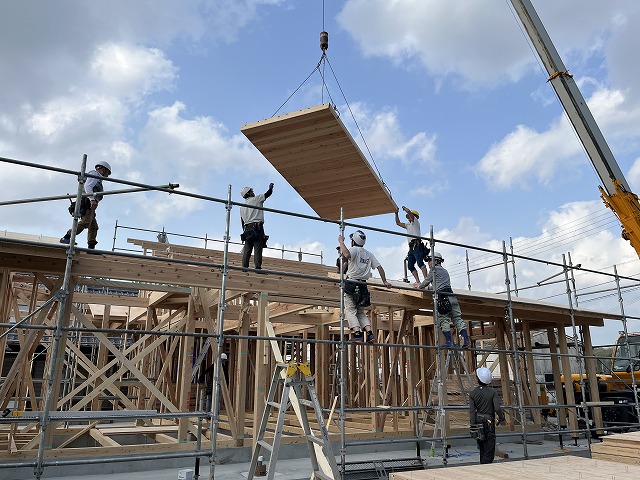

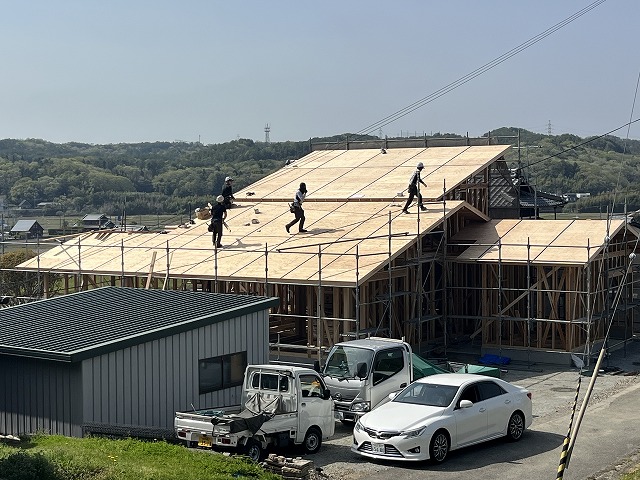

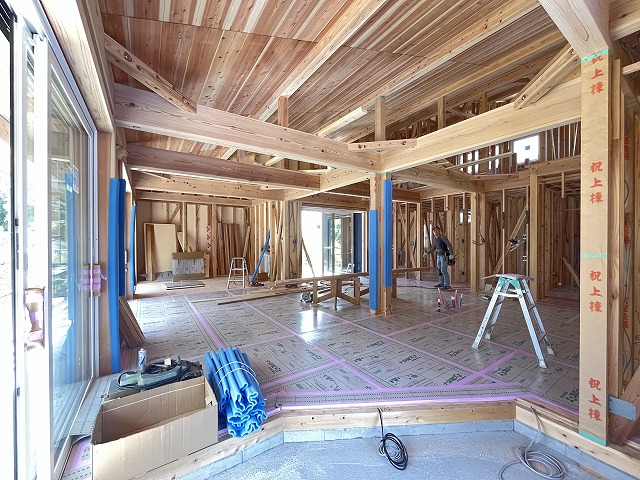

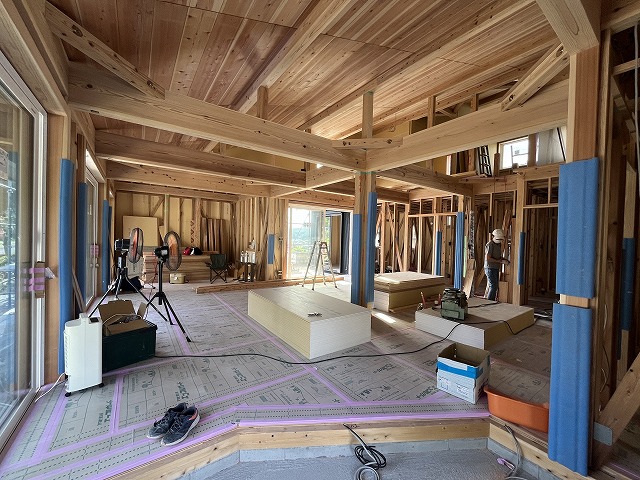

お昼過ぎに無事に棟が上がり、屋根パネル敷設途中まで進みました。
朝から10時頃までの作業状況をタイムプラスでFacebookにアップしています。https://www.facebook.com/tashirokoumuten

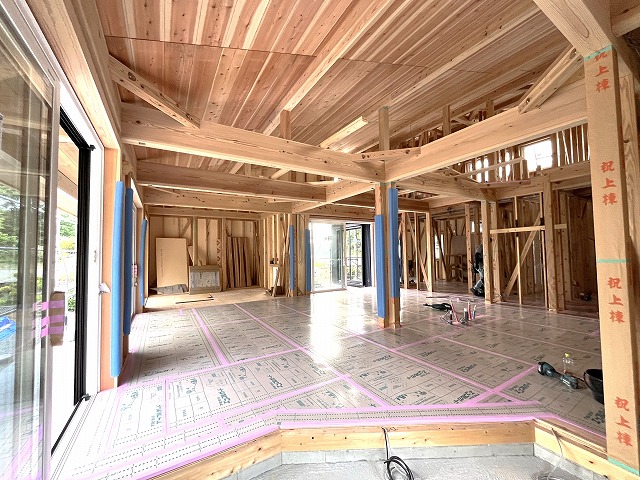

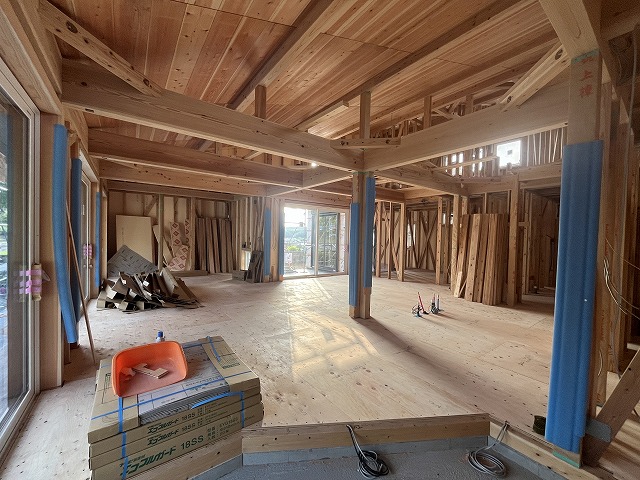

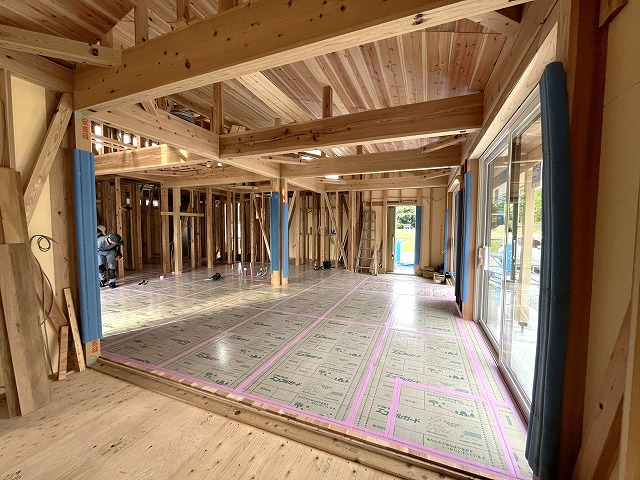

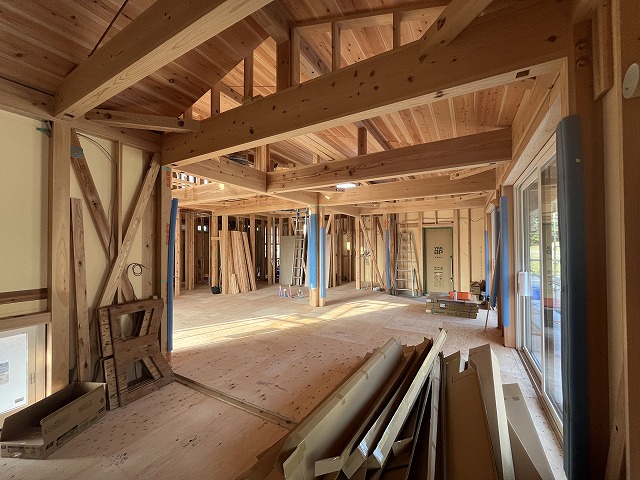

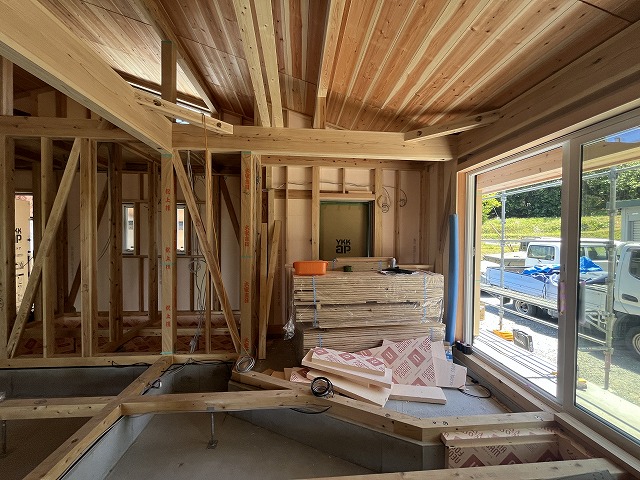

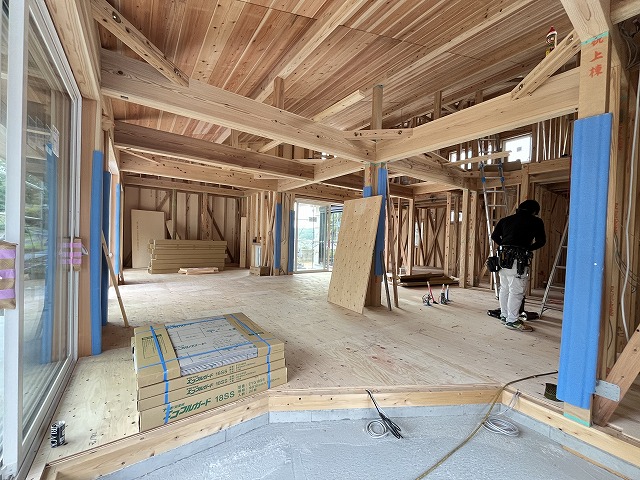

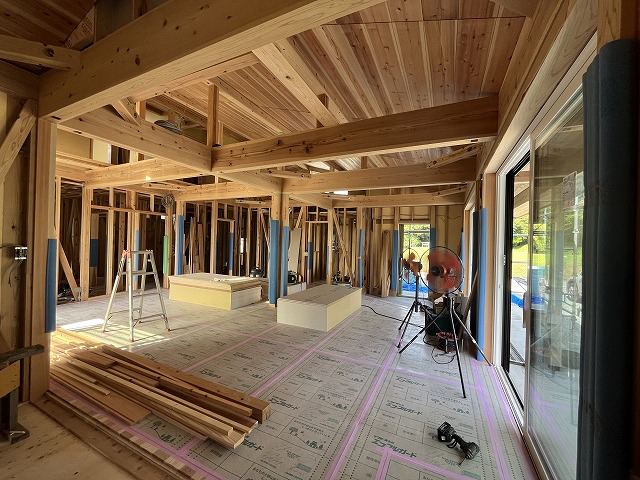

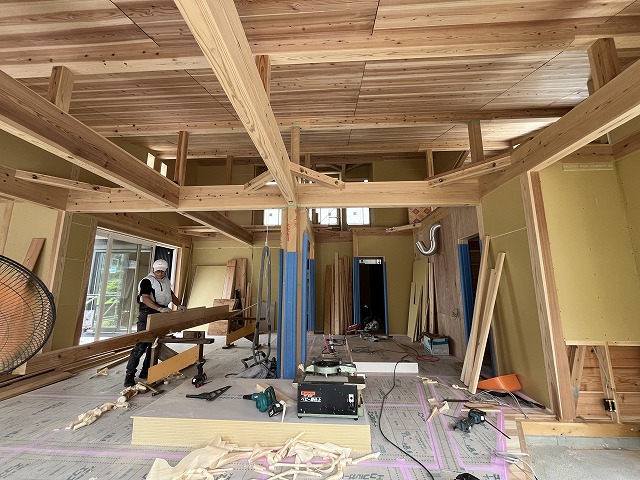

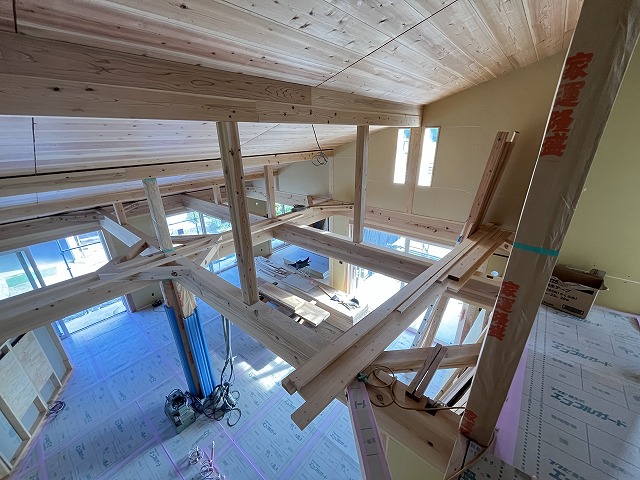

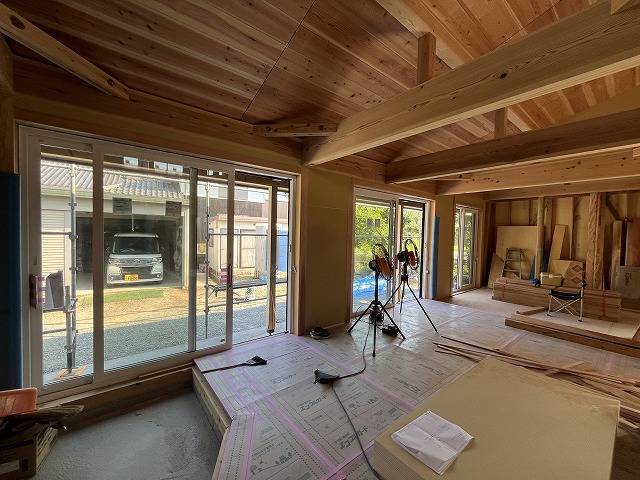

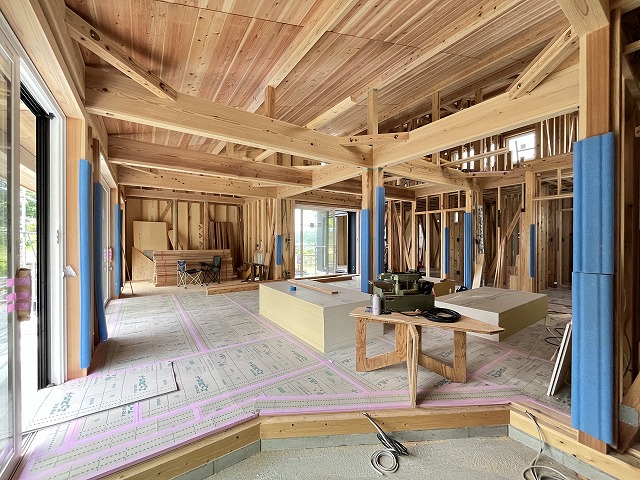

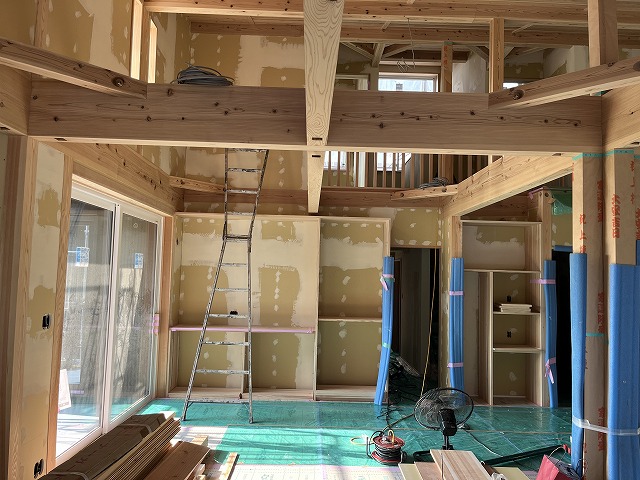

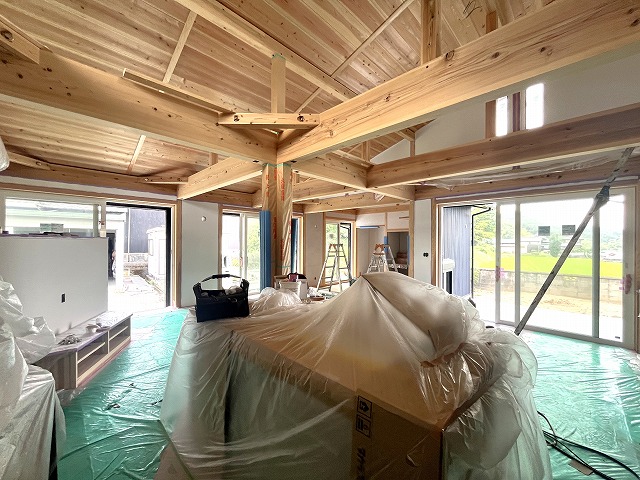

リビングの状況です。

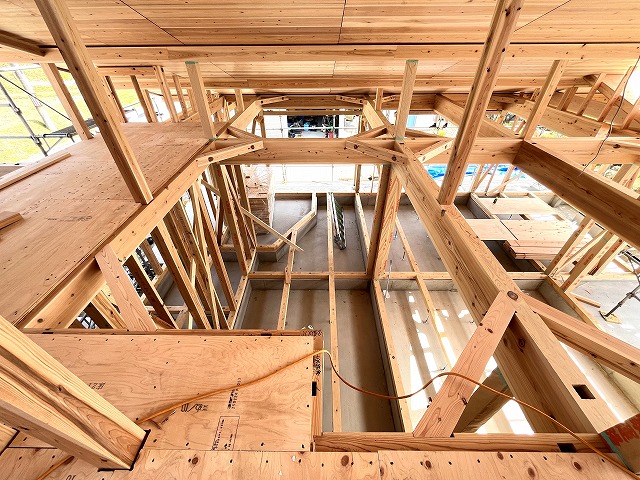

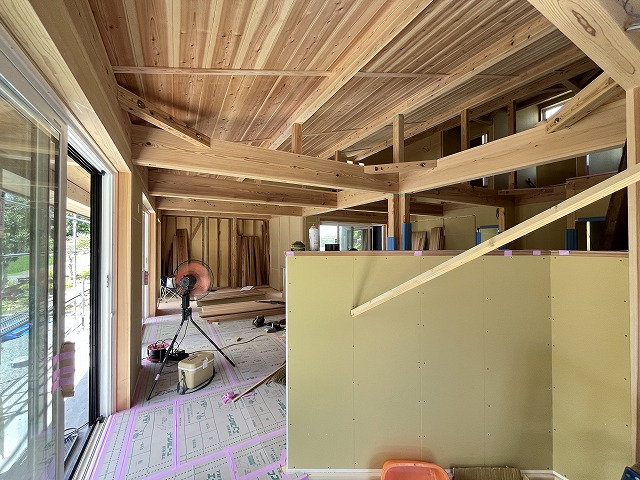

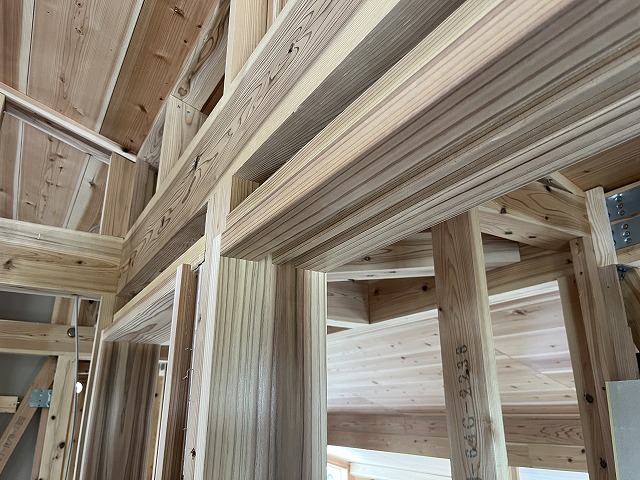

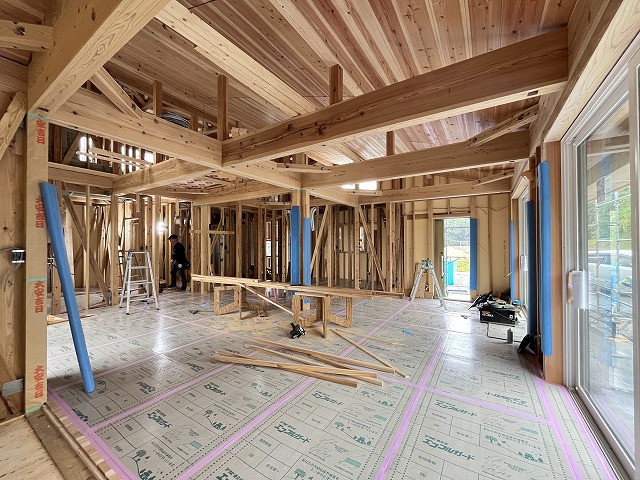

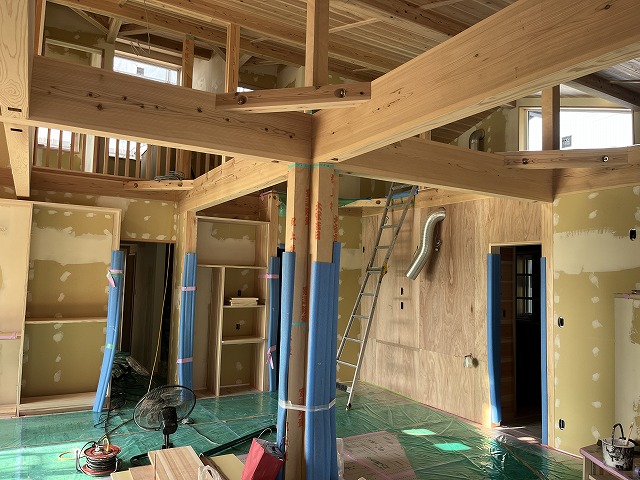

中央の柱に屋根荷重が集中するので、4寸角柱を五本組み合わせた大黒柱としています。

屋根はネオマフォーム80mmを充填した、パネル構造としています。

作業状況

今日の作業はこれで完了です。

夕方に施主様と共に無事の竣工を祈って、上棟式を執り行いました。

4月18日の上棟日が迫ってきました。先行足場を架けると段取りはほぼ完了です。
この頃お天気が不安定なので、上棟日のお天気を祈るばかりです!

作業状況

作業状況

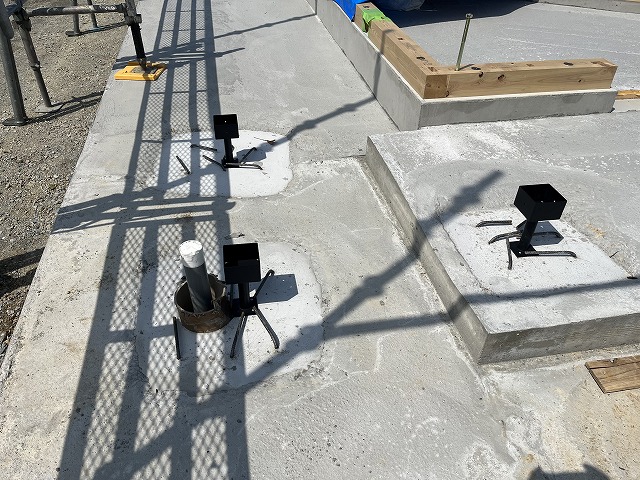

ポーチ、テラスの柱脚金物を据え付けました。

龍野市のプレカット工場から2t車2台で2往復。
ギリギリ雨に当たらずに養生ができてヤレヤレです。

急いでいたので、さすがに作業中の写真は撮影しませんでした。。。

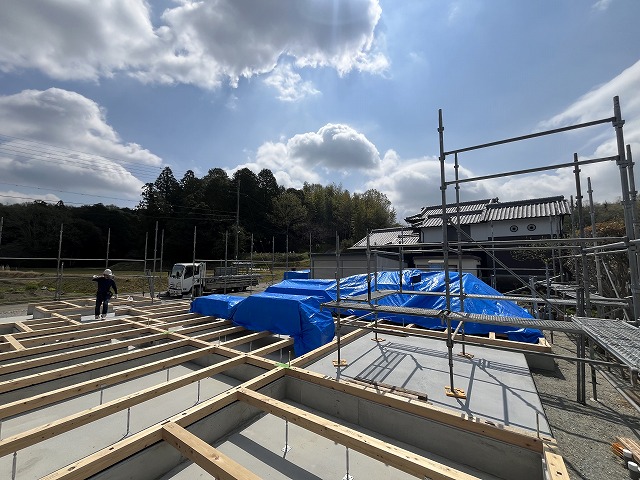

全体の状況

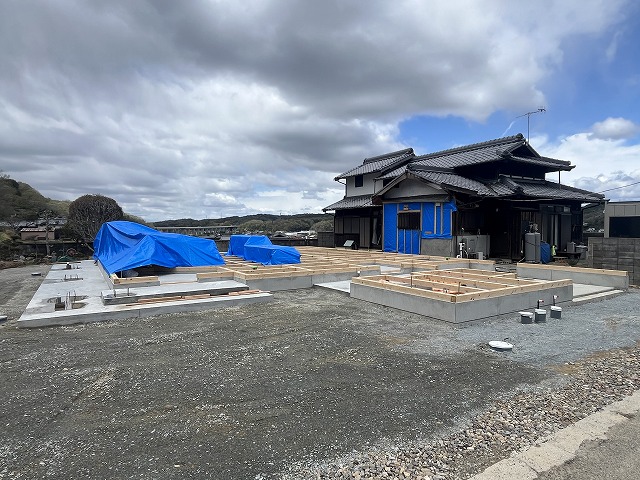

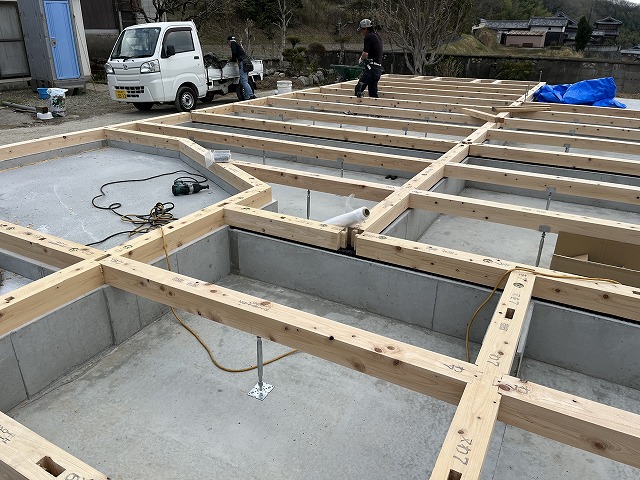

土台を据え付けています。

基礎断熱なので換気口は設けず、外周部の基礎で気密します。
間仕切の土台下には基礎パッキンを設置して、床下の空気と湿気が
溜まらないようにします。

大きな荷重を受ける柱は、基礎天端まで降ろします。
こうすると土台のめり込みがなくなります。

粘土質の地面なので、雨が降ってもグチャグチャにならないように砕石を敷き均しています。

基礎に土台を据え付けるための墨出しと柱脚金物の段取りを行っています。

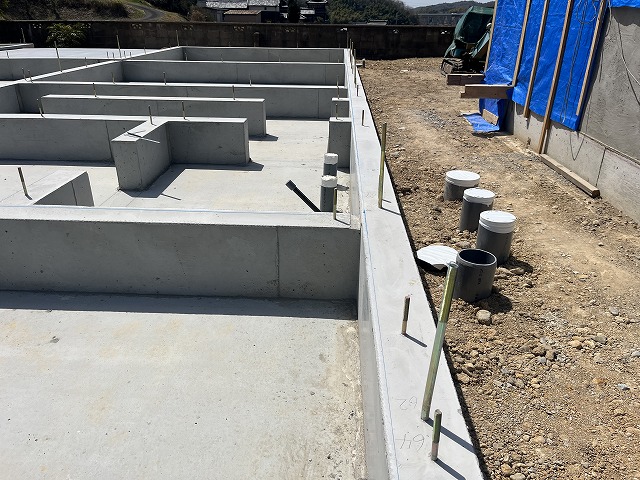

基礎は通り良く仕上がっています。

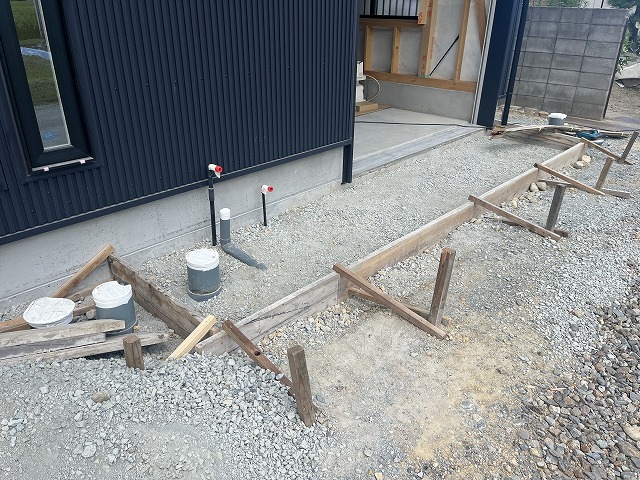

西側の雨水排水です。

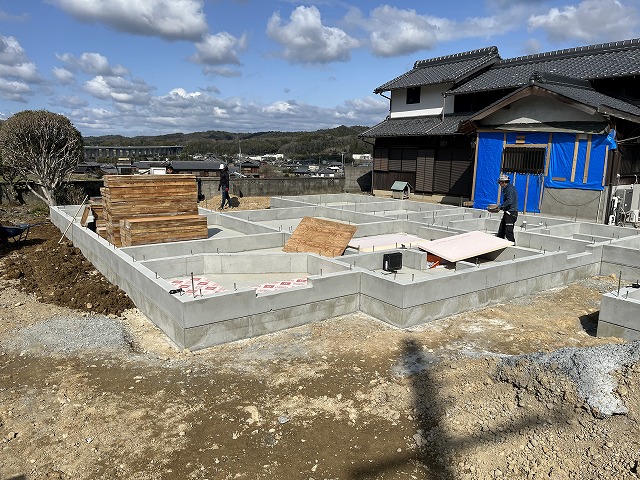

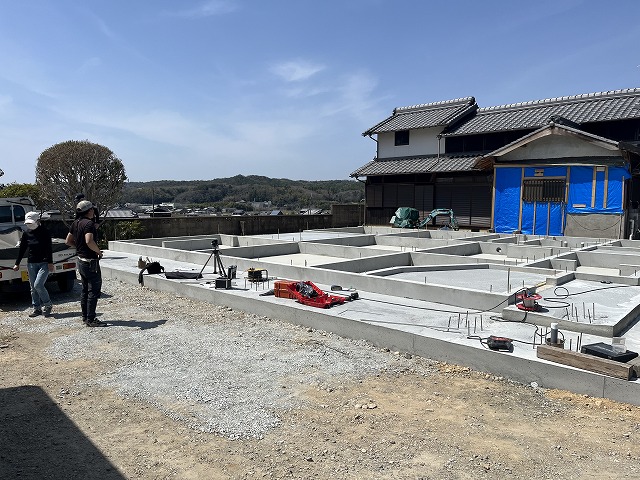

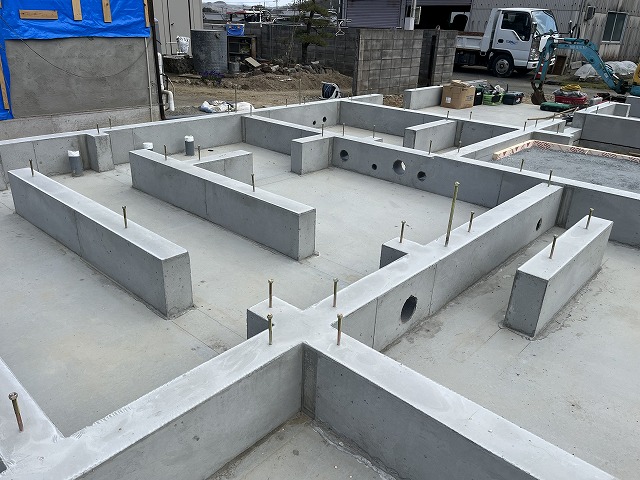

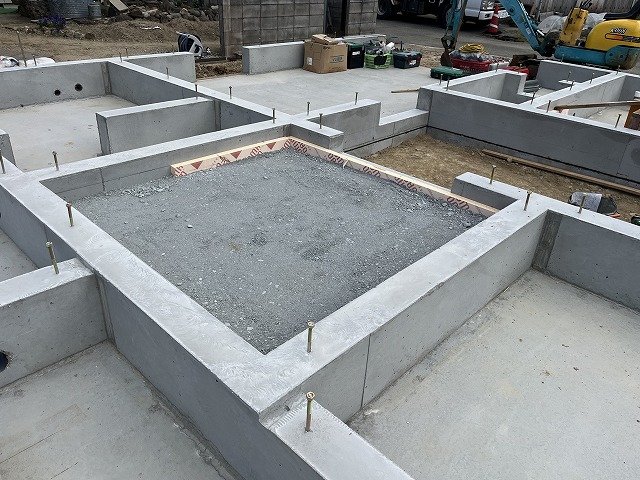

基礎工事が完了しました。

ガレージとの間隔はこんな感じです。

ポーチとテラスには独立柱の柱脚金物を取り付けます。

西側テラスです。

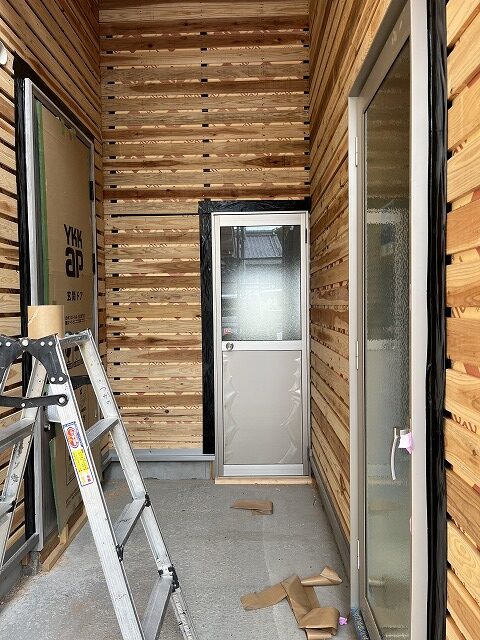

玄関の状況

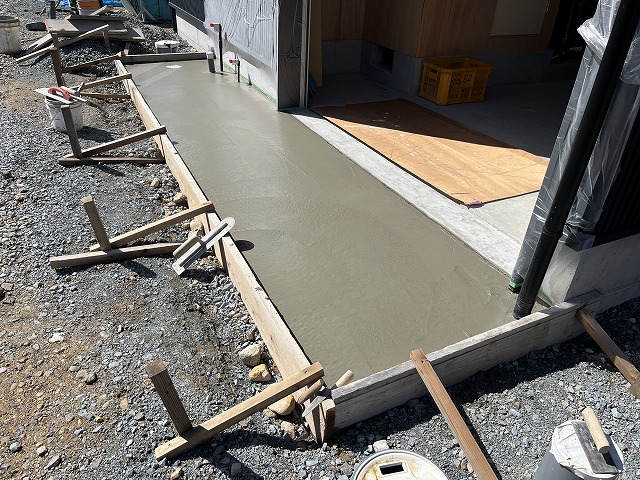

コンクリートの割れ止めにワイヤーメッシュを敷きます。

テラスの状況

西側テラスの状況
コンクリートの割れ止めにワイヤーメッシュを敷きます。

基礎の状況

内玄関の状況

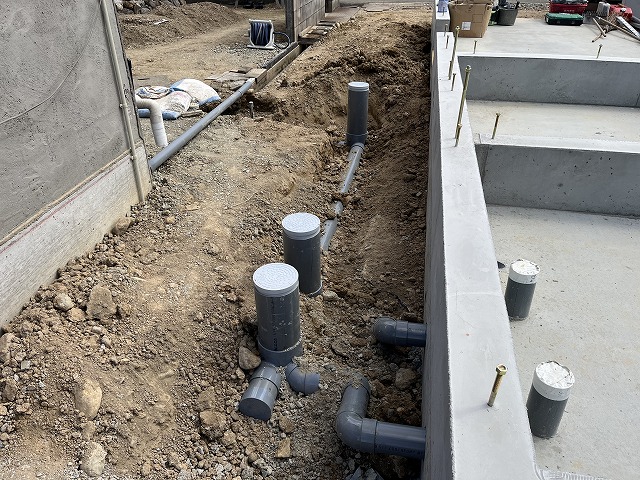

北側の配管状況

全体の状況

全体の状況

玄関と勝手口は土間コンクリートの下と基礎立上りの内側で断熱します。

作業状況

全体の状況

作業状況

全体の状況

作業状況

外周と間仕切の2cm段差部分です。
外周基礎は断熱して、間仕切基礎は基礎パッキンを使用して、
床下の空気が溜まらないようにします。

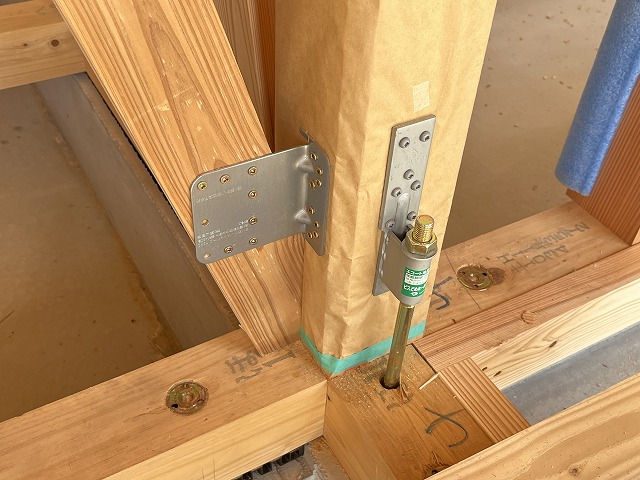

ホールダウンのアンカーボルト設置状況

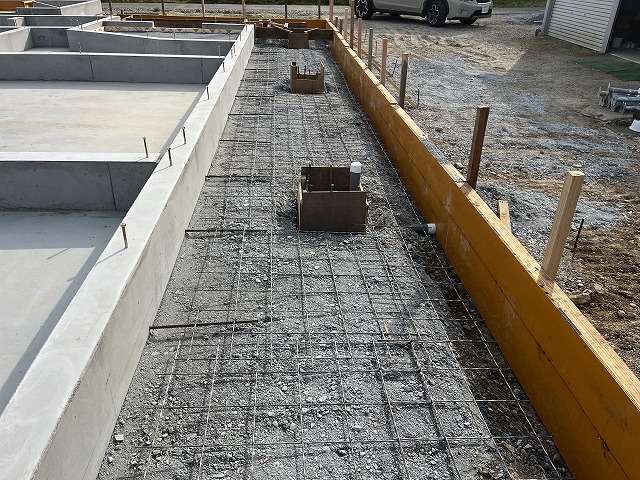

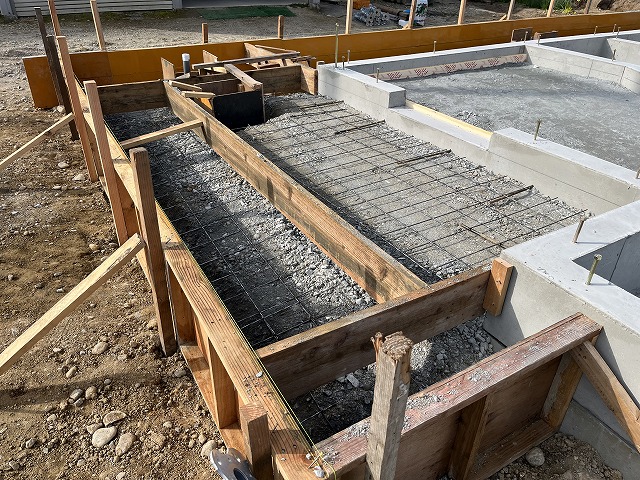

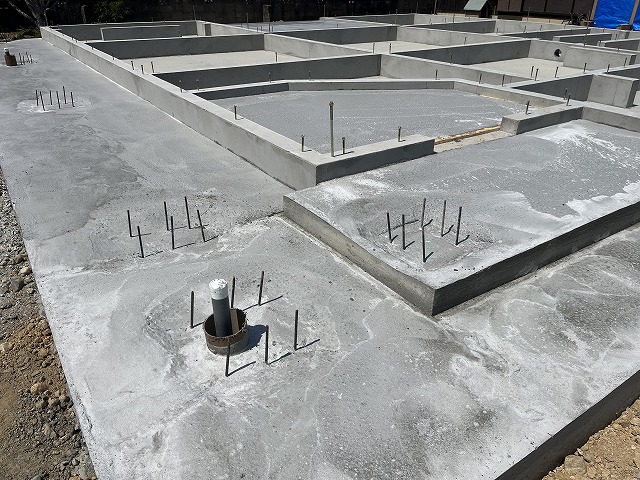

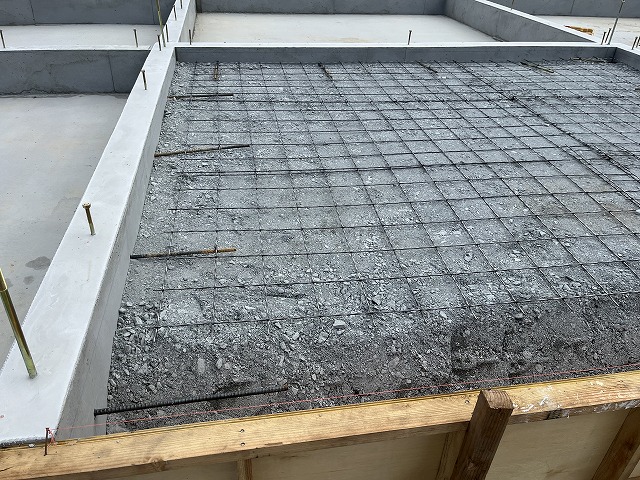

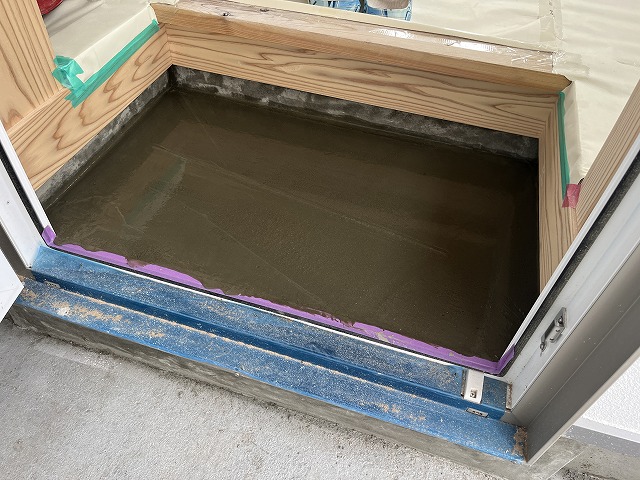

基礎底版のコンクリートを打設しました。

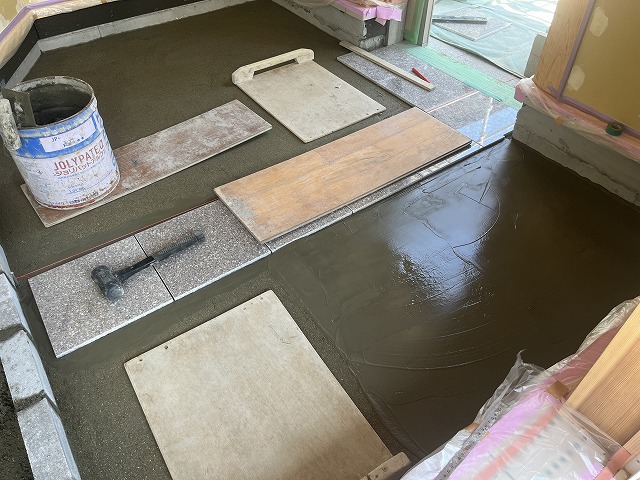

打設後金鏝で押さえています。

屋根パネルも続々と出来ています。

引き続き鉄筋を組み立てています。

夕方に配筋チェックに行きました。
これはFG7で、主筋は上下共2-D16です。

これはFG6で、上端主筋は1-D16、下端は2-D16です。
図面通りに組めているのを確認しました。

設備屋さんが給排水のスリーブ(配管を通す穴)を入れています。

設備屋さんが給排水のスリーブ(配管を通す穴)を入れています。

鉄筋を組み立てています。

隅の状況

底版スラブ配筋はD13を15cmピッチで使います。

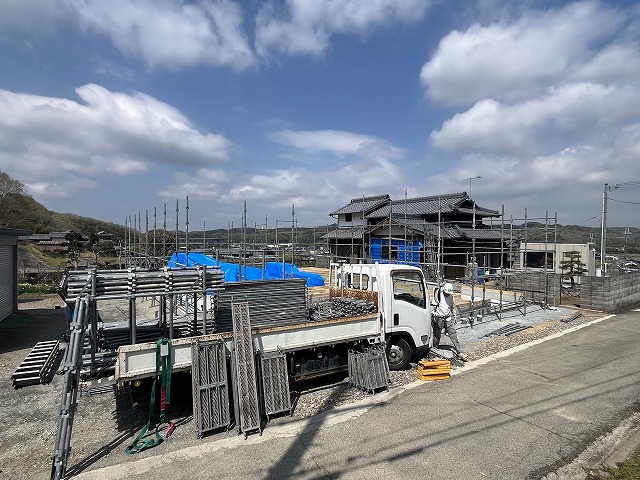

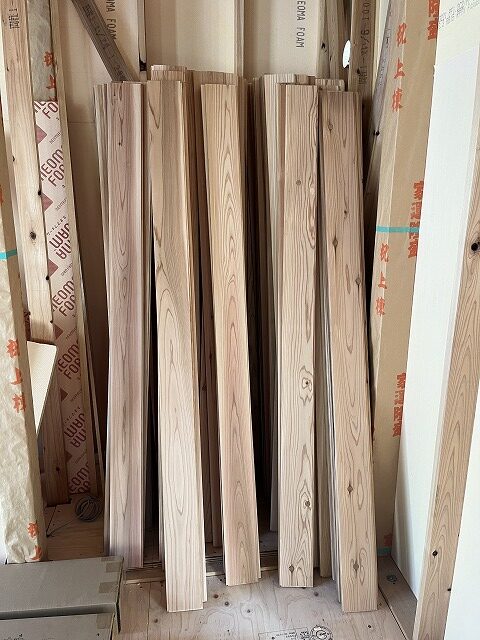

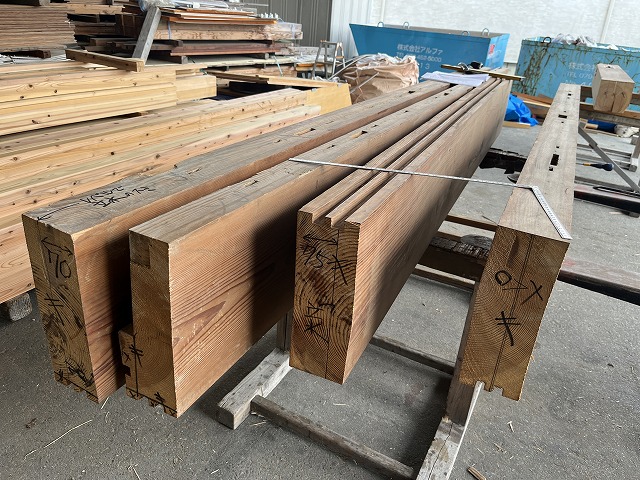

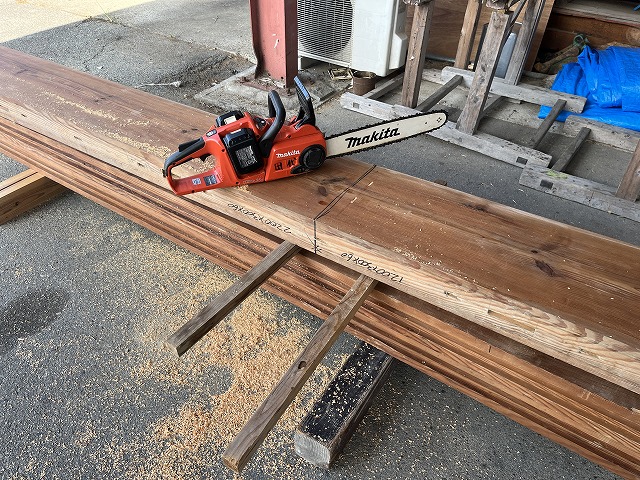

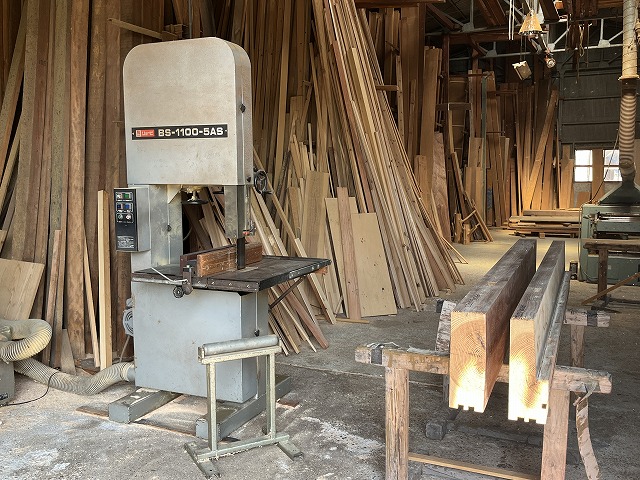

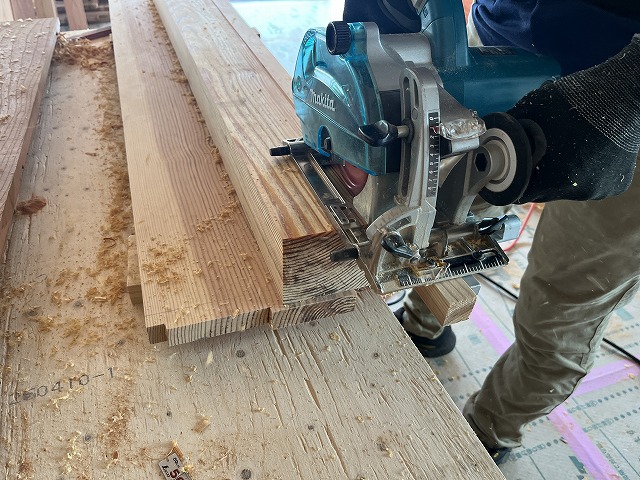

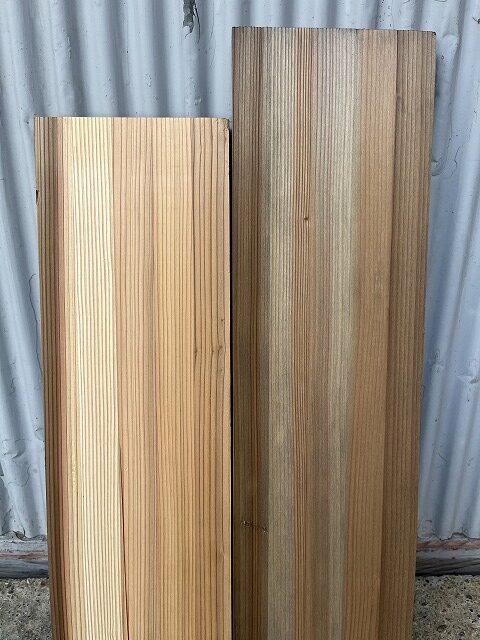

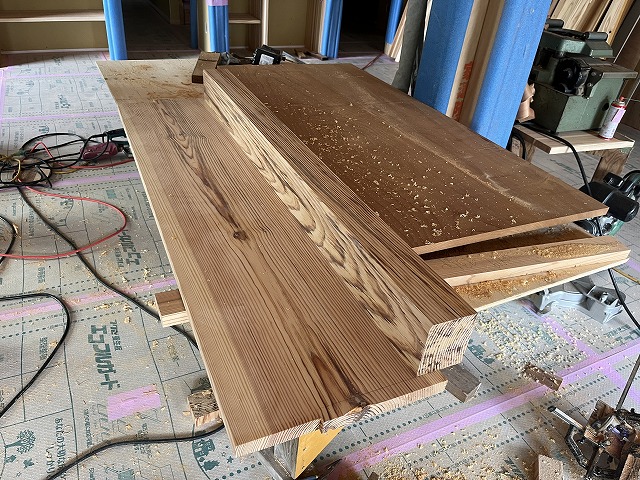

高知の四万十町から材木が届きました。

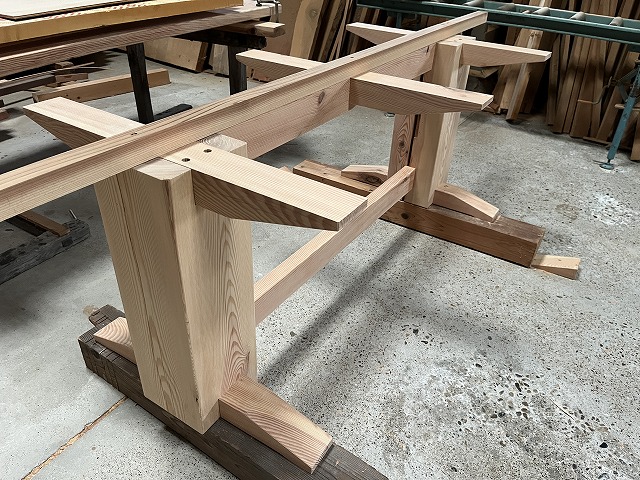

これは桁、梁です。

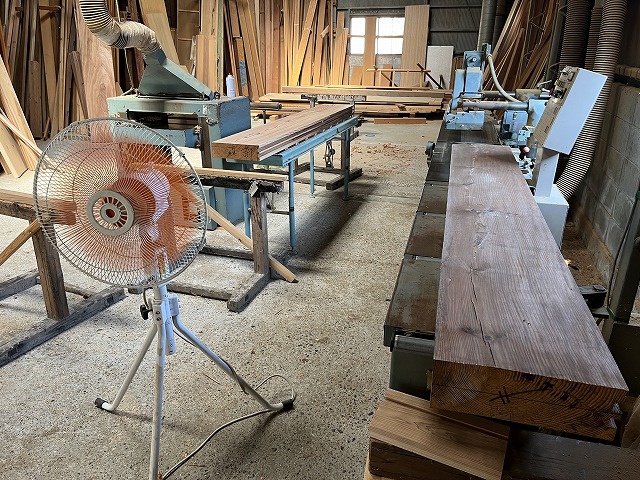

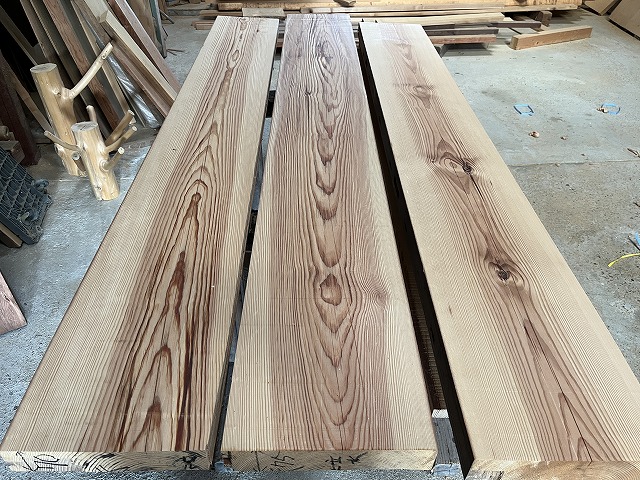

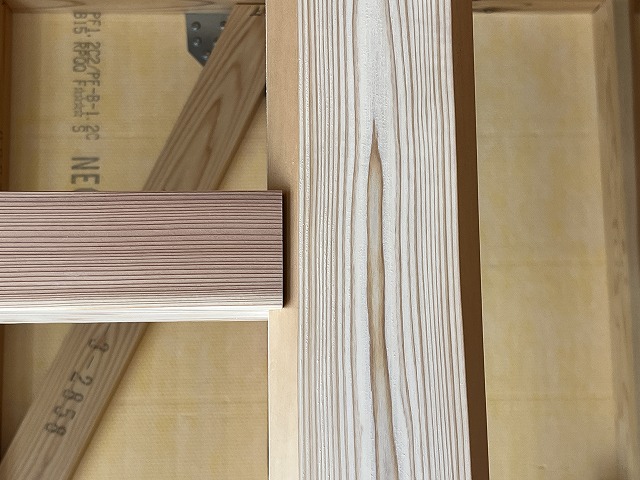

こちらは造作材です。

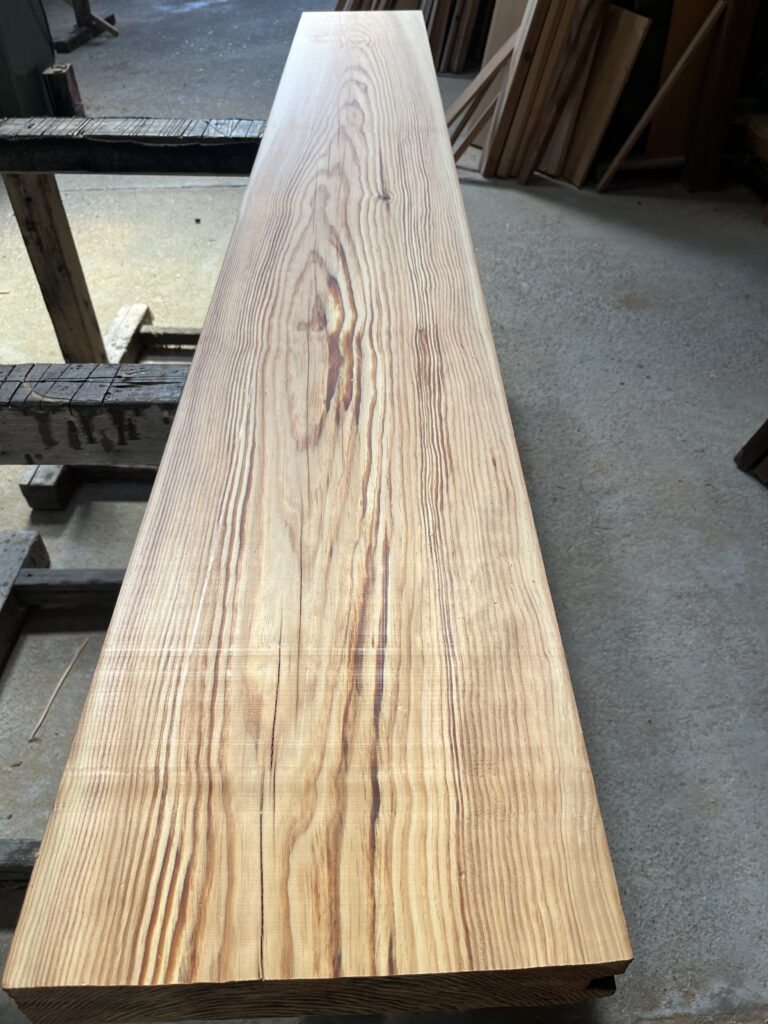

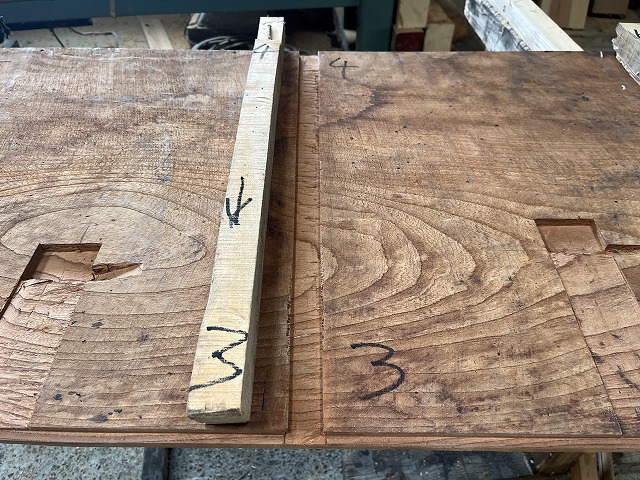

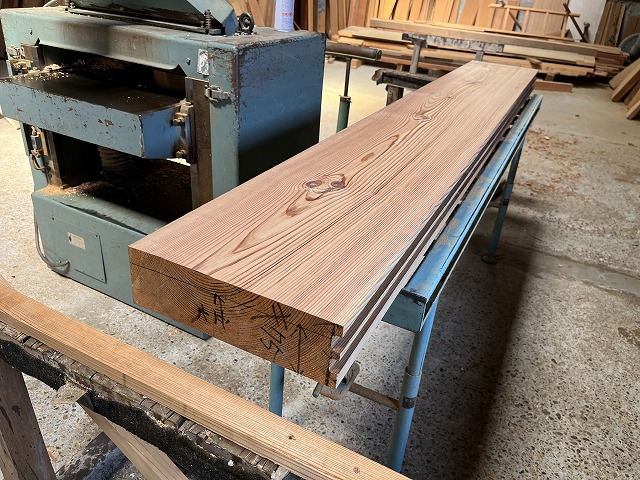

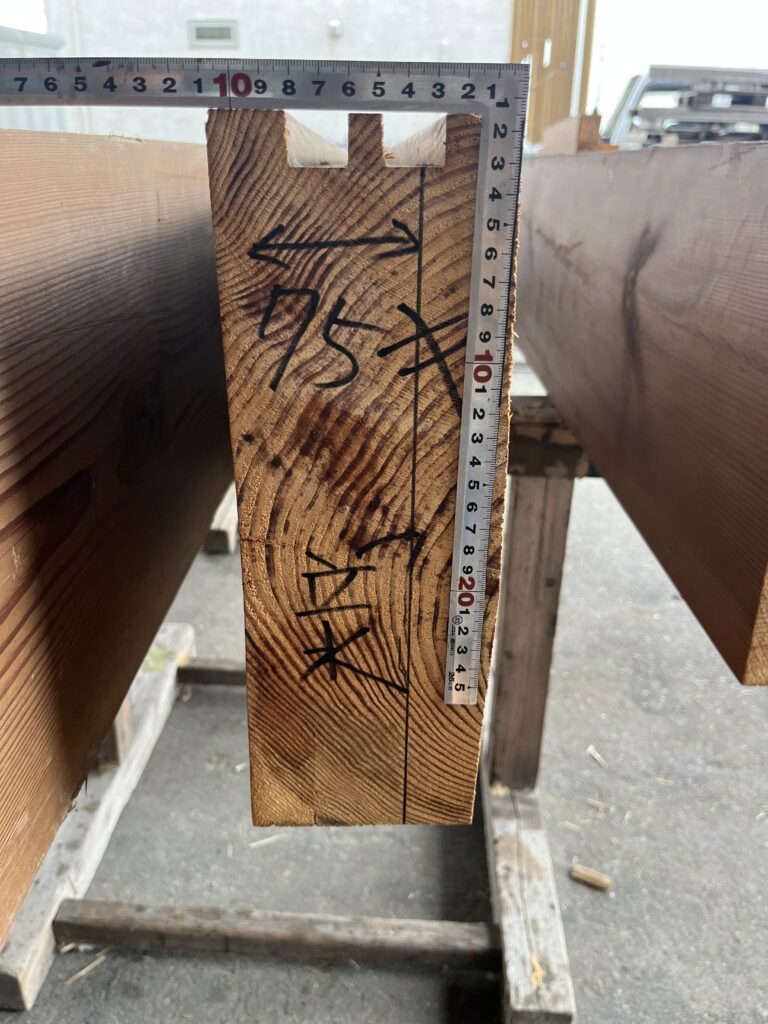

木目の流れ具合や節の多さ、割れなどを吟味してどこに使うかを決めます。

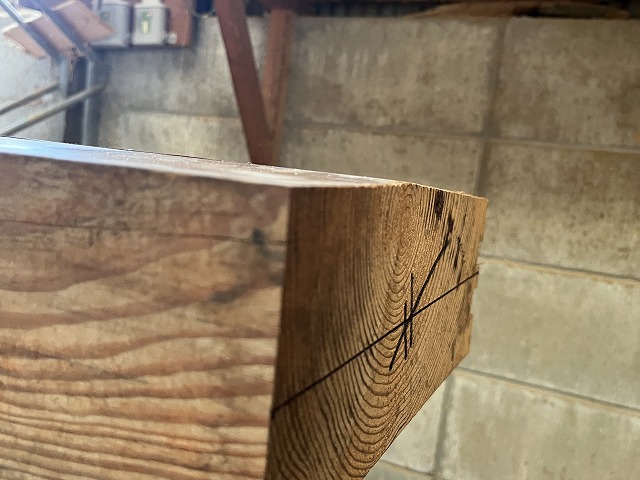

玄関から入って行く時に見える面を『見附』、部屋から出る時に見える面を『見返し』と言い、見附重視で綺麗な材から使用します。
木材は赤身よりも白太の方が引張力に強いですから、梁の下端にはなるべく白太が連続するように使います。

さて、どんな顔を見せてくれるのでしょうか?
楽しみですね。

基礎の外部はコンクリート打放しです。
まっさらの型枠を使っています。

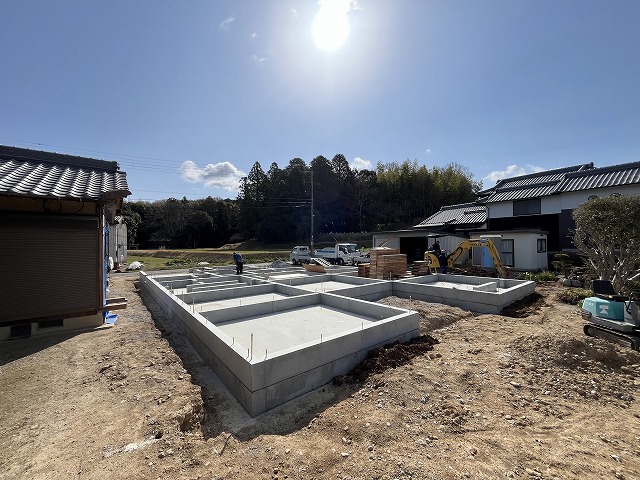

全体の状況

使用する鉄筋は底版にはD13。梁主筋はD16です。

昨日、捨コンクリートを打設しました。
今日は墨出しを行い、外周の型枠を入れていきます。

職場では屋根パネルを制作しています。

右は垂木間に入れる80mmのネオマフォーム(断熱材)、
左は天井仕上となる杉の相杓り板です。

仕上がった屋根パネル。

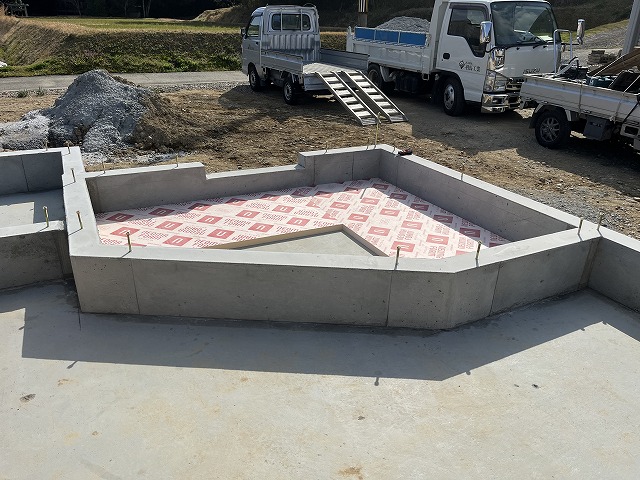

ラップルコンクリートは
砕石天端に揃えます。

引き続き外周の床掘を行っていきます。

砕石を敷き均して、十分に転圧します。

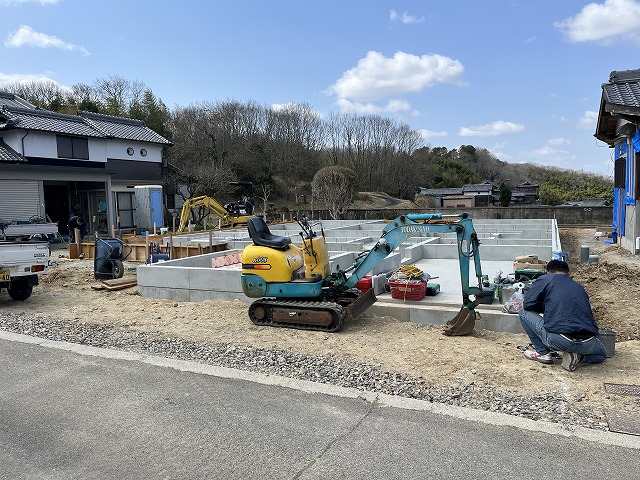

全体の状況

地盤調査の結果は良かったのですが
昔の家が不等沈下していたのが
不安なご両親のために
ラップルコンクリートを打設します。

50cm×150cmサイズで2m深さのコンクリート壁を
4ヶ所構築します。

よろしくお願いします。

地盤調査を行っています。
直径30mmのロッドに100Kgの荷重を掛けながら回転させ
25cm沈下するのに要した回転数から
地盤状況を推定します。
西側が谷だったので、不等沈下が心配になる場面ですが
予想以上に状態がよくて一安心です。

母屋の解体工事です。
瓦、土、材木、コンクリート、石、アルミ、ガラスなど
丁寧に分別して処分します。

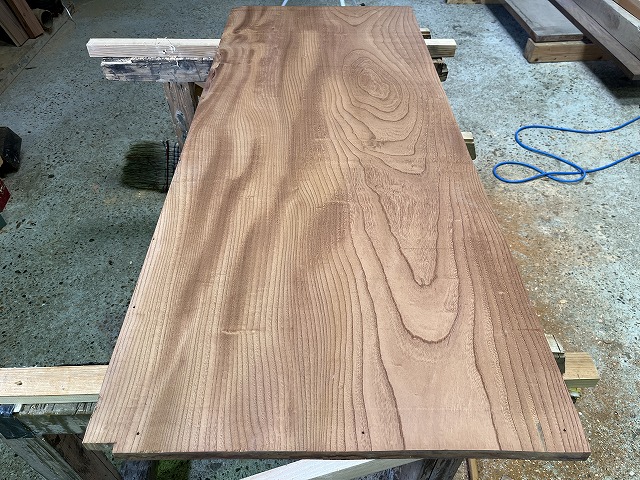

大黒柱と差し鴨居は素晴らしい地松が使われていました。
丁寧に取外して框や家具に使おうと思います。

建替えする、約70年前に建てられた建物です。
彼方此方に染みこんだ思い出が蘇り
この家で育ったご両親は
とても寂しそうでした。。。
